名称:2025.12.12-陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号.pdf

2025年12月12日,陕西省自然资源厅办公室印发《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号。

本通知印发了《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》三项制度文件,旨在系统规范全省建设项目用地审批全流程的会审工作。本通知围绕用地预审、先行用地及正式建设用地审查报批三大环节,逐一明确了审查范围、审查原则、审查依据及各会审处室的职责分工,构建起权责清晰、协同高效的内部会审机制。同时,本通知对审查程序、办理时限、补正要求及流程作出了刚性约束,并强化了事中事后监管与定期讲评制度,以期全面提升审查报批的质量与效率,保障重大项目依法落地。

明确权责边界,细化会审分工

本通知针对三类用地审批场景,逐一列明了厅办文窗口、管制处、规划局、耕保处、利用处、执法局等十余个处室的审查职责。从形式审查到实体审查,从规划符合性到耕地保护、节约集约用地、违法用地查处等专业领域,均规定了具体的审核内容与“同意”或“不同意”的结论性意见要求,消除了职责交叉与模糊地带。

重塑审查程序,严控办理时限

本通知重构了从报件上传、初审、会审、补正到审议批复的全链条网上办理流程。明确规定厅办文窗口与管制处在1个工作日内完成预审与初审,各会审处室须在3个工作日内反馈意见;同时对不同层级的补正资料设定了5至15个工作日的差异化时限,逾期未补正即予退件,倒逼各级部门高效运转。

强化质量管控,建立讲评机制

本通知强调市县自然资源部门须对报件真实性、准确性负主体责任,严禁弄虚作假。同时赋予厅管制处定期梳理汇总各会审处室审查时效及各市工作质量的职能,通过定期讲评会议推动问题整改,形成审查全过程的闭环管理,并针对重点项目开设了“绿色通道”。

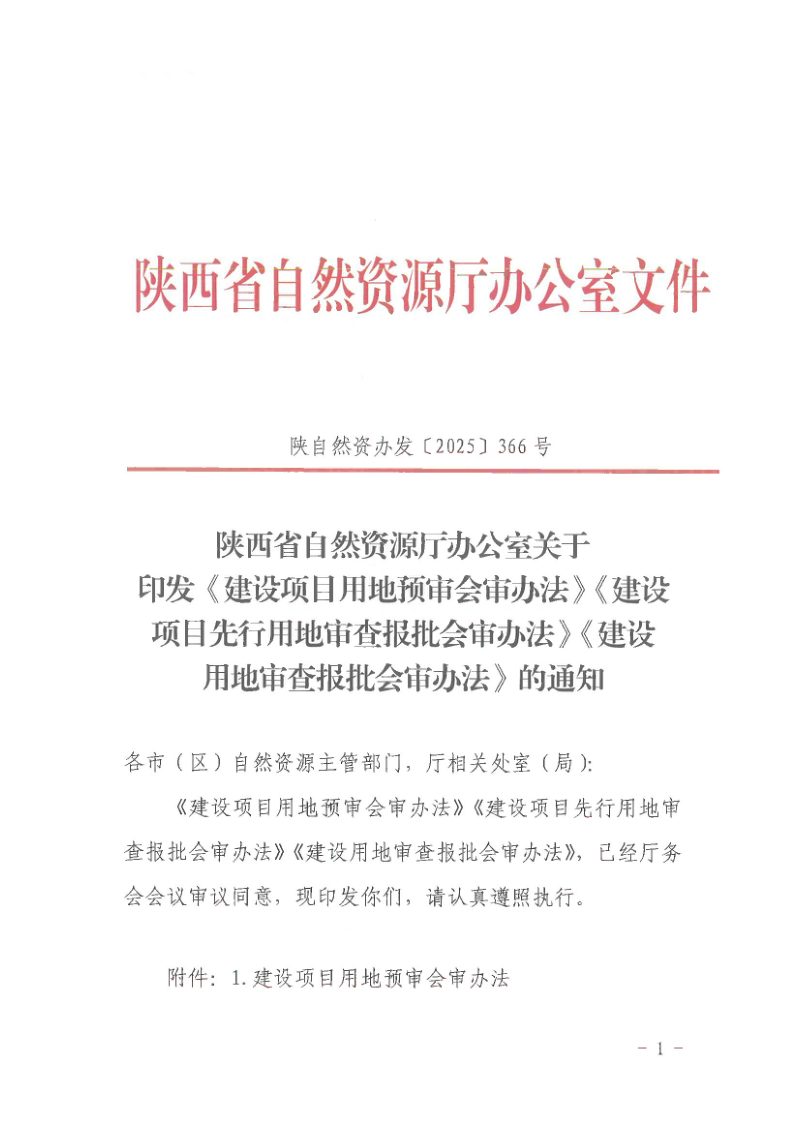

陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号第1页

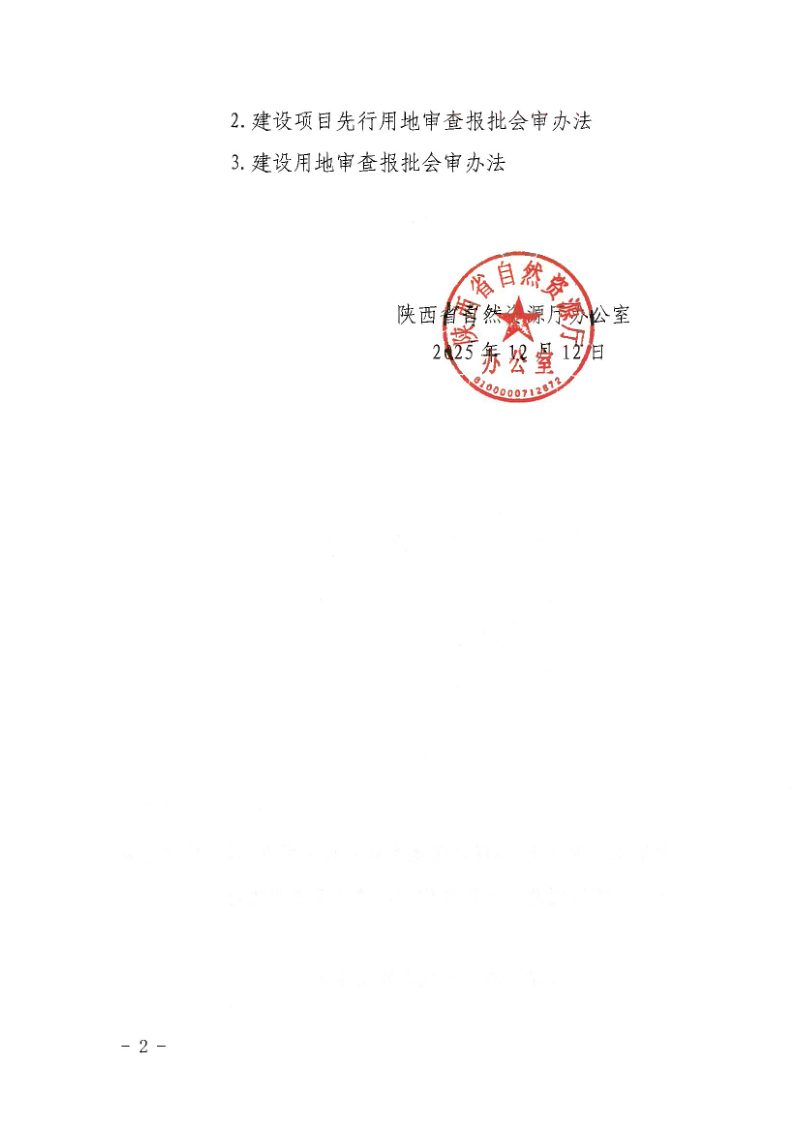

第 1 页

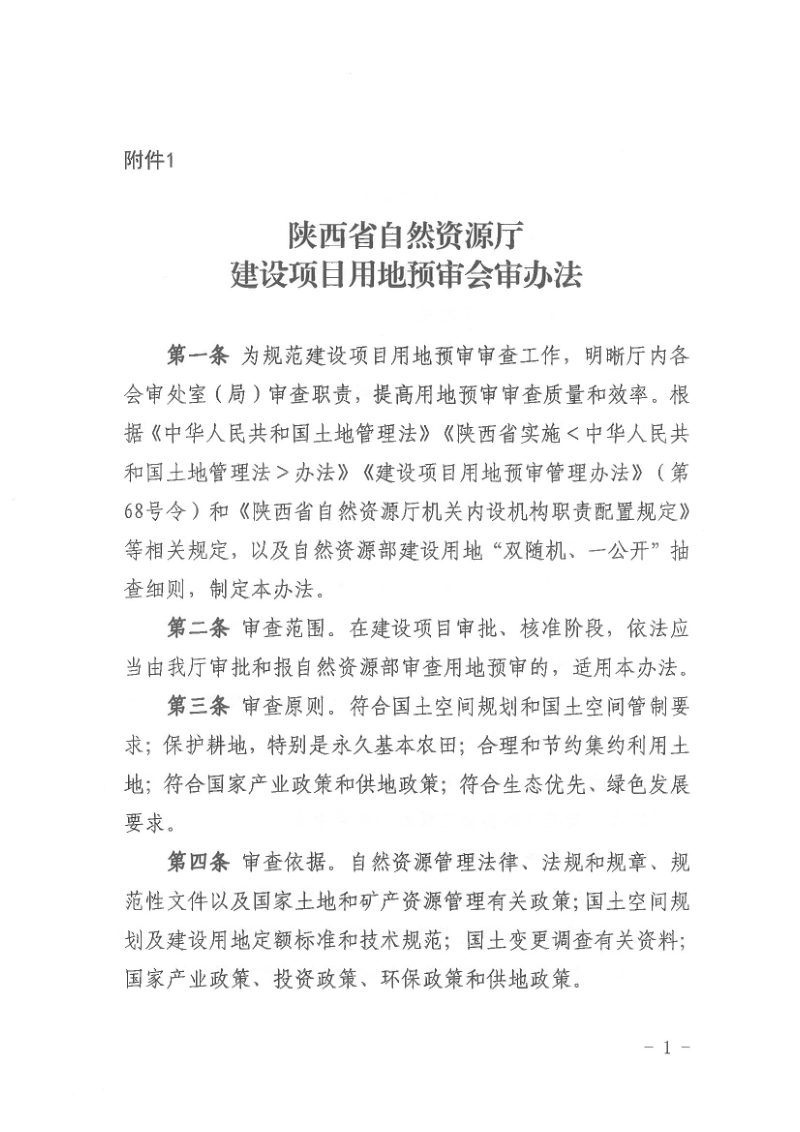

陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号第2页
第 2 页

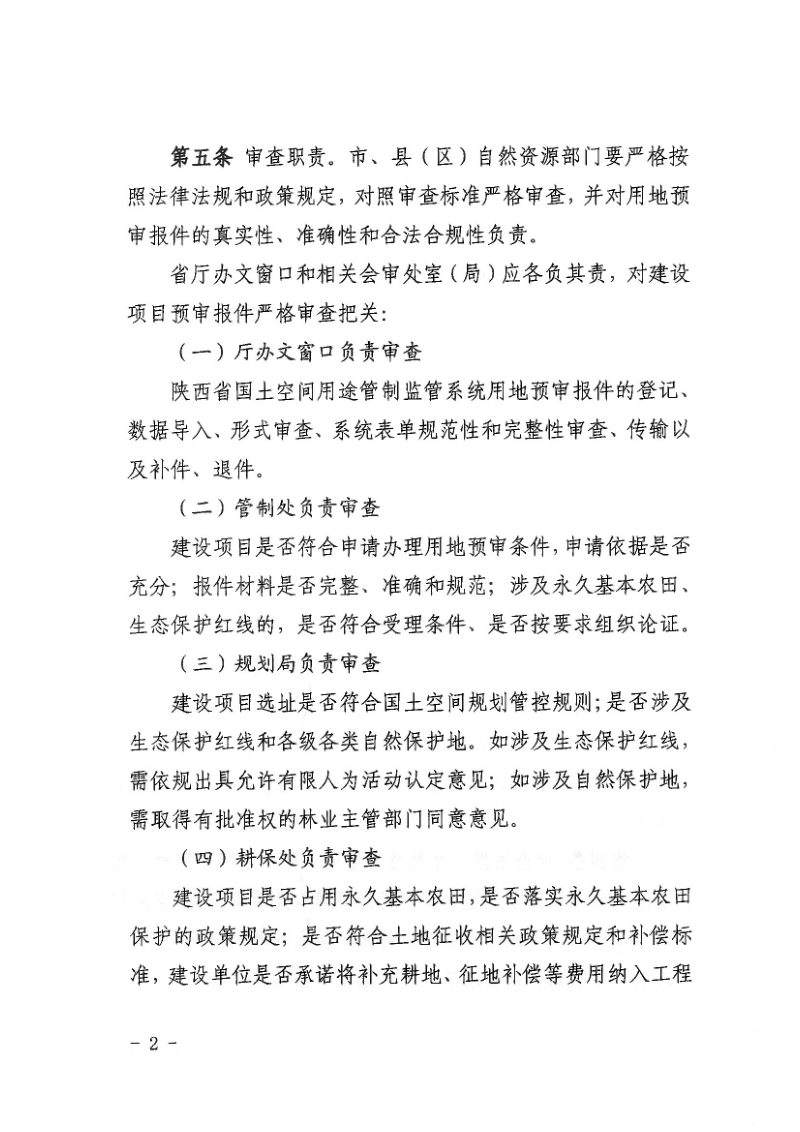

陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号第3页
第 3 页
陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号第4页
第 4 页

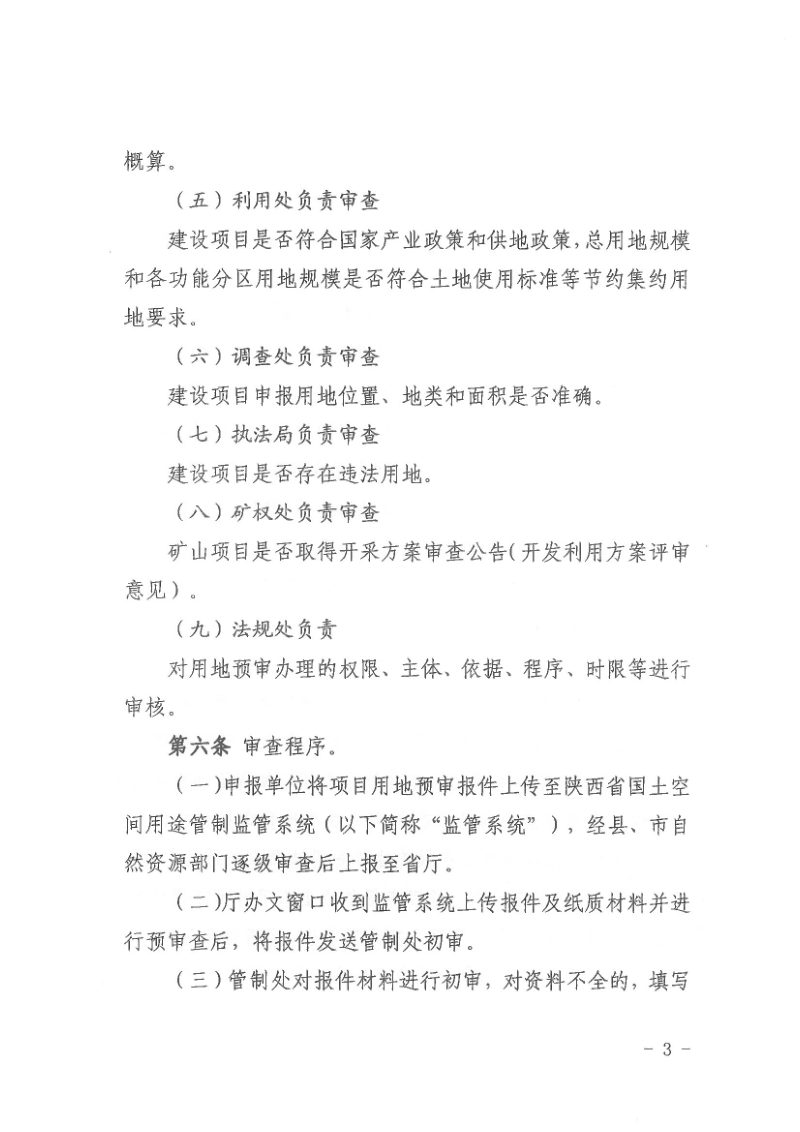

陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号第5页
第 5 页

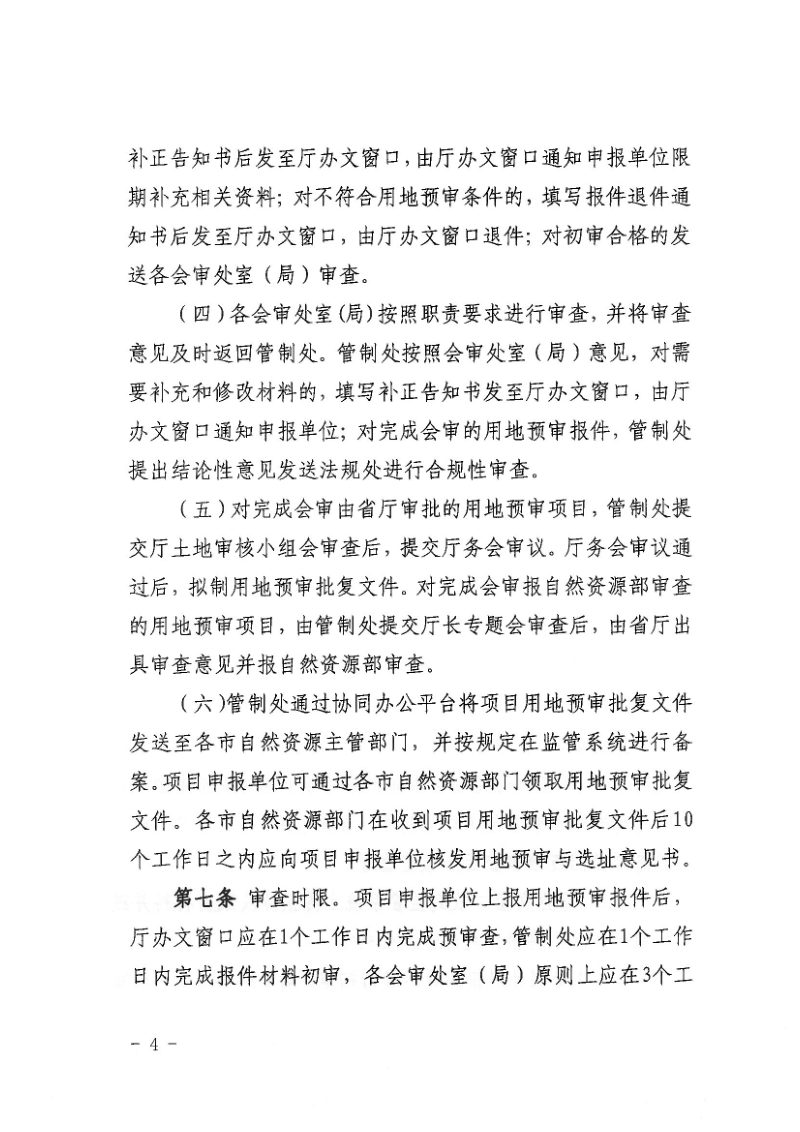

陕西省自然资源厅办公室《建设项目用地预审会审办法》《建设项目先行用地审查报批会审办法》《建设用地审查报批会审办法》陕自然资办发〔2025〕366号第6页
第 6 页
可免费试读【6页/共23页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
