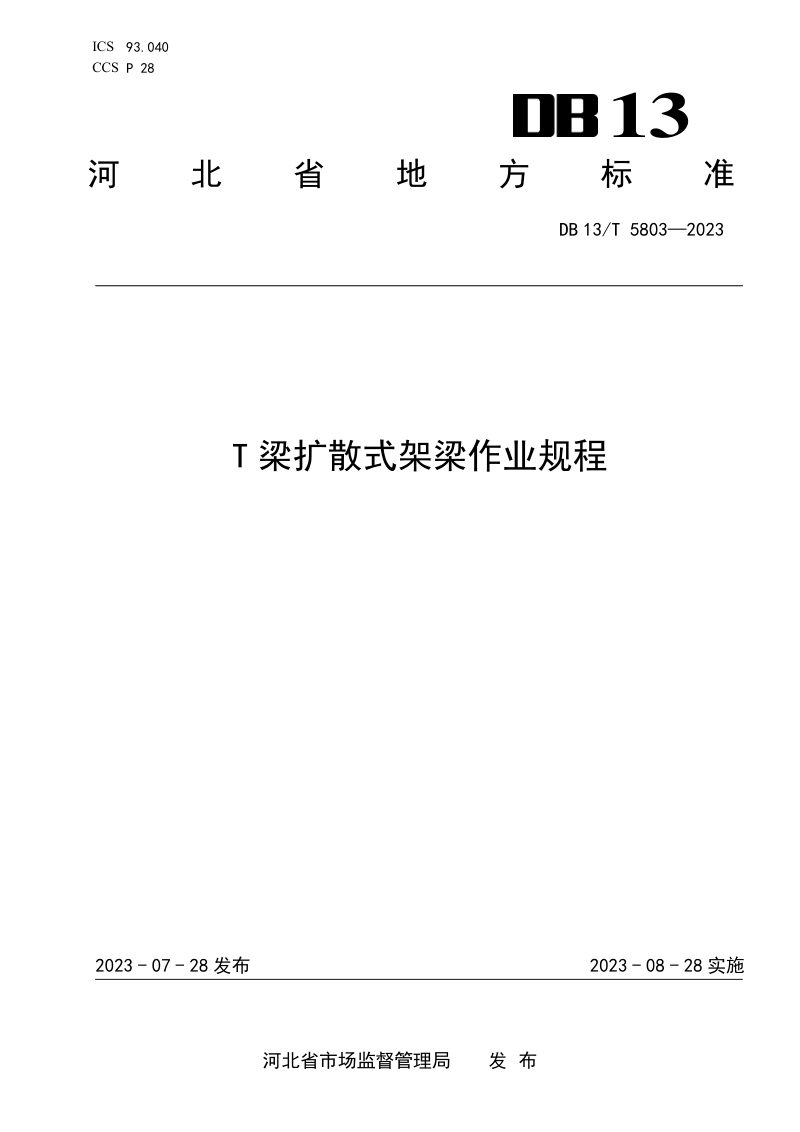

河北省《T梁扩散式架梁作业规程》DB13/T5803-2023,自2023年08月28日起实施。
本文件规定了T梁扩散式架梁的施工设备、架梁作业和安全质量验收。本文件适用于桥墩高不超过50m,道路左右幅路间距大于3m的先简支后连续T梁桥架梁,其它简支梁桥施工可参考执行。
本标准规定了T梁扩散式架梁作业的施工设备、架梁作业流程及安全质量验收要求,适用于桥墩高度不超过50米、左右幅路间距大于3米的先简支后连续T梁桥施工。该规程从中间向两边纵向扩散架梁,系统明确了龙门吊安装验算、T梁提升滑移、架桥机安装及扩散喂梁等关键环节的操作规范,并强化了抗拉力计算、负载试验、风力限制等安全控制指标,为同类工程提供了标准化的技术依据。
规程明确起重设备、运梁设备及架桥机的额定起重量均不应小于T梁重量的1.1倍,并对模板、振捣器、钢丝绳、滑道等配套设备引用了相应的国家标准。
架梁作业先安装龙门吊,进行静动载试验后,按先远端后近端顺序将T梁提升至盖梁滑道并横移至支座,完成中间两跨安装后再组装架桥机,最后沿不同方向扩散作业直至全桥架通。
作业前须制定施工工艺并校验设备,五级及以上风力严禁吊装。支腿固定钢丝绳不少于2根,提升与喂梁速度严格控制,落梁前须进行卷扬机制动试验,确保无跳槽、无松动。
