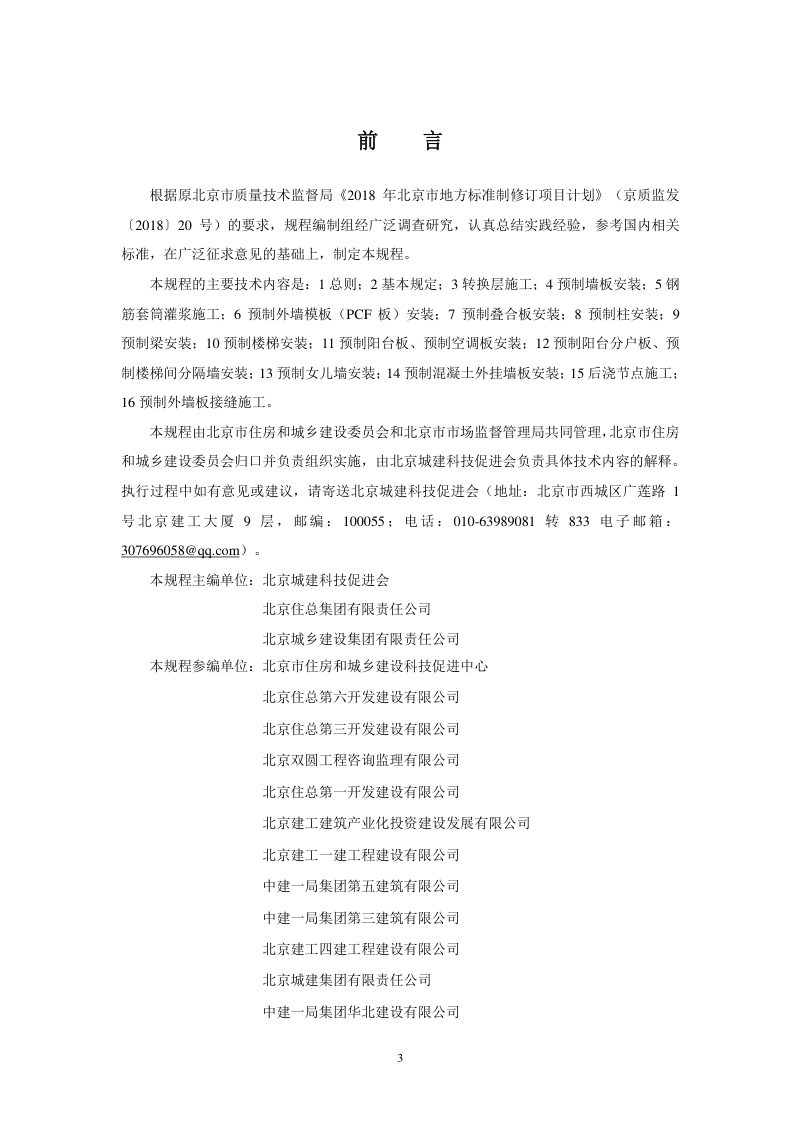

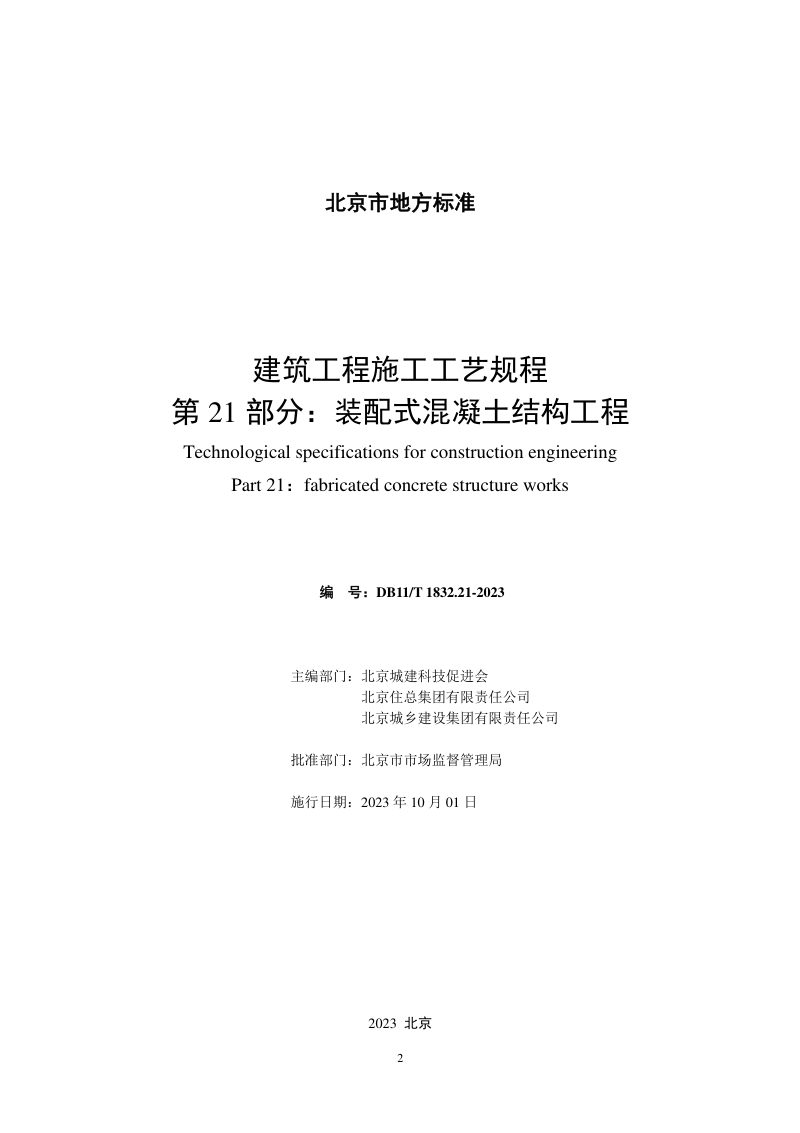

为加强北京市装配式混凝土结构工程施工管理,规范工艺做法,保证工程质量,特制定北京市《建筑工程施工工艺规程第21部分:装配式混凝土结构工程》DB11/T1832.21-2023,自2023年10月01日起实施。
本规程适用于北京市行政区域内装配式混凝土结构工程施工。
本规程是北京市地方标准《建筑工程施工工艺规程》的第21部分,专门针对装配式混凝土结构工程施工制定。本规程以加强施工管理、规范工艺做法、保证工程质量为核心目标,适用于北京市行政区域内装配式混凝土结构工程的施工。全文涵盖16个主要技术章节,从基本规定、转换层施工入手,系统规定了预制墙板、预制柱、预制梁、预制叠合板、预制楼梯、预制阳台板及空调板、预制女儿墙、预制外挂墙板等各类预制构件的安装工艺,并对钢筋套筒灌浆施工、预制外墙模板安装、后浇节点施工及预制外墙板接缝施工等关键环节提出了详细的技术要求。本规程明确了材料、机具、作业条件、施工工艺、质量标准、成品保护及注意事项等全过程管控要点,为装配式混凝土结构工程的规范化施工提供了技术依据。
本规程重点规定了竖向构件钢筋套筒灌浆连接的施工工艺,包括单个套筒灌浆和连通腔灌浆两种方式,并在材料要求、流动度检测、冬季低温施工条件、补灌浆作业等方面提出具体标准。灌浆施工要求全过程旁站监督,留存影像资料,确保灌浆饱满密实。
本规程对各预制构件安装建立了规范的施工流程框架,涵盖测量放线、标高调整、试吊检查、缓慢就位、临时固定、垂直度与位置校正、摘钩及后续连接等环节。各构件吊装均强调吊索夹角不小于60°、采用慢起稳升缓放的操作方式,并需在距作业面2米处停顿确定方位。
本规程在基本规定中明确了首件首段验收、进场验收、外观质量缺陷处理、作业人员资格等管理要求。规定了6级以上大风及雨雪雾天气不得吊装,吊装区域设警戒线,构件下方严禁站人。装配式混凝土结构工程按混凝土结构子分部工程验收,质量须符合国家及北京市现行标准。
