广东省广州市《地下空间兼顾人防设计规范》DB4401/T163-2022,自2022年07月01日起实施。

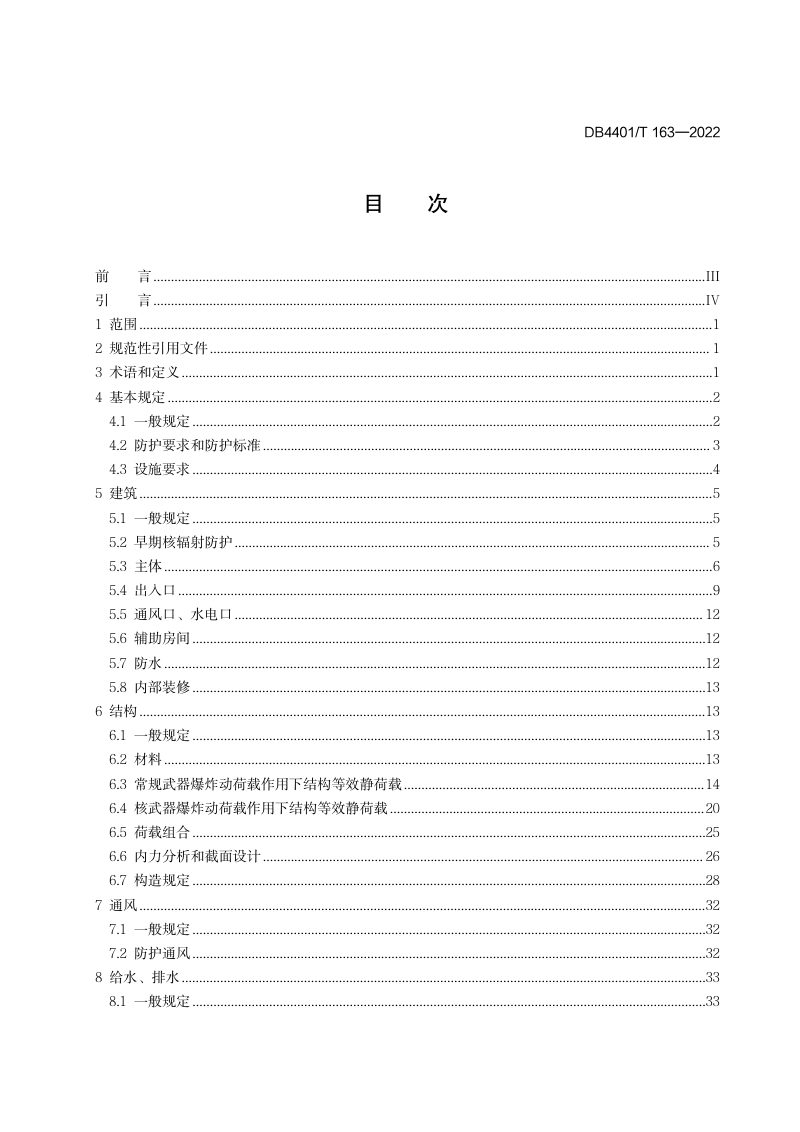

本文件共11章,主要内容包括:范围、规范性引用文件、术语和定义、基本规定、建筑、结构、通风、给水、排水、电气、通信、平战转换。本文件适用于新建、改(扩)建的单建地下空间兼顾人防设计。常规人民防空工程、轨道交通工程及城市综合管廊工程人民防空设计,应执行相应的国家标准、行业标准和广州市标准。
本文件为广州市地方标准,规定了单建地下空间兼顾人民防空需要的设计技术要求。其核心在于将人民防空体系融入城市地下空间开发,遵循平战结合原则,通过合理布局常规人防工程与应急人防工程,实现平时功能为主、战时功能完备的目标。规范涵盖了建筑、结构、通风、给排水、电气、通信及平战转换等专业,明确了应急人防工程的防护标准、荷载取值和设备设施要求,为城市地下空间兼顾人防设计提供了系统性的技术依据,确保工程在战时能有效保障人员掩蔽、物资储备及调度管理。
规范明确了应急人防工程(应急掩蔽部、调度中心等)的防护级别、早期核辐射限值和隔绝防护时间。要求工程主体划分防护单元,并严格规定战时出入口的位置、数量、通道尺寸及人防门的设置,确保出入口在核武器及常规武器威胁下的防堵塞与抗打击能力。
结构设计需按常规武器和核武器爆炸动荷载分别作用一次计算,采用等效静荷载法。文件详细给出了顶板、外墙、底板、门框墙等各部位在不同抗力级别下的等效静荷载标准值,以及材料强度、构造配筋、构件厚度的最低要求,确保结构在动荷载作用下的延性和承载力。
战时通风系统按清洁式和隔绝式防护设置,保障掩蔽人员新风量并控制有害气体浓度。给排水、电气及通信系统均强调以平时设施为基础,通过增设防护阀门、防爆波地漏、气密测量管、战时电源及应急通信设备等实现功能快速转换。文件特别规定了转换时限为1天,要求关键防护设备和孔口封堵在施工时一次安装到位。
