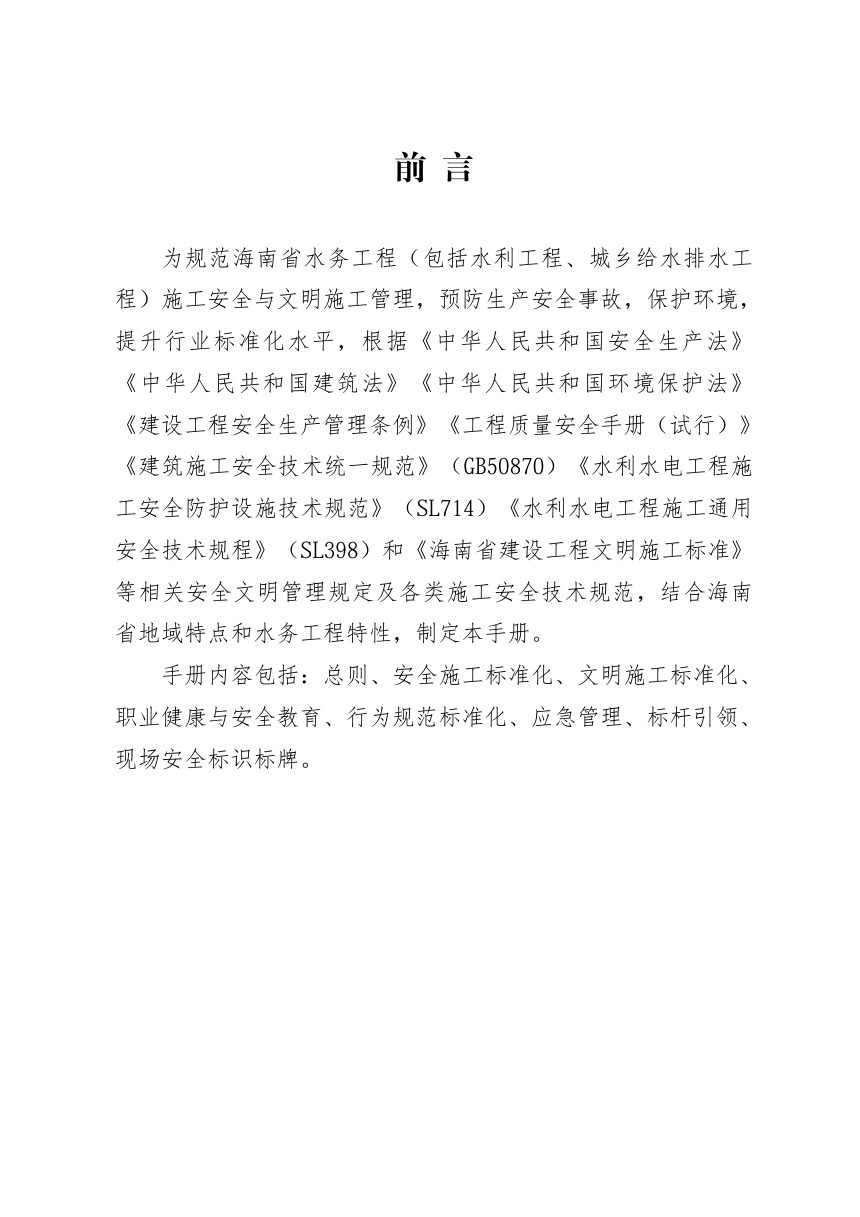

2026年10月27日,海南省水务厅为进一步提升海南省水务工程安全文明施工管理水平,有效防范生产安全事故,保护生态环境,推进行业标准化建设,制定《海南省水务工程安全文明施工标准化指导手册》。
本手册面向海南省行政区域内新建、续建、改建、扩建、加固及修复的大中型水务工程,涵盖水利与城乡给水排水两类工程,小型项目参照执行。其核心是把安全施工、文明施工、职业健康、行为规范、应急管理和安全标识统一到可操作的标准化图式中,通过风险分级管控、关键工序专项方案审批、现场布置与防护设施定型化,压降生产安全事故与施工环境影响。
按危险源组织技术控制
手册以高边坡、深基坑、洞挖、模板支撑、脚手架、拆除爆破、起重吊装、有限空间、顶管等主要危险源为单元,逐项给出量化控制参数。如高边坡坡顶截水沟距坡口不小于5m、防护栏不低于2.0m;深基坑监测水利工程每日不少于1次、汛期加密至每4小时1次,城乡给排水工程实时传输至监控中心;洞挖空顶距不大于2m、爆破后15分钟方可进洞;有限空间每15分钟记录1次气体检测数据,照明按一般36V、金属结构内24V、潮湿环境12V分级;顶管顶进速度不大于50mm/min、轴线偏移不大于50mm、地面沉降预警值30mm。通用防护则统一临边栏杆高度、洞口盖板规格、安全网目密度与钢丝绳夹布置。
文明施工与生产生活设施定型
手册将施工布置、办公区、生活区、生产系统纳入同一标准化框架,明确围挡高度城市主干道不低于2.5m、其他路段不低于1.8m,场地硬化混凝土强度不低于C25、主干道厚度不小于200mm,宿舍人均使用面积不小于2.5m²、每间不超过6人,食堂与污染源距离大于30m。消防部分细化灭火器配置密度、临时消防给水系统启动条件与消防栓间距不超过120m、保护半径不超过150m。
行为规范、应急与党建引领
手册规定三级安全教育总学时不少于50学时、安全生产管理人员每年不少于32学时,明确施工现场“十不准”、个人防护用品配备标准与班前会流程;应急管理按危险源辨识、预案编制、队伍物资、演练响应展开,要求每年至少1次综合或专项预案演练、每半年至少1次现场处置方案演练,并按黄、橙、红三级预警规定防台防汛停工撤离措施。标杆引领部分将航拍监控、视频监控、安全体验区和工地联合党支部建设作为可选提升内容。
本手册由项目法人统筹、监理监督、施工落实,建设单位每季度至少组织1次检查,安全生产费应足额支付、专款专用。
