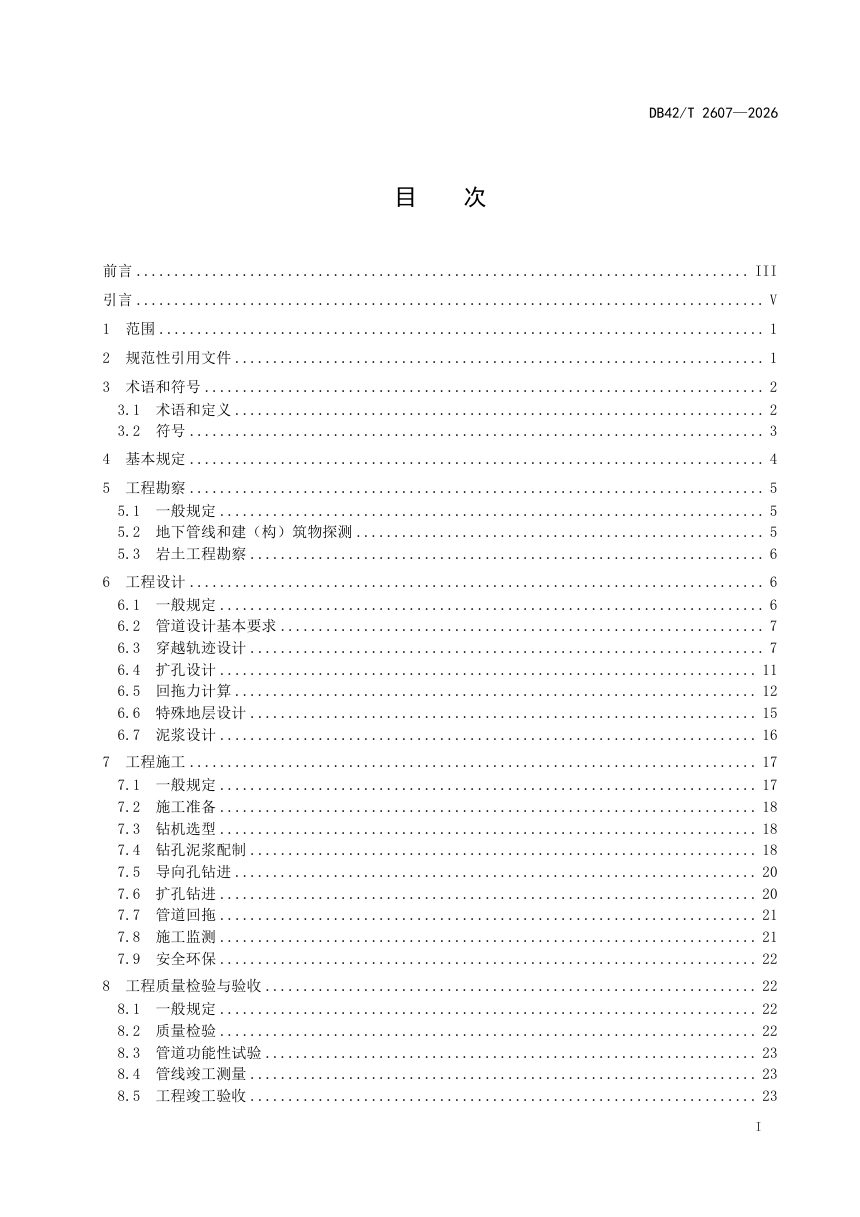

湖北省《市政管道定向钻穿越工程技术规程》DB42/T 2607-2026,自2027年01月28日起实施。
本规程统一湖北省市政管道定向钻穿越工程从勘察、设计、施工到质量检验与竣工验收的技术要求,适用于给水、排水、燃气、热力、电力电缆等管道敷设。针对江汉平原软土、粉细砂及鄂西卵砾石、破碎岩层,以及建成区管线密集、环境敏感的实际,规程对穿越轨迹、扩孔级配、泥浆控制、回拖力校核和既有设施净距给出量化指标,并对钢管、球墨铸铁管、MPP、HDPE、HPVC等管材划定适用长度与管径边界。
勘察与轨迹控制
工程勘察分可行性研究、初步、详细三阶段,地下管线探测范围覆盖穿越路由两侧不小于3倍管径且不小于3m;详细勘察勘探孔按穿越对象布设,穿越河湖时河床两岸孔数不少于3个,山体段孔间距50m~100m。轨迹设计明确入土角、出土角与曲率半径取值,穿越水下隧道净距不小于30m,距桥梁墩台冲刷坑外边缘不小于10m,出入土点距大堤坡脚宜大于50m;与既有管线平行敷设水平净距不宜小于最大扩孔直径2倍且不小于0.6m,下部交叉时按粘性土、粉土、砂土分别取1倍、1.5倍、2倍扩孔直径。穿越长度大于2000m或两端设套管时宜采用导向孔对穿工艺。
扩孔、回拖与泥浆
最终扩孔直径按敷设管径确定,管径大于250mm或中砂、粗砂、砂砾地层宜多级扩孔;沉降严控区须对环空泥浆置换,注入量达理论环空体积1.5倍~2倍。回拖力按钢管、塑料管、自锚接口球墨铸铁管分别给出计算公式,安全系数给水、排水、通信、电力等低压管道取2.0,燃气等高压管道取3.0,设计回拖力不得大于管材允许值,钻机额定回拖力按计算值1.5倍~3.0倍选取。泥浆密度控制在1.02~1.25g/cm³,滤失量一般不超过15ml/30min,水敏及易塌地层不超过10ml/30min,净化后含砂量小于0.5%。
检验验收与环保
管材进场抽检率不低于10%,由具备资质单位复验;给水管道做水压试验,排水管道闭水或闭气,燃气管道穿越大中型河流、铁路、高等级公路须在回拖前完成强度与严密性试验,电力、通信套管做通管试验。竣工测量平面偏差不大于0.50m、高程偏差不大于0.30m,曲线段特征点间距不超过10m。废弃泥浆须经固控脱水处理,弃渣外运含水率不高于30%,余水外排执行GB 8978。
