2025年6月20日,冠县工业和信息化局为加快推进冠县5G产业发展,充分发挥5G在新一轮科技革命和产业变革重点技术优势,加强冠县通信基础设施建设与管理,统筹安排全县通信基础设施的总体布局,合理确定通信基础设施及其配套设施的技术要求,科学指导通信基础设施的建设与管理,起草《冠县5G通信基站布局专项规划(2022-2035)》(征求公众意见稿)。

本规划覆盖冠县全域1161平方公里,期限2022—2035年,近期至2025年。规划以宏基站和C-RAN综合接入机房为对象,目标到2035年全县5G基站达到2487个,其中存量609个、新建1878个,新建机房147处。近期优先覆盖交通枢纽、医院及人口密集区,远期逐步扩展至镇村及垂直行业区域,推动冠县5G整体服务水平进入全省领先行列。

基站布局与管控规则

基站布局按站址排序原则执行:楼面站优先利用市政公共设施和新建建筑,地面塔优先利用道路路灯位置、路旁空地及城市广场。宏基站天线挂高控制在25至50米,严格限制超高楼面站。按用地性质、城市风貌和空间景观要求划分三类管控分区,管控分区界线上的宏基站按上一级分区要求建设。基站选址偏离蜂窝结构一般不超过站间距的四分之一,高穿损区控制在八分之一以内。

分区覆盖与差异化建站

规划将无线传播环境划分为城区高穿损区、低穿损区、一般城区和城区边缘区四类,分别对应不同站间距标准。中心城区存量基站183处,新建320处,其中近期133处、远期187处,为全县建设密度最高的区域。机房方面,优先利旧存量机房或租赁机房;新建C-RAN机房建议每8至15个5G站址配建一处,单机房空间配置20平方米,安置4G/5G BBU综合柜4架、MEC机柜1架、传输综合柜3架及电源蓄电池设备,优先选用铁甲机房。乡镇层面,清泉街道新建164处居首,崇文街道148处次之。

共建共享与设施保障

存量站址整合通过站址共享、机房共享和塔桅共享推进,提高落地塔共享率,拆除存在安全隐患的站点。新建站点须满足YD5191-2009共建共享工程技术规定,杜绝重复建设。机房建设遵循“共建共享,存量优先”原则,由铁塔公司先核实现网机房,满足需求时优先利用。基站接地网按“先进先建”原则由先入场施工单位负责联合接地网建设。

实施保障与电力支持

实施层面要求移动通信基础设施与建筑物同步规划、设计、施工和验收,将基站专项规划纳入国土空间规划管理体系,各级党政机关、企事业单位开放城市道路、绿地及公共建筑楼顶等空间资源。供电单位对基站用电报装和电力抢修建立优先保障机制,推动具备条件的基站转供电改直供电。通信基站迁移或损毁按“先建后拆”原则落实新站址,补偿标准按本地规定执行。

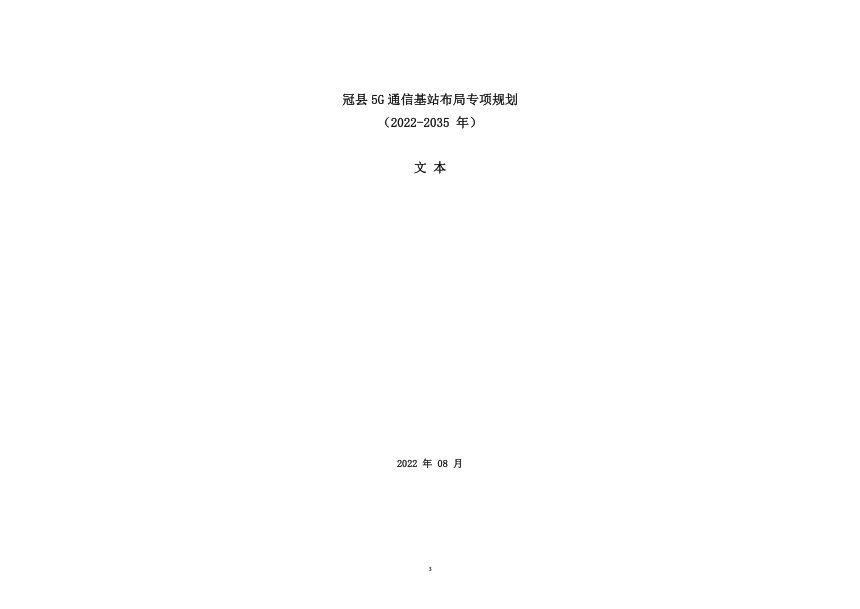

冠县 5G 通信基站布局专项规划 (2022-2035 年)第1页
第 1 页

冠县 5G 通信基站布局专项规划 (2022-2035 年)第2页
第 2 页

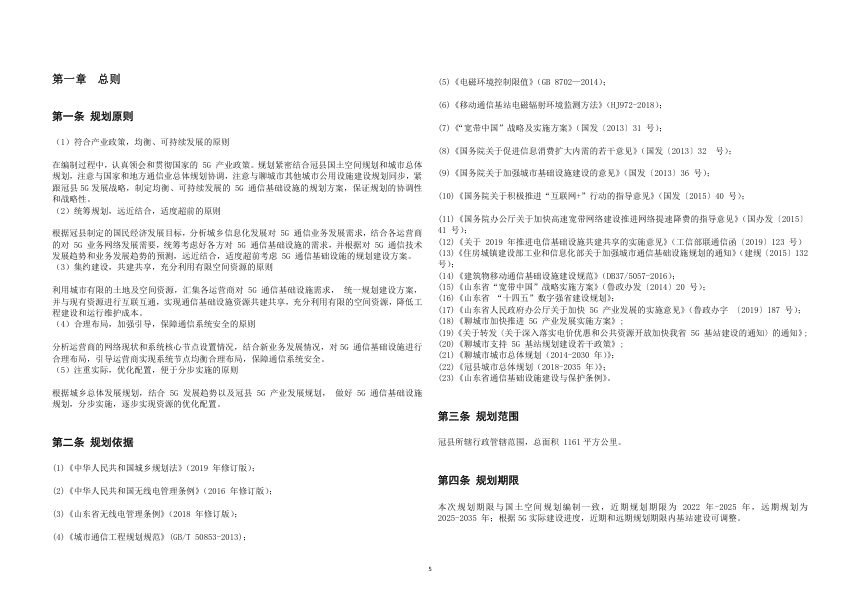

冠县 5G 通信基站布局专项规划 (2022-2035 年)第3页
第 3 页
可免费试读【3页/共98页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
