名称:2019.12.24-山东省发展和改革委员会《关于简化优化电网项目审批流程的实施意见》鲁发改基础〔2019〕1218号.pdf

2019年12月24日,山东省发展和改革委员会等部门印发《关于简化优化电网项目审批流程的实施意见》鲁发改基础〔2019〕1218号。

本意见针对35~500千伏电网基础设施项目,在省级及以下审批权限内,将立项用地规划许可、工程建设许可、竣工验收三个阶段的主流程审批压缩至57个工作日以内。覆盖变电站与输配电线路两类建设内容,主流程之外的评估、中介、备案及不动产登记等事项并入相关阶段或并行推进。

规划与空间衔接

省级电网规划由省能源局牵头编制,国网山东电力参与。各地须将电网项目纳入国土空间规划,与地下综合管廊专项规划衔接,预留线路走廊并推动电力管线入廊;规划修编时同步补入新增项目。

环评、水保与林地审批调整

涉及生态保护红线、自然保护区等法定保护区域的电网项目,在符合法律法规前提下,相关主管部门意见不再作为环评审批前置条件。征占地不足0.5公顷且挖填土石方不足1千立方米的项目免办水土保持方案审批;0.5公顷以上5公顷以下或1千至5万立方米的编制报告表,实行承诺制管理。变电站与线路工程可分期分段单独办理林地许可;除Ⅱ级及以上保护林地和国有林场外,使用林地许可委托设区市林业部门实施。

用地、规划许可与施工管理

纳入国土空间规划的项目用地由自然资源部门优先保障,取得初步设计批复后即可启动土地征收,并联办理划拨决定书与建设用地规划许可证。输电线路工程不办征地手续;变电站用地规划许可仅保留用地证明文件和标明用地范围的现状地形图。变电站工程凭初步设计批复和用地规划许可证申办建设工程规划许可,线路工程凭土地权属单位同意使用证明申办。330千伏以上变电站按大型工程执行消防设计审查与竣工验收,以核准批复文件替代建设工程规划许可证办理消防手续。电网项目不办施工许可证,执行开工备案;国网统一招标的监理、施工中标通知书及合同可作为申办要件。

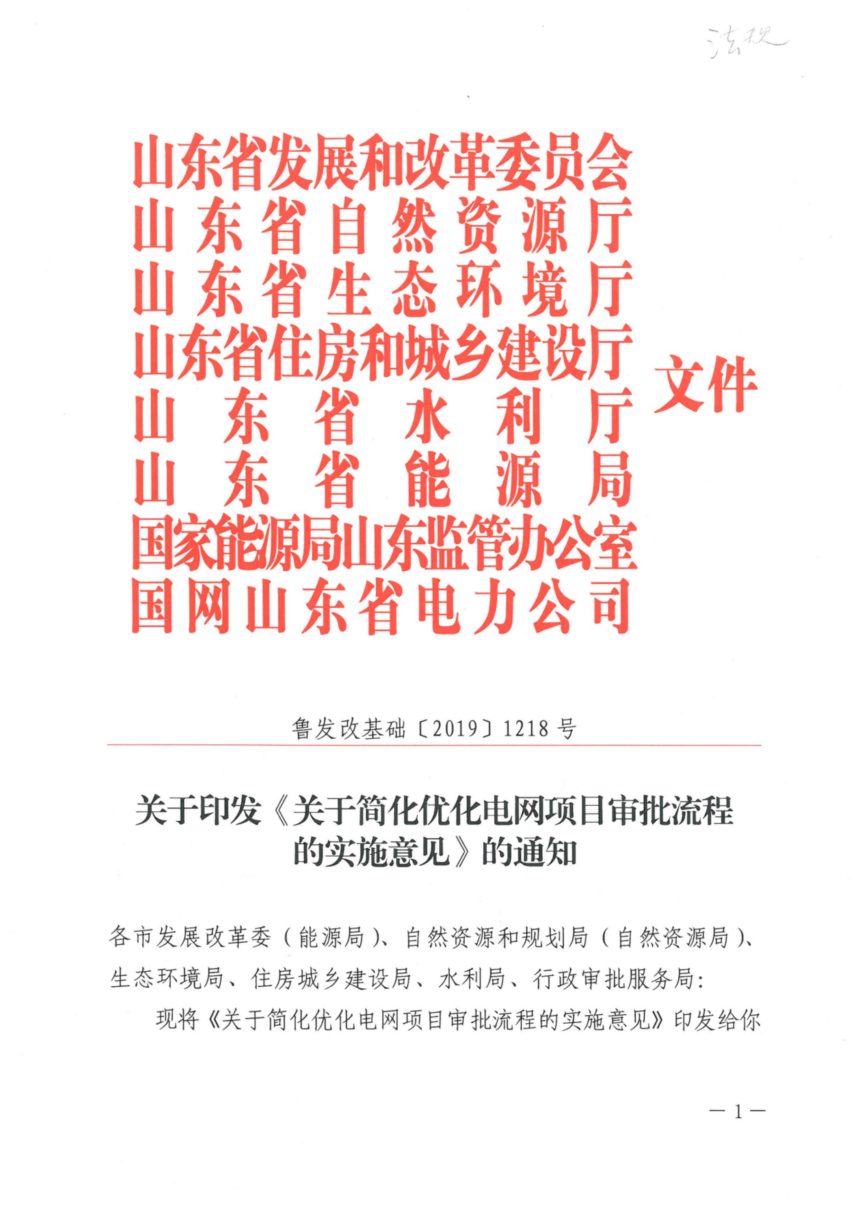

山东省发展和改革委员会《关于简化优化电网项目审批流程的实施意见》鲁发改基础〔2019〕1218号第1页
第 1 页

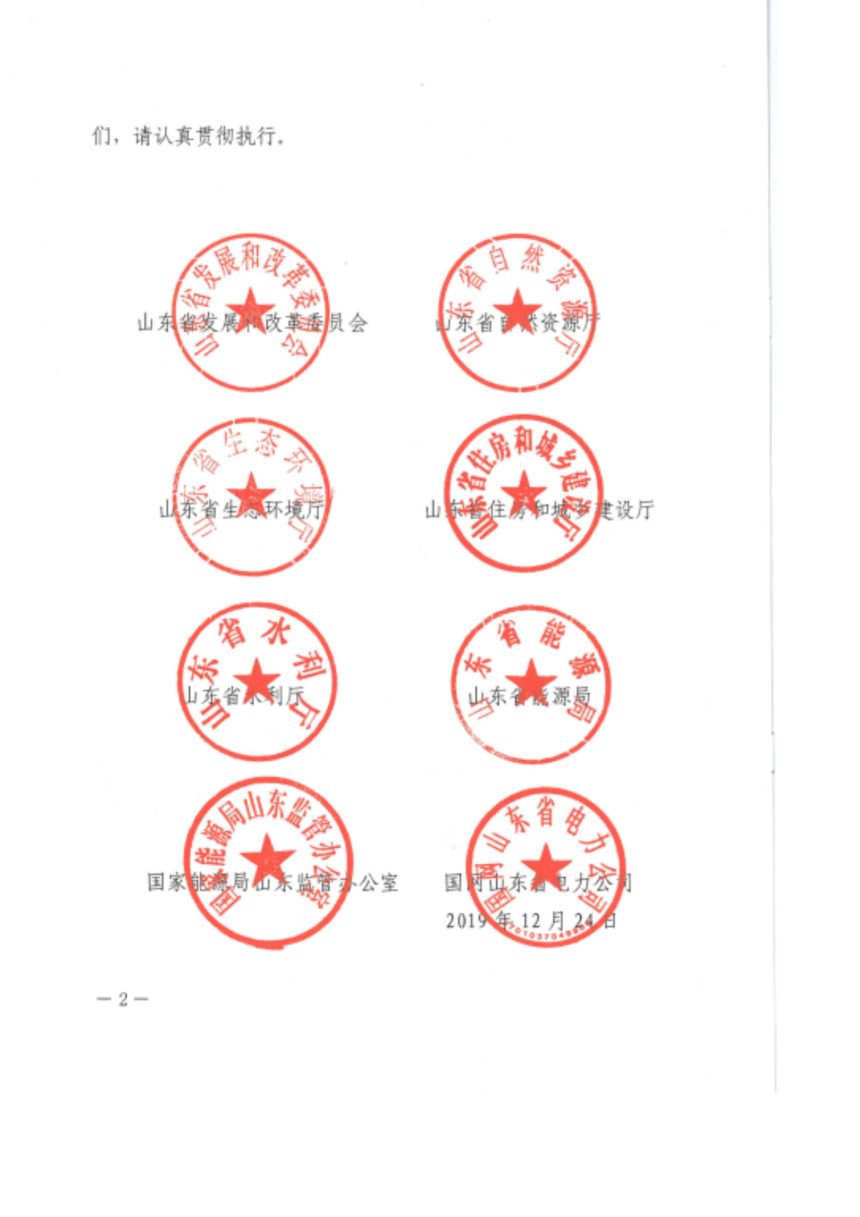

山东省发展和改革委员会《关于简化优化电网项目审批流程的实施意见》鲁发改基础〔2019〕1218号第2页
第 2 页

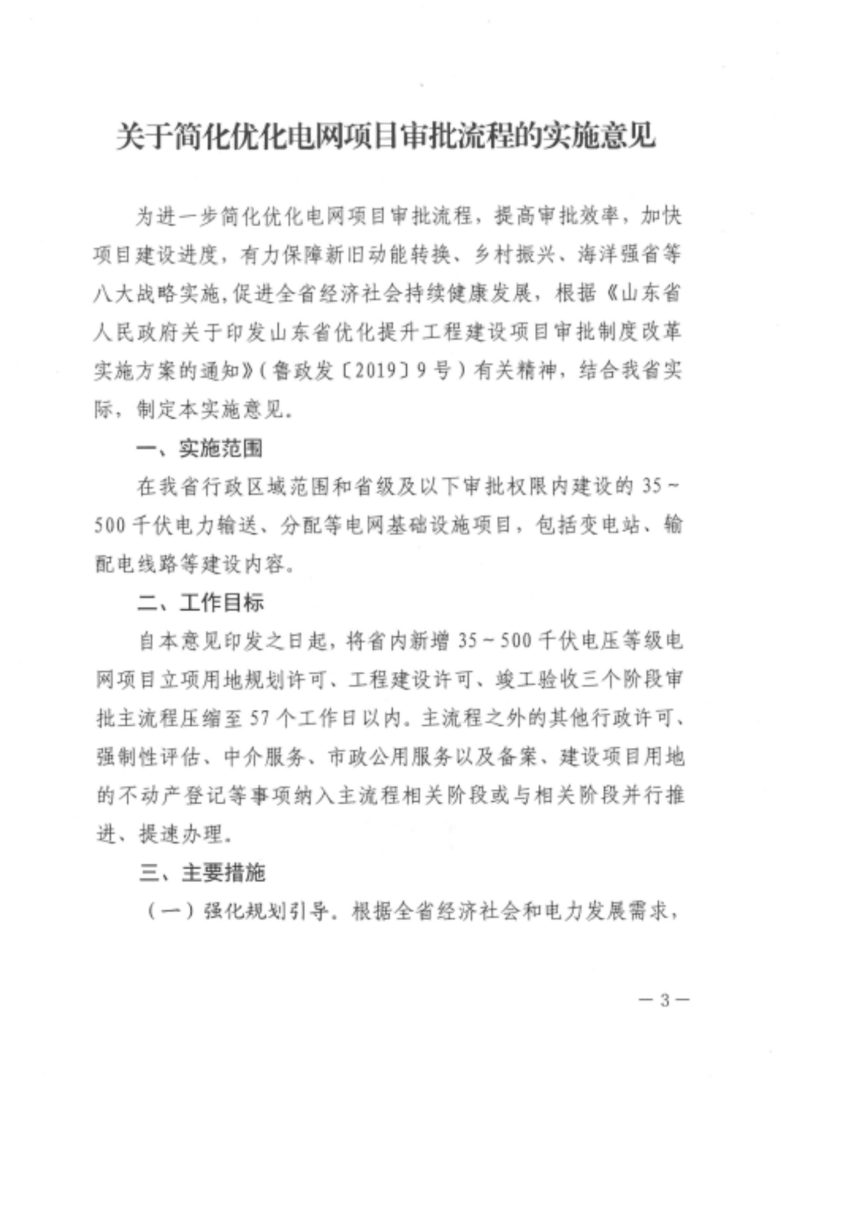

山东省发展和改革委员会《关于简化优化电网项目审批流程的实施意见》鲁发改基础〔2019〕1218号第3页
第 3 页
可免费试读【3页/共8页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
