2026年9月22日,太原市农业农村局为加强高标准农田建设项目管理,规范设计变更行为,保证工程质量,印发《太原市高标准农田建设项目设计变更管理规定(试行)》并农发〔2026〕32号。

本规定针对太原市农业农村部门组织实施的高标准农田建设项目,覆盖自初步设计批复至竣工验收交付使用全过程的设计变更行为,明确变更范围、条件、分级审批权限与文件编制要求,并对违规变更设定了监督追责路径。核心约束是任务不减、标准不降,未经批复的变更不得作为竣工验收依据。

变更类型与触发条件

变更划分为建设内容变更与建设地点变更两类。前者指单项工程的位置、材料、设备型号、数量、资金等任务量变化及原设计缺项漏项;后者指项目区位置、涉及行政村或行政村建设面积、单项工程地点发生变化。可提出变更的情形包括:客观条件变化导致设计需优化、国家重点工程或生态保护需要、地方已实施部分工程避免重复建设、不可抗力及不可预见因素,以及经上级专家论证确需变更的其他情形。

分级审批与资金处理

按重大与一般两类分级。重大变更指单项工程任务量增减达原任务量10%及以上,或财政资金变更累计100万元及以上,或建设地点变化,由县级报市农业农村局审批。一般变更由县级组织建设单位、设计、施工、监理共同论证并出具意见,涉及群众利益的须征求村民意见,并按“三重一大”集体决策形成纪要。变更增加投资可使用预备费,资金缺口由县级财政或自筹解决,结余按结转资金管理规定执行。变更申请原则上应在批复建设期内提交,超期原则上不予受理。

文件编制与监督问责

重大变更文件须达到初步设计深度,有条件时按施工图深度编制,报告须含变更缘由、内容、投资对比及对工期、安全、效益、管护的综合影响分析,并附原批复、原设计、变更图纸及“一事一议”材料。变更须由原勘察设计单位承担,原单位注销或无能力时可依法另委托。未按权限程序报批、支解规避审批、擅自实施变更、文件不符强制性标准、借变更调整规模等行为,将被责令整改并追责。

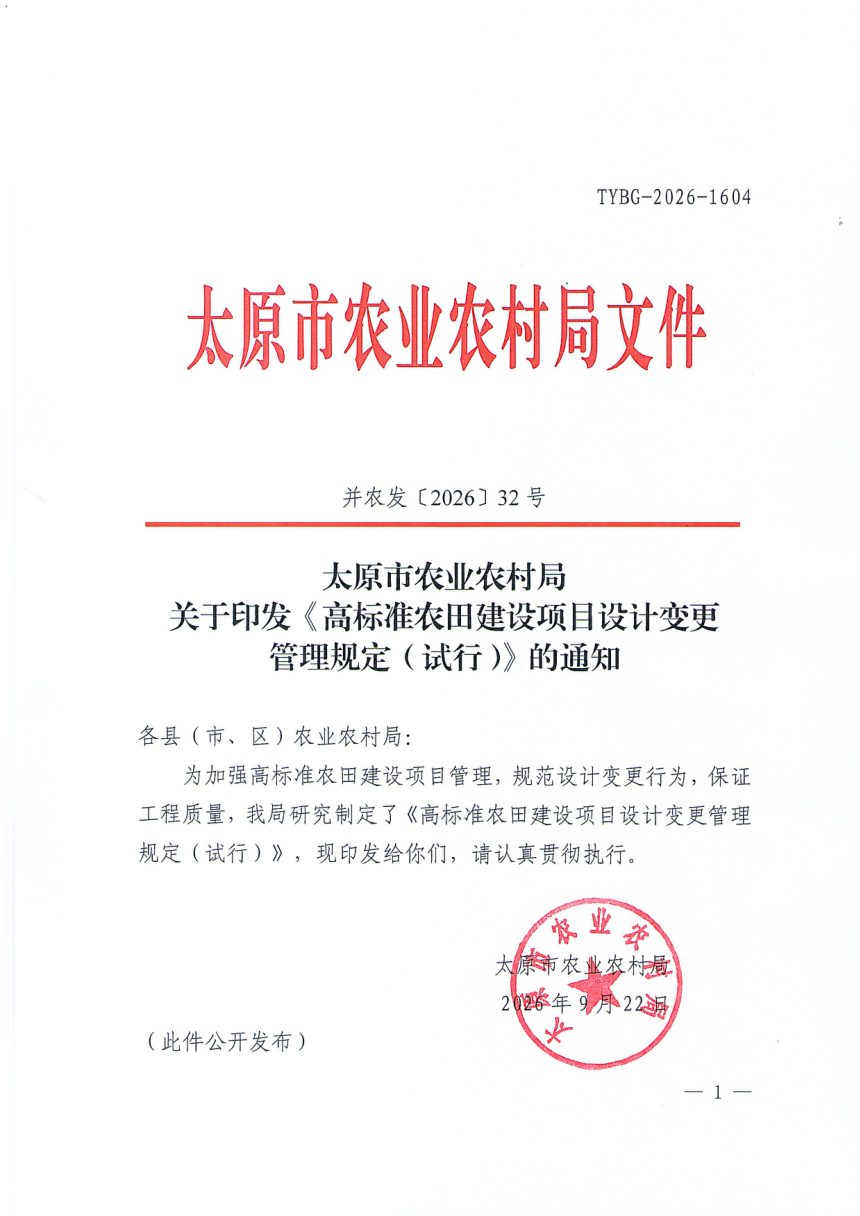

太原市高标准农田建设项目设计变更管理规定(试行)第1页
第 1 页

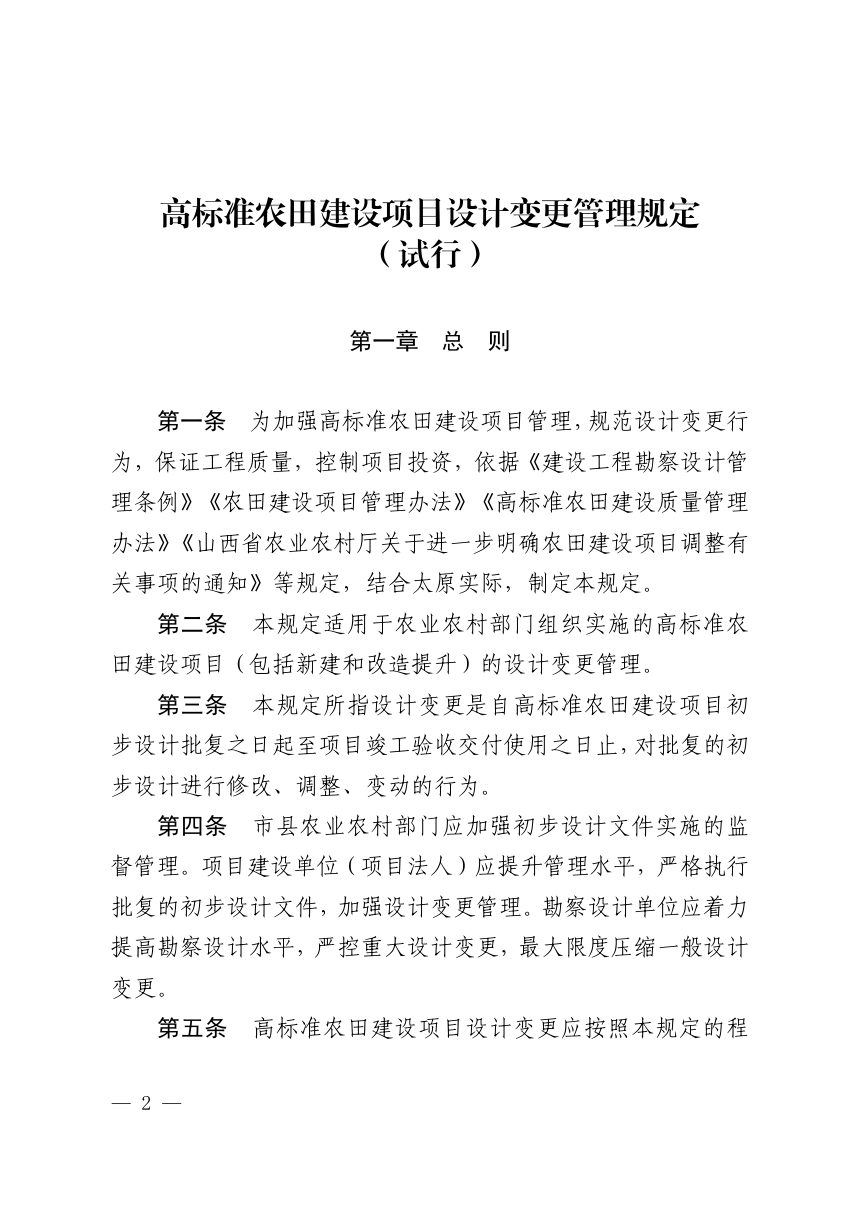

太原市高标准农田建设项目设计变更管理规定(试行)第2页
第 2 页

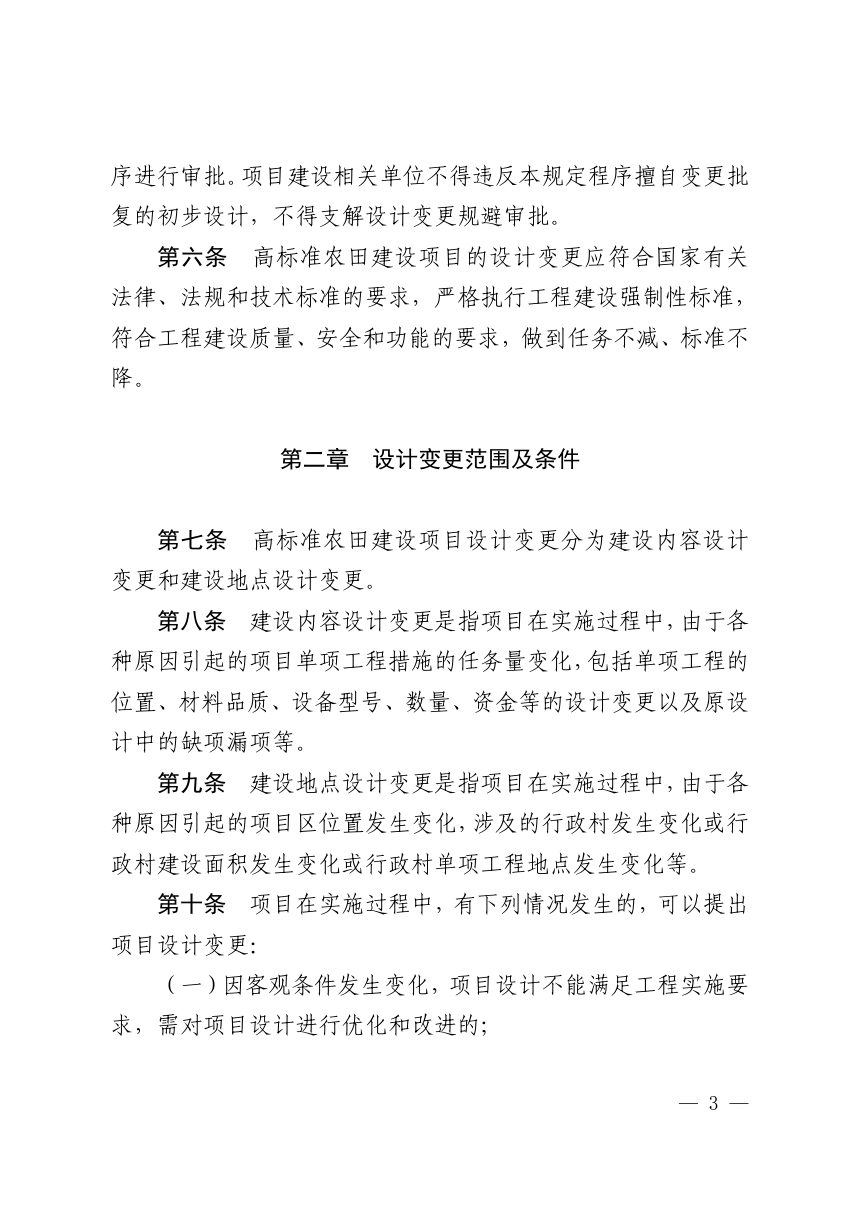

太原市高标准农田建设项目设计变更管理规定(试行)第3页
第 3 页
可免费试读【3页/共8页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
