名称:2026.03.28-《架空输电线路巡检机器人验收规范》DL/T 2942-2025.pdf

《架空输电线路巡检机器人验收规范》DL/T2942-2025,自2026年03月28日起实施。

本标准针对110 kV及以上架空输电线路沿地线行走的巡检机器人,规定了出厂验收与现场验收的总体要求、流程及内容,为验收各环节提供了可操作的测试项目与判定依据。

验收分两阶段、四环节

验收分为出厂验收测试和现场验收测试。现场验收测试依次包括自验收、预验收和交接验收,每阶段均须形成书面报告并存档。自验收由系统集成商、设备供应商、施工单位共同参与,合格后方可提出验收申请;交接验收前须完成至少一次全线巡检或不少于一个月试运行。

功能测试聚焦行走、越障与巡检

行走功能要求机器人爬坡能力按30°与工程线路最大坡度中的较大值确定,额定行驶速度不低于0.5 m/s,须在防振锤处驻留30 s并顺利越障。越障测试须覆盖工程线路中所有防振锤类型、最大转角耐张塔及每种直线塔型,全程不得失去防跌落保护。自主巡检要求巡检点定位精度和重复拍摄效果符合DL/T 1923和DL/T 1722的规定。

信息安全和附属设施同步验收

信息安全验收要求无线接入点隐藏SSID、启用强口令、MAC地址绑定,远方管控平台须检查防病毒软件、公用账号、默认共享及移动介质接入记录。附属设施验收涵盖过桥金具、自动上下线装置和充电站,对金具外观缺陷、安装偏转误差、轨道接头间隙、太阳能板朝向倾角等提出了具体限值。

《架空输电线路巡检机器人验收规范》DL/T 2942-2025第1页
第 1 页

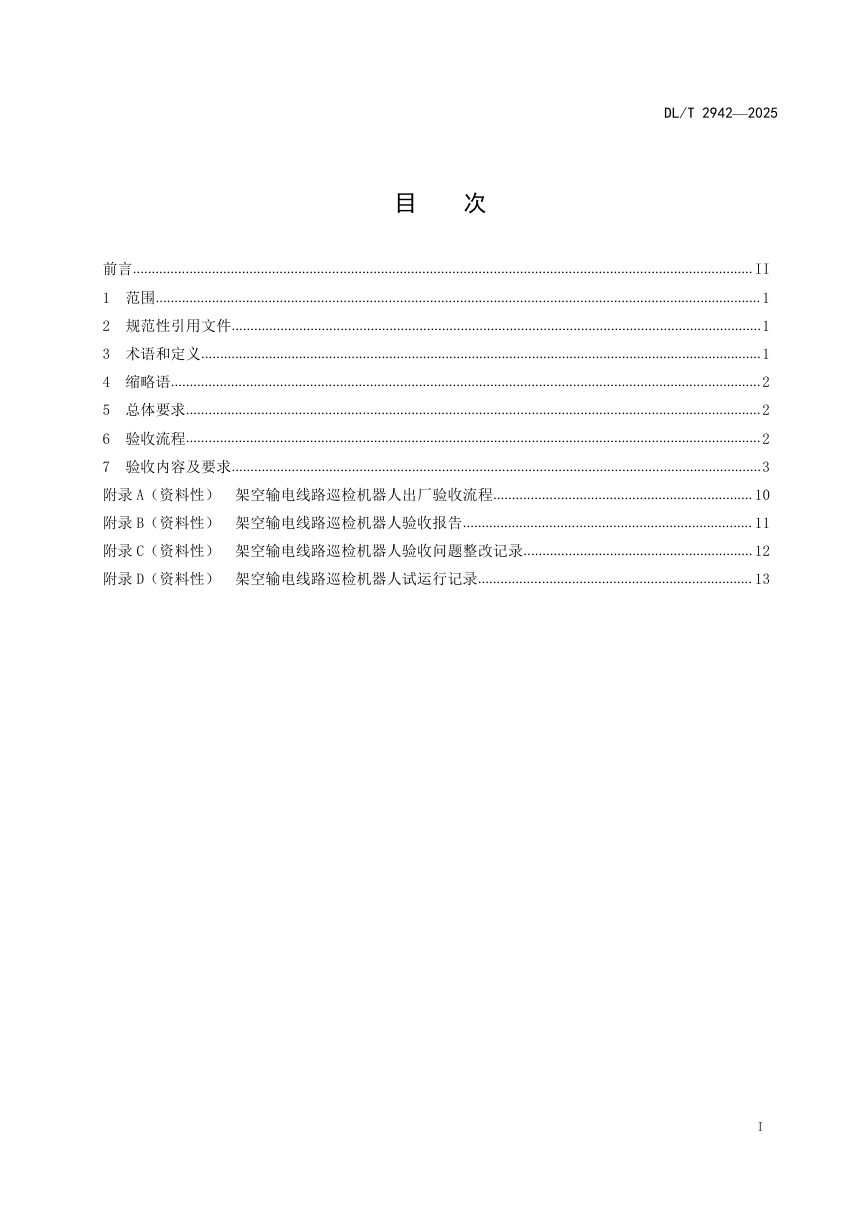

《架空输电线路巡检机器人验收规范》DL/T 2942-2025第2页
第 2 页

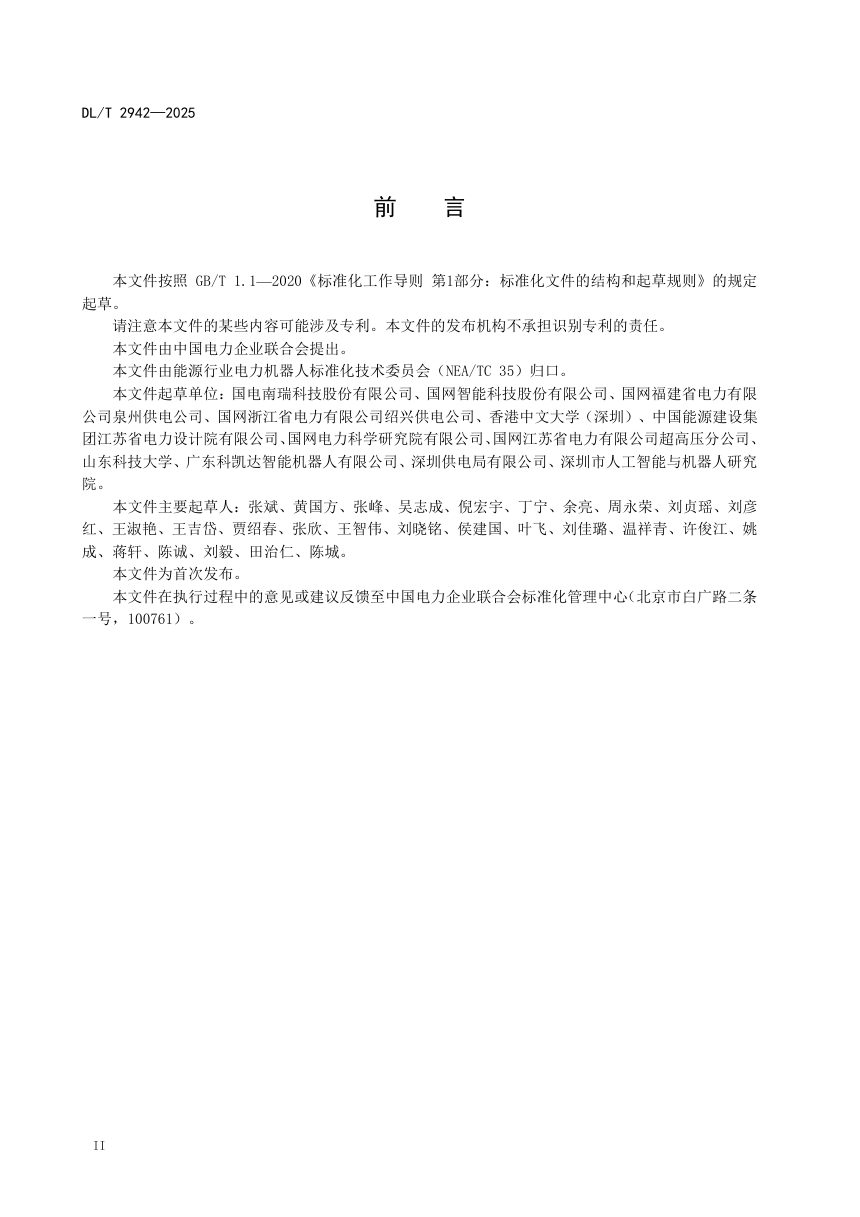

《架空输电线路巡检机器人验收规范》DL/T 2942-2025第3页
第 3 页
可免费试读【3页/共16页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
