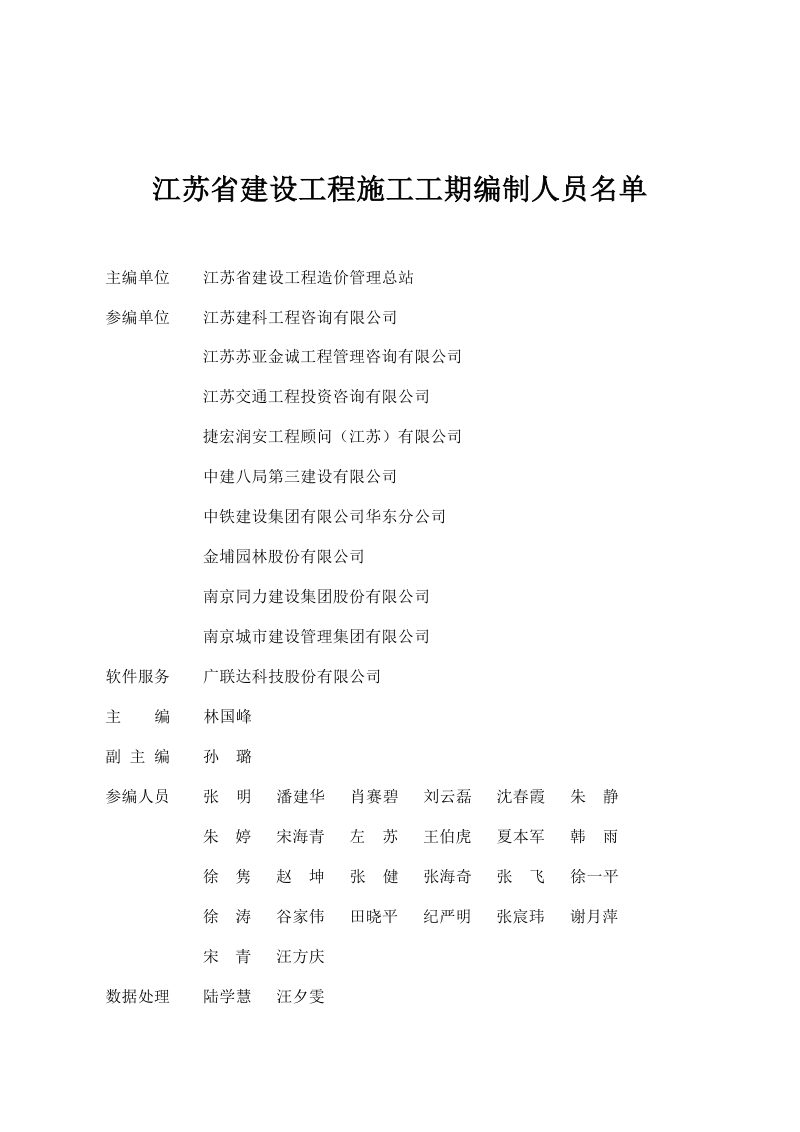

2025年11月27日,江苏省住房和城乡建设厅为满足科学合理确定江苏省建筑工程、市政工程及城市轨道交通工程工期的需求,制定《江苏省建设工程施工工期定额》,自2026年1月1日起执行。
本定额适用于江苏省行政区域内建筑工程、市政工程和城市轨道交通工程的新建、扩建工程。本定额是国有资金投资工程确定建筑工程、市政工程、城市轨道交通工程工期的依据,非国有资金投资工程参照执行。工期定额是签订施工合同、合理确定施工工期及工期索赔的基础,也是施工企业编制施工组织设计、安排施工进度计划的参考。
本定额是江苏省建设工程施工工期的技术标准文件,由省建设工程造价管理总站主编,适用于本省行政区域内建筑工程、市政工程和城市轨道交通工程的新建、扩建工程。本定额以《建筑安装工程工期定额》为基础,结合江苏地区正常施工条件、常用施工方法、合理劳动组织及平均技术装备水平编制而成,是国有资金投资工程确定工期的依据,也可作为签订施工合同、安排施工进度计划及工期索赔的基础参考。本定额明确规定建设单位不得随意压缩工期,若压缩超过30%必须通过专家论证,以保障工程质量和劳动者合法权益。定额工期已综合考虑冬雨季施工、气候影响、常规地质条件及节假日等因素,并针对施工中可能出现的不可抗力、地质异常、重大设计变更等情况规定了工期调整原则。

本定额由建筑工程、市政工程和城市轨道交通工程三大部分组成。建筑工程部分涵盖民用建筑、工业建筑、构筑物及桩基、基坑支护、装饰装修、幕墙、钢结构、设备安装等专业工程;市政工程部分涵盖道路、桥梁与隧道、管网、水处理厂站及城市地下综合管廊工程;城市轨道交通工程部分涵盖车站、区间、轨道、设备安装及车辆段等工程,体系完整,覆盖面广。
本定额对各类工程设定了系统的工期计算规则。建筑工程部分按单项工程划分,明确了多栋建筑同期施工时总工期的叠加系数计算方法,并对±0.000以下工程、±0.000以上工程、钢结构工程分别制定计算标准,同时规定了装饰装修标准等级、装配式建筑装配率等因素对工期的调整系数。市政工程部分按道路、桥梁、管网等不同专业特点设置基本工期与附加工期,明确交叉作业施工时的工期组合规则。城市轨道交通工程针对明挖、盖挖、盾构等不同工法制定了差异化工期计算方式。
本定额对专业工程工期作出了详细规定。桩基工程按不同土质类别和桩型列项,采用多台机械作业时可按系数折算;幕墙工程按构件式和单元式分类,并针对曲面幕墙、双层幕墙等特殊类型设置难度系数;设备安装工程涵盖电梯、消防、通风空调、智能化等多个系统,其中电梯工程明确了单部与多部电梯的工期计算公式。市政管网工程区分给水、排水、燃气等用途及管道材质,顶管工程则按工作井和顶进长度分别计算。
