2024年9月1日,村庄耕地功能恢复项目规划设计报告案例。
本规划设计报告围绕某某市某某镇某某村2024年耕地功能恢复项目展开,系统阐述了项目建设的政策背景、现状条件、工程布局及投资安排。本报告明确,项目以落实最严格耕地保护制度和保障粮食安全为核心导向,旨在通过对11.7282公顷的即可恢复用地实施土地平整、灌排体系完善和田间道路配套等综合整治措施,将现状利用率低、部分抛荒或种植苗木的地块恢复为集中连片、适宜机械化作业的稳定耕地。本报告依据国家法律法规及浙江省相关技术标准,对田块规格、灌溉水源、排水标准及道路结构进行了具体设计,并编制了施工组织方案与工程概算,为项目高质量落地提供了完整的技术支撑。

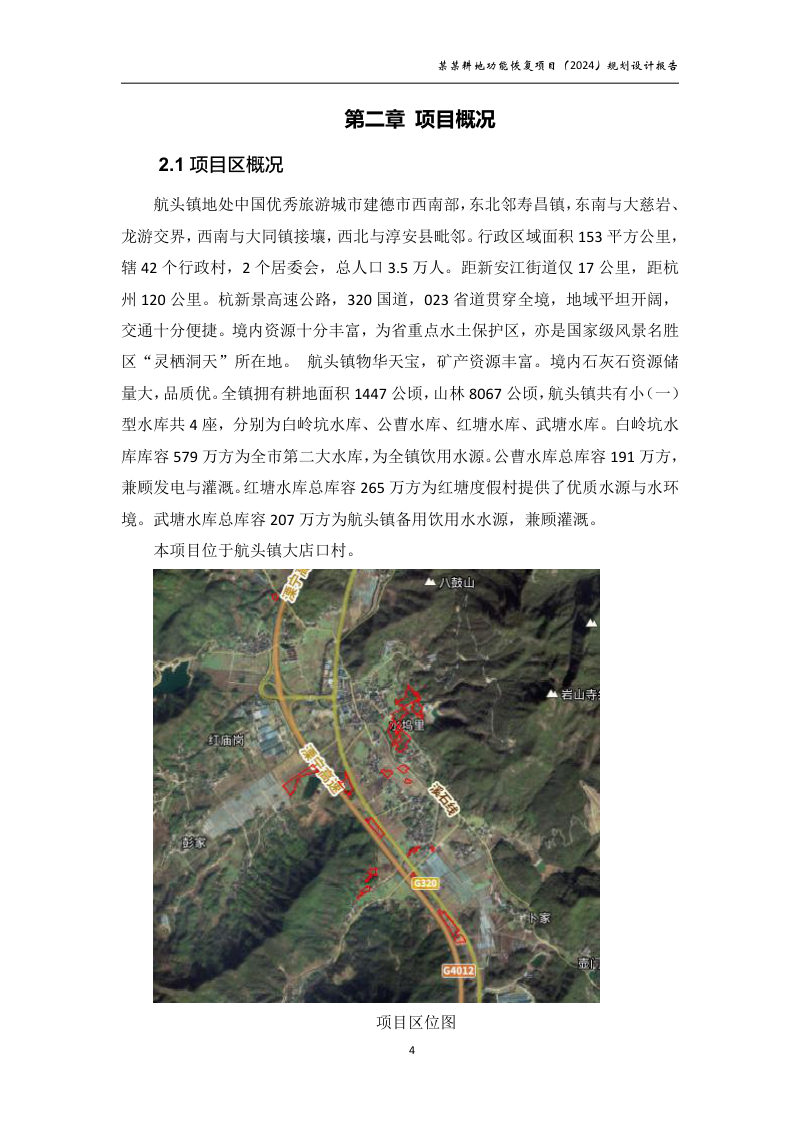

项目背景与建设目标

本报告编制背景源于国务院关于坚决制止耕地“非农化”、防止“非粮化”的系列部署,以及新一轮国土空间规划对耕地和永久基本农田保护任务的刚性要求。本项目建设总规模11.7282公顷,涵盖水田8.5289公顷与旱地3.1993公顷,施工期预计为4个月。核心目标是通过土地平整使田块满足机械化经营要求,通过灌排工程提升农田排涝配套率,并通过道路建设提高项目区通达度,最终建成旱涝保收、高产稳产的现代化良田。
工程规划与设计方案

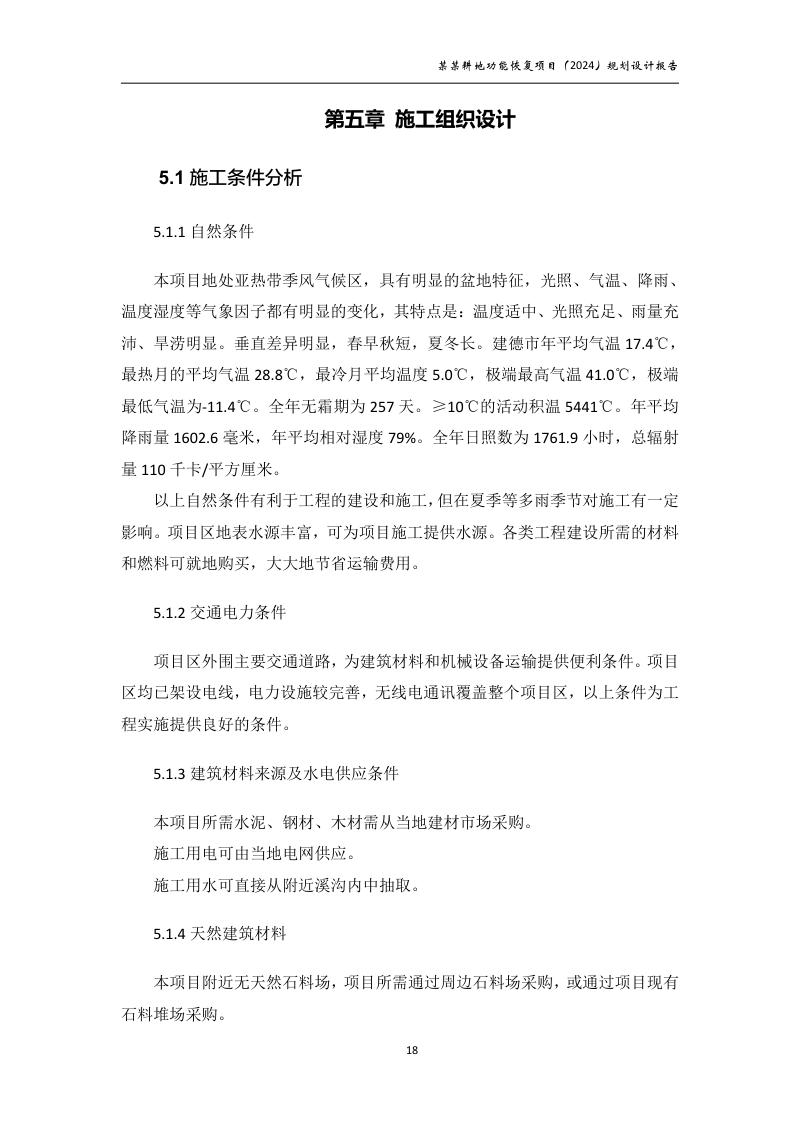

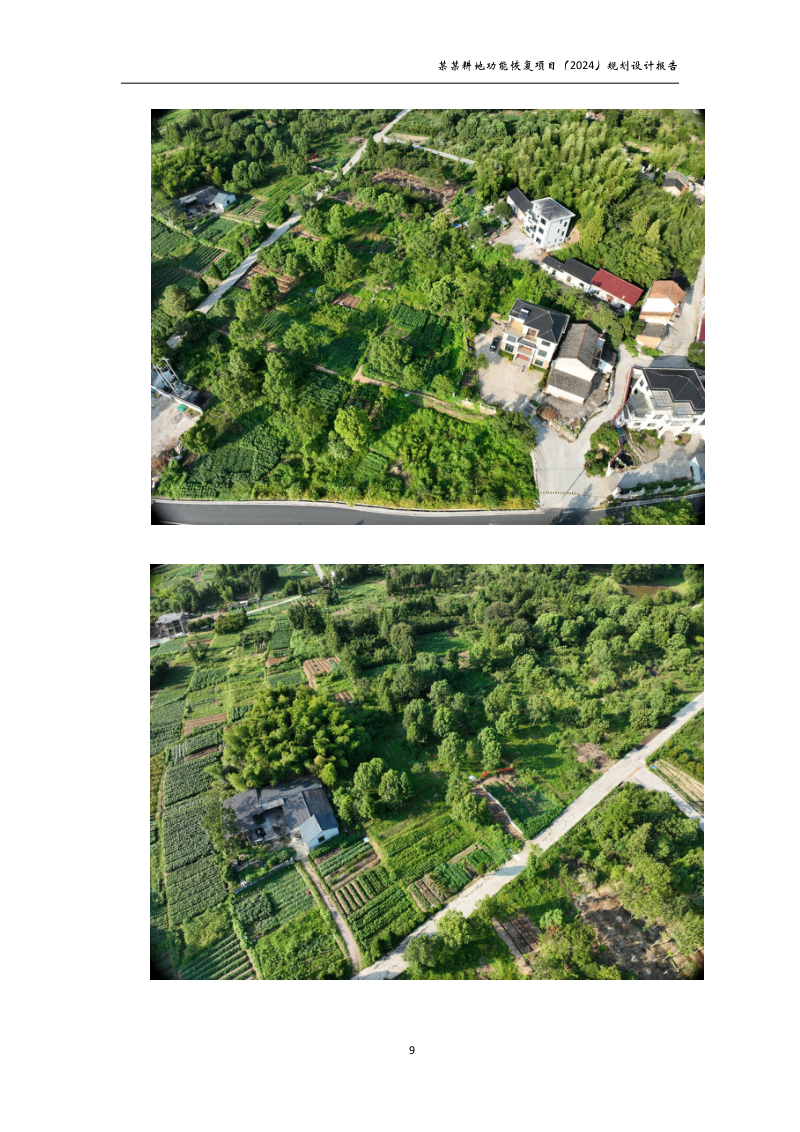

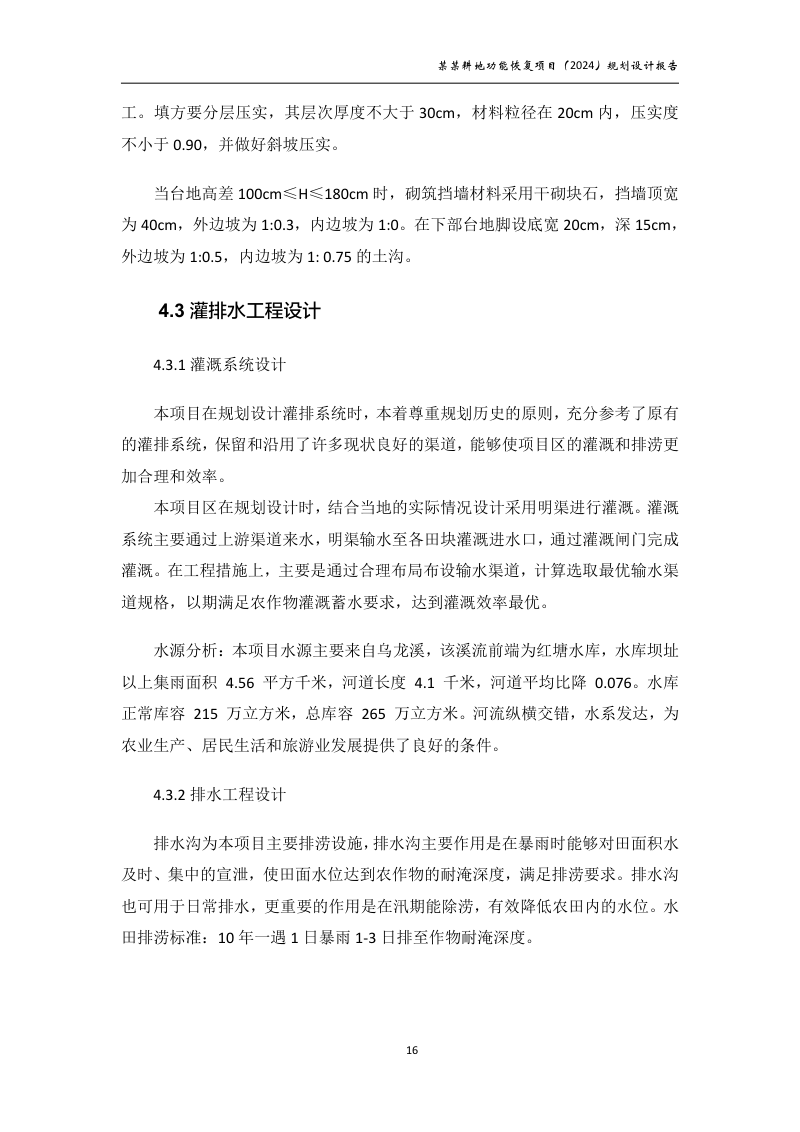

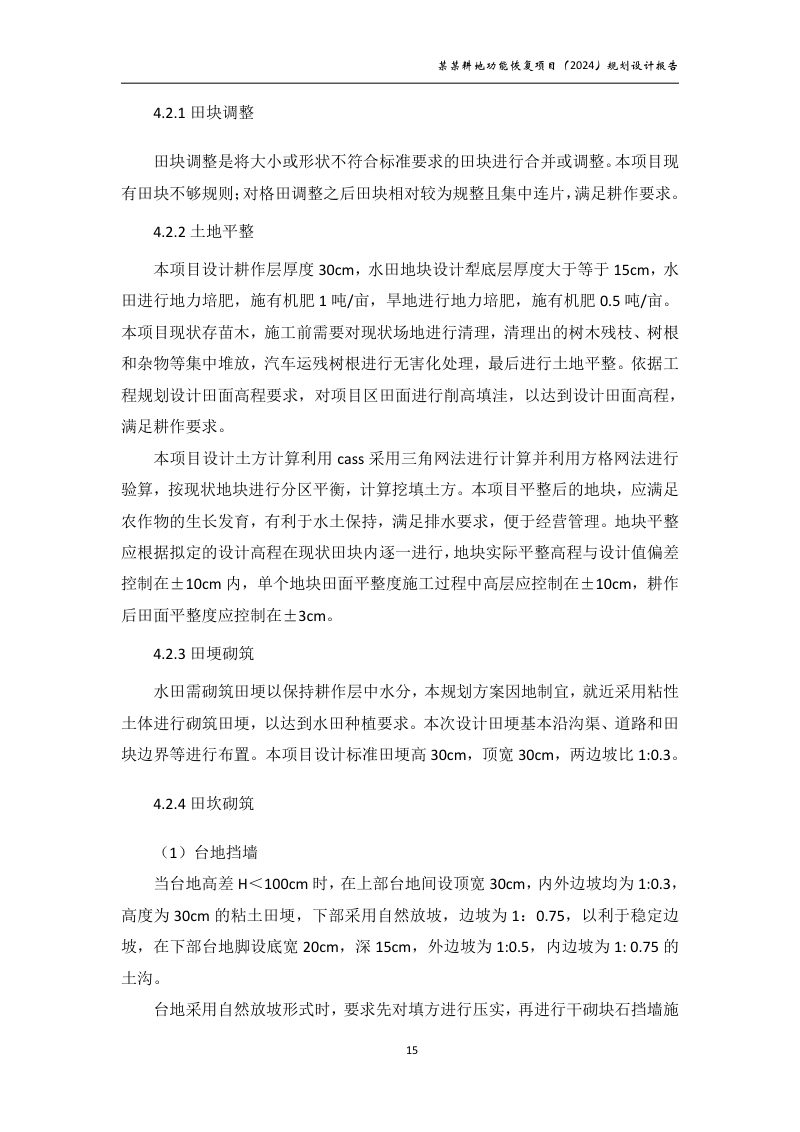

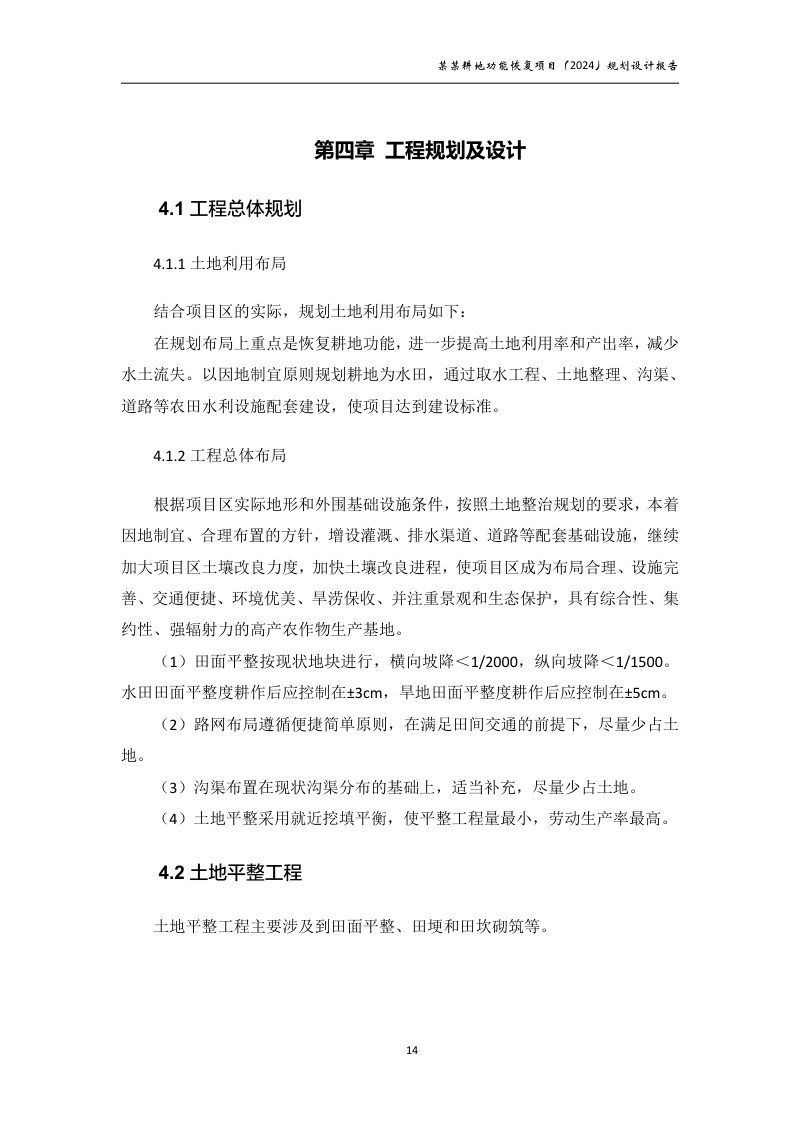

本报告对工程总体布局进行了统筹安排。土地平整工程涉及田块调整、表土剥离与回填、田埂田坎砌筑等工序,设计水田耕作层厚度不低于30厘米,并要求耕作后田面平整度控制在±3厘米以内。灌排水工程充分利用上游红塘水库及乌龙溪来水,采用明渠输水灌溉,排水沟按10年一遇1日暴雨标准设计,以满足快速排涝需求。田间道路工程以新建3米宽泥结碎石路面为主,路基采用塘渣垫层,确保交通设施通达每个田块。
施工组织与投资概算

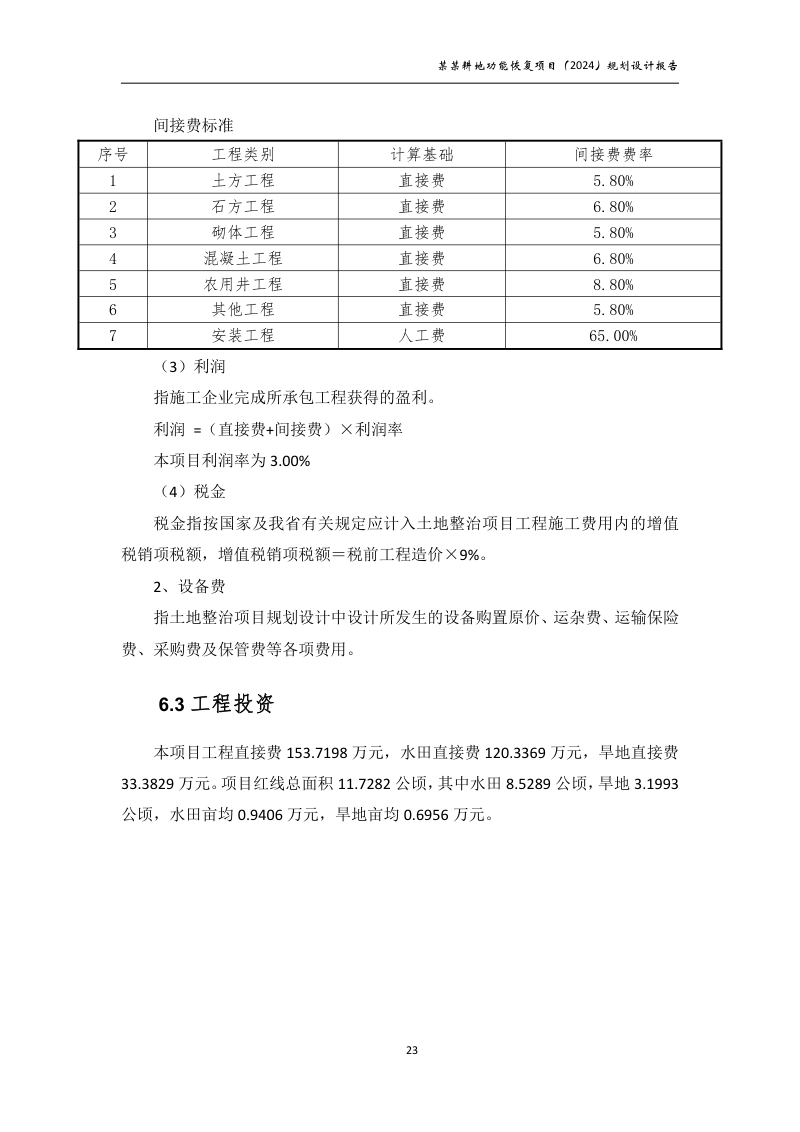

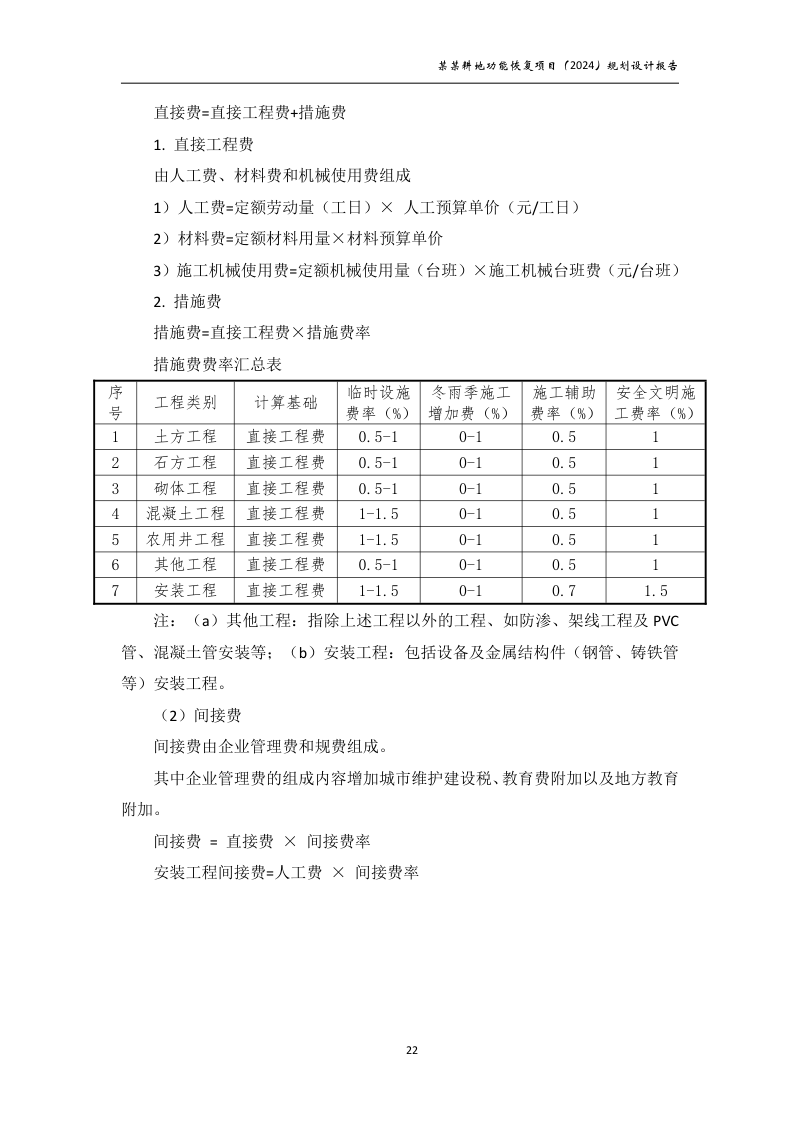

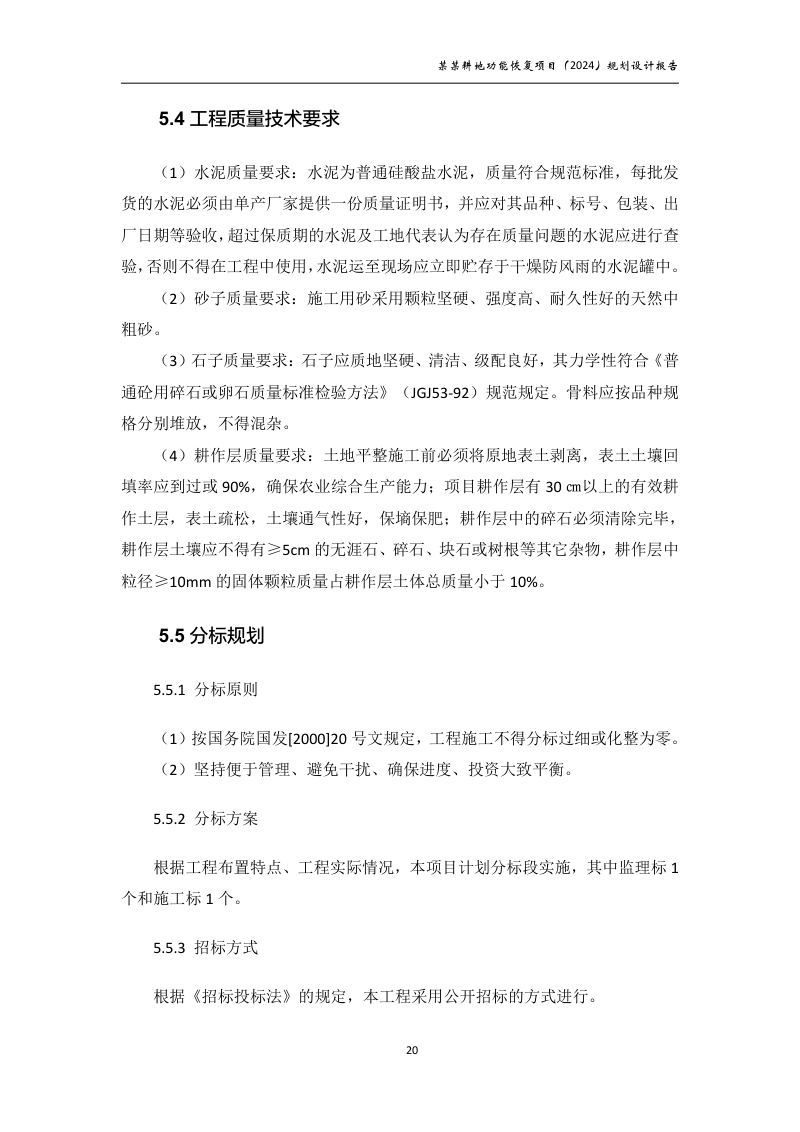

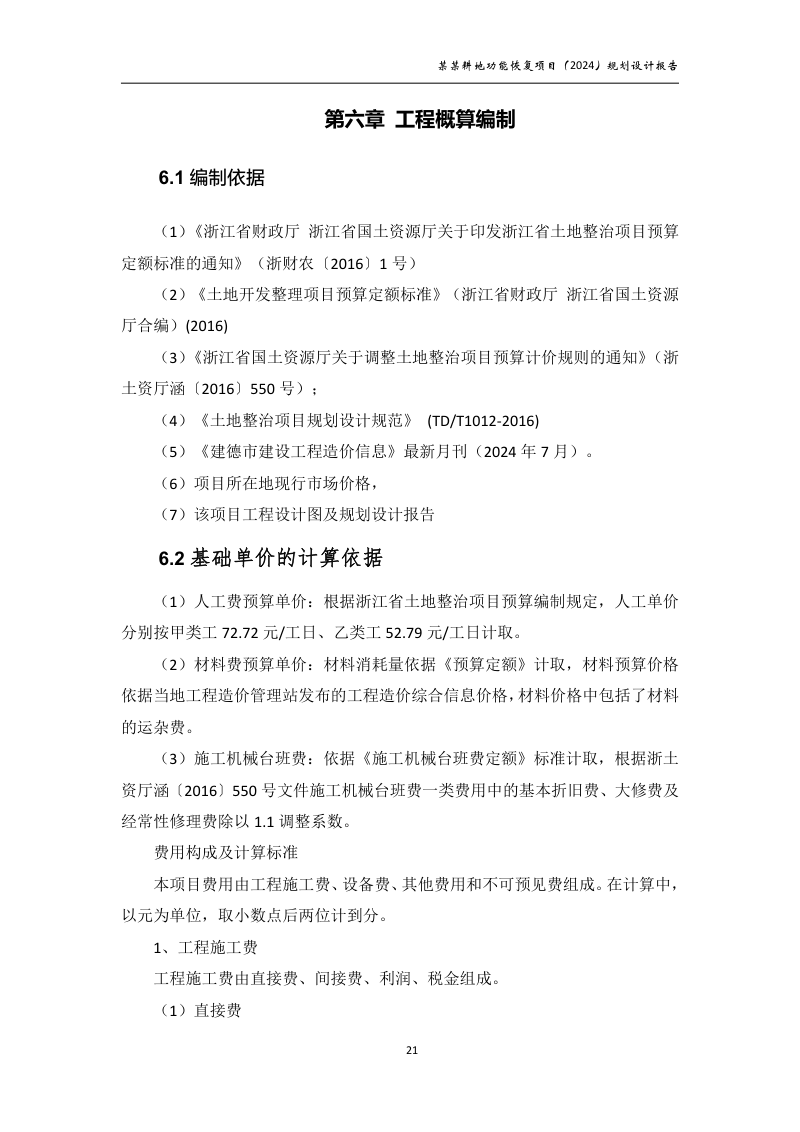

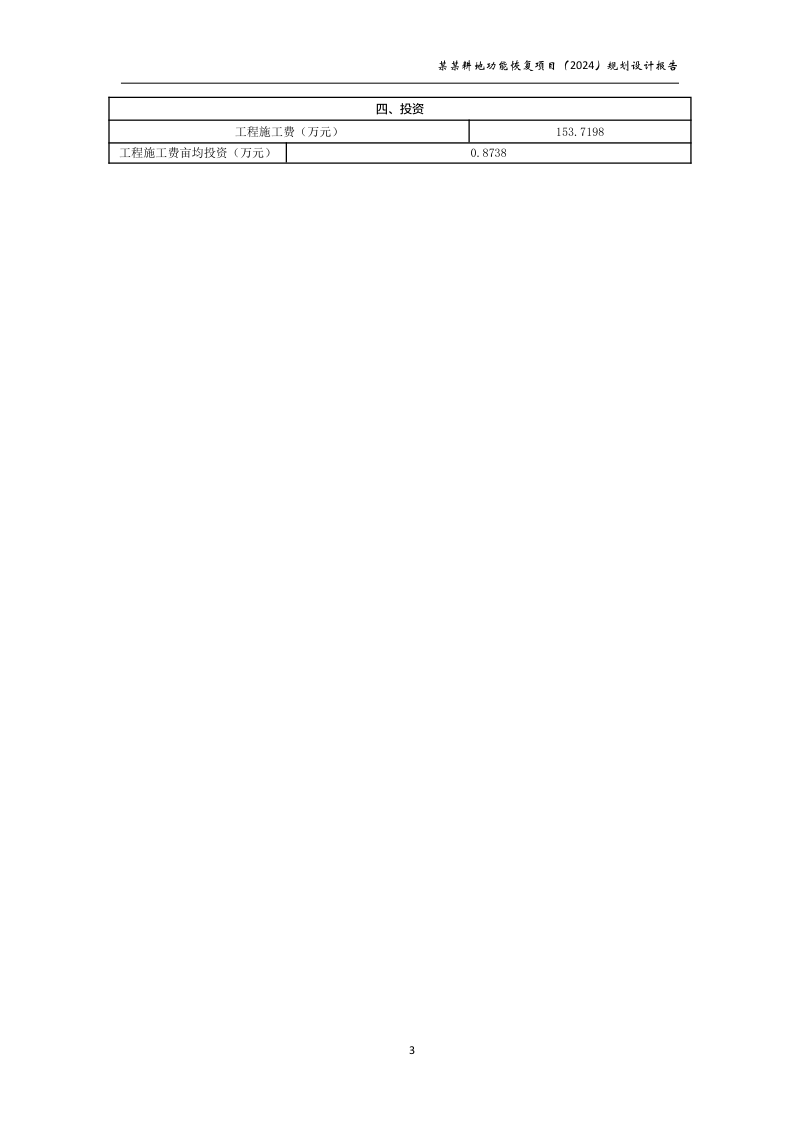

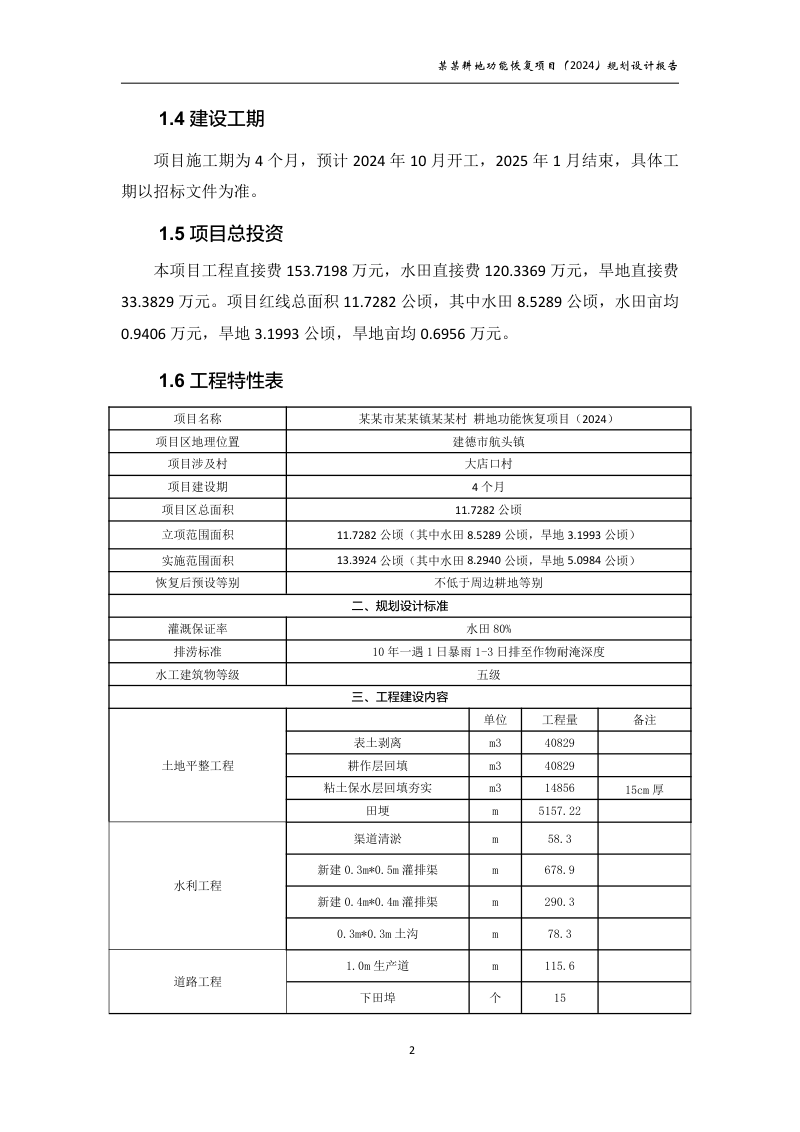

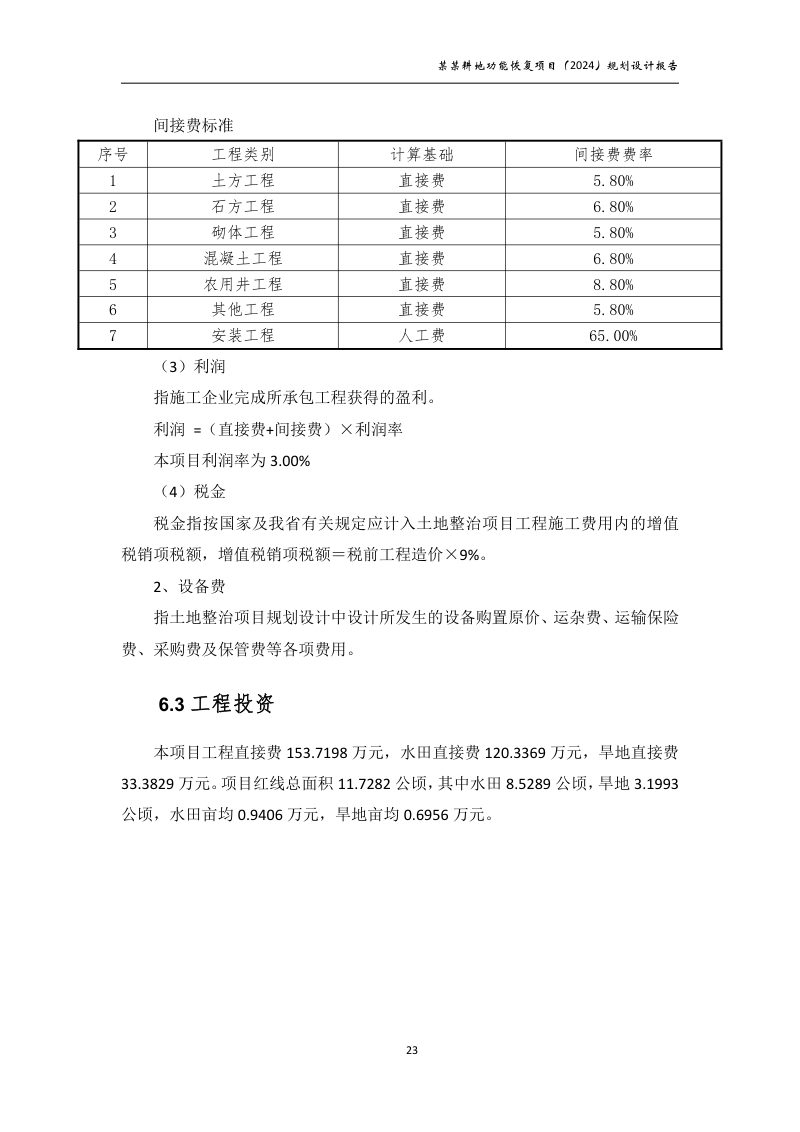

本报告对施工条件、进度安排及质量管理作出了详细规划。项目施工主要受夏季多雨影响,但交通电力及水电供应条件良好。施工期划分为准备、主体施工和竣工验收三个阶段,整体建设工期设定为4个月。工程质量实行项目法人责任制、招标投标制和工程监理制。工程概算依据浙江省现行预算定额标准编制,本项目工程直接费合计153.7198万元,其中水田亩均投资0.9406万元,旱地亩均投资0.6956万元。
