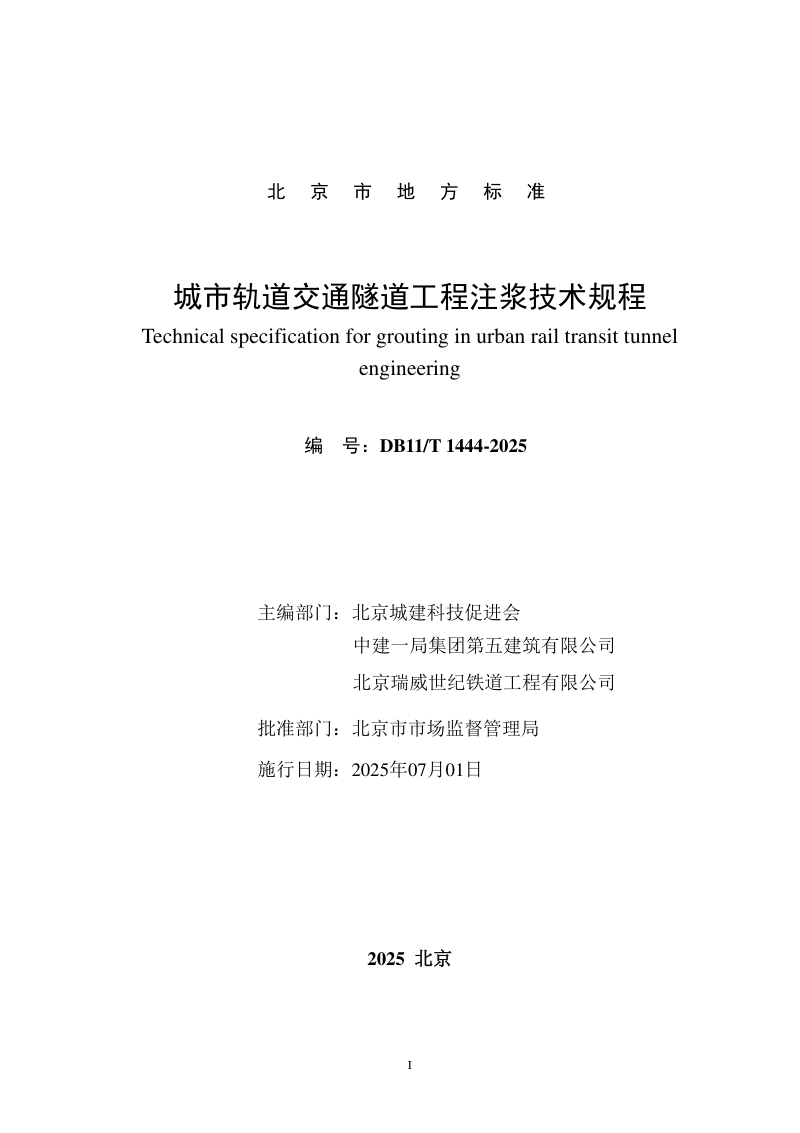

北京市《城市轨道交通隧道工程注浆技术规程》DB11/T1444-2025,自2025年07月01日起实施。
本规程适用于北京城市轨道交通隧道工程的超前小导管注浆、超前管棚注浆、帷幕注浆、局部注浆、矿山法隧道背后填充注浆和盾构法隧道壁后注浆的设计、施工与效果检查。

本规程是北京市关于城市轨道交通隧道工程注浆技术的推荐性地方标准,替代原强制性标准DB11/1444-2017,自2025年7月1日起施行。本规程系统规定了超前小导管注浆、超前管棚注浆、帷幕注浆、局部注浆、矿山法隧道背后填充注浆、盾构法隧道壁后注浆等各类注浆工艺的设计、施工与效果检查要求。本规程明确了注浆材料的选择标准与浆液配制方法,涵盖普通硅酸盐水泥、超细水泥、硫铝酸盐水泥及水玻璃类浆液等多种材料体系。在施工管理方面,本规程强调信息化与智能化施工要求,规定注浆作业须进行动态化管控,并同步开展周边环境监控量测。此外,本规程附录提供了注浆施工记录表等标准化文件,确保施工过程可追溯、质量可控制。
本规程建立了以水泥基和水玻璃基为主体的注浆材料体系,根据不同地层条件和工程目的,规定了单液水泥浆、水泥砂浆、水泥-水玻璃双液浆、酸性水玻璃浆液等浆液的配比参数与拌制要求。在注浆工艺方面,明确了单孔一次性注浆、分段前进式注浆、钻杆后退式注浆、分段后退式注浆等多种作业方式的适用条件与操作要点,特别将帷幕注浆工艺细化为全断面帷幕、半断面帷幕和周边帷幕三种形式。
本规程针对不同工程场景分别制定了专项技术要求:超前小导管注浆适用于自稳能力差的粉土、砂土及卵石土地层,规定了钢管制作标准、布设间距与外插角等设计参数;超前管棚注浆适用于洞口浅埋段及软弱围岩段,要求管棚环向间距宜为300mm至400mm,并优先采用分段后退式注浆工艺;盾构法隧道壁后注浆强调同步注浆的及时性与二次注浆的补充作用,要求填充系数控制在1.3至2.5之间。
本规程规定了注浆效果检查的完整方法与评判标准。效果检查需综合运用P-q-t曲线分析法、涌水量对比法、填充率反算法、检查孔取芯法、渗透系数测试法及雷达物探法等多种手段。以加固为目的的深孔注浆以取芯孔法为主,以止水为目的的注浆以渗透系数测试法为主。所有检查孔施作完成后须进行注浆封堵,确保工程整体质量。
