名称:2024.09.01-吉林省《建设占用耕地剥离表土利用技术规程》DB22/T 3647-2024.pdf

吉林省《建设占用耕地剥离表土利用技术规程》DB22/T3647-2024,自2024年09月01日起实施。

本文件确立了建设占用耕地剥离表土利用的程序,给出了总体要求,规定了表土利用资料收集与表土利用区土壤调查评价、表土利用方案编制、表土运输、表土利用区地表基础平整与覆土施工、表土覆土验收等阶段的操作指示,描述了记录与档案等追溯方法。本文件适用于建设类项目占用耕地、临时用地、土地整治等工作中涉及的耕地剥离表土的覆土利用。

本规程确立了建设占用耕地剥离表土利用的完整技术程序,从资料收集、土壤调查评价到方案编制、运输储存、覆土施工及验收追溯等各环节均作出系统规定。本规程以保护优质耕作层土壤资源为核心目标,要求表土利用前须进行土壤质量对比评价,确保剥离表土质量不低于利用区土壤,并遵循从快利用、就近利用的原则,优先将剥离表土用于新开垦耕地、劣质耕地改良、高标准农田建设及污染耕地治理等方向。通过规范覆土厚度、工艺选择、施工技术等关键参数,本规程为吉林省内建设类项目占用耕地、临时用地及土地整治等工作中的表土剥离利用提供了统一的技术依据,旨在实现耕地资源的科学保护与高效再利用。

表土利用的前期工作

本规程要求在表土利用前须系统收集剥离表土的质量状况及分析化验报告,并对表土利用区的坡度、土壤质量、土层厚度、土地利用情况及耕地等级等开展全面调查与评价。评价须满足利用区地表平坦、坡度不超过15度、基质稳定、排水条件具备以及土壤有机质含量低于剥离表土等条件,同时明确利益相关方对覆土地块信息的知情权。

表土利用方案与运输储存

本规程规定应依据剥离表土化验结果和拟利用区条件,科学编制涵盖运输、储存、覆土工程及验收等内容的表土利用方案,并统一了方案的章节目录与编排格式。运输环节要求遵从距离最短、成本最低原则,避免雨天作业及土壤压实,必要时采取分层临时储存并防止土壤污染和水土流失。

覆土施工与验收追溯

本规程明确了覆土范围与面积的具体确定方法,要求覆土厚度以10厘米至30厘米为宜,并提供了覆土量计算公式。施工技术要求包括划分作业区、确定单次覆土宽度与厚度、选择适宜土壤含水量、清除异物及地表基础平整等。验收环节涵盖覆土面积、土方量、厚度等工程验收和土壤容重、有机质含量等质量验收。全过程的记录与档案须及时存档,保存至少2年以确保可追溯。

吉林省《建设占用耕地剥离表土利用技术规程》DB22/T 3647-2024第1页
第 1 页

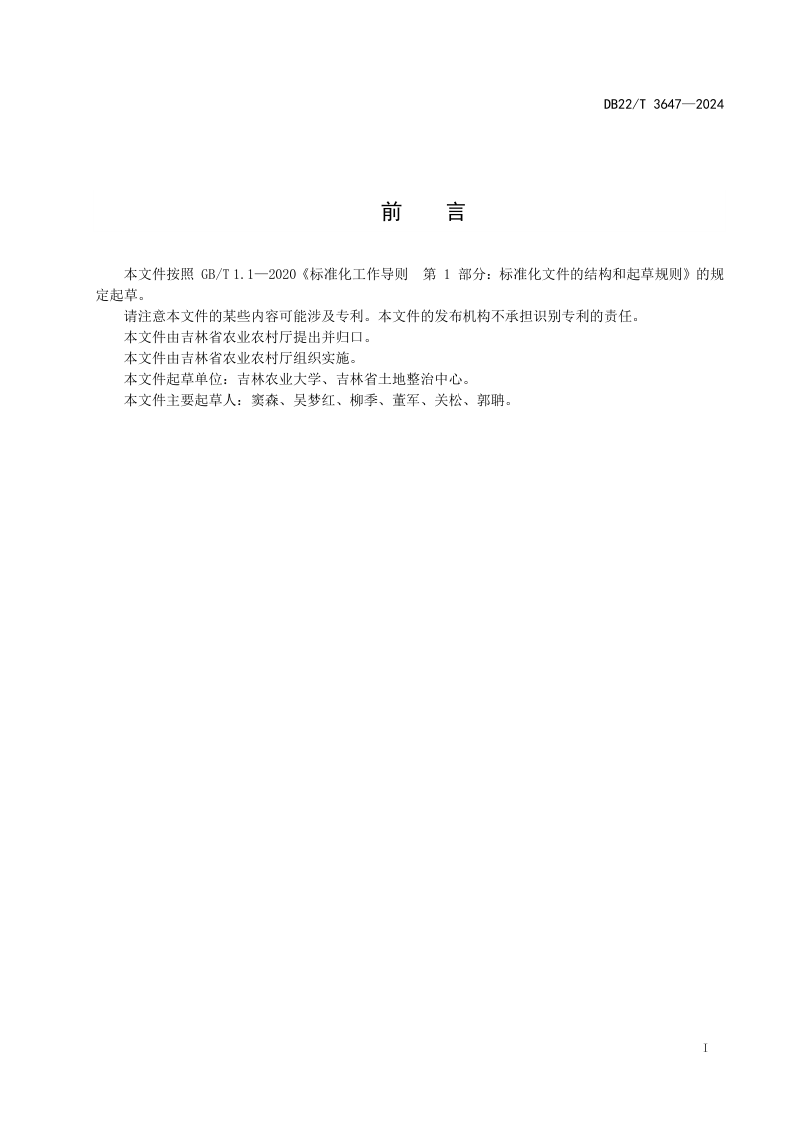

吉林省《建设占用耕地剥离表土利用技术规程》DB22/T 3647-2024第2页
第 2 页

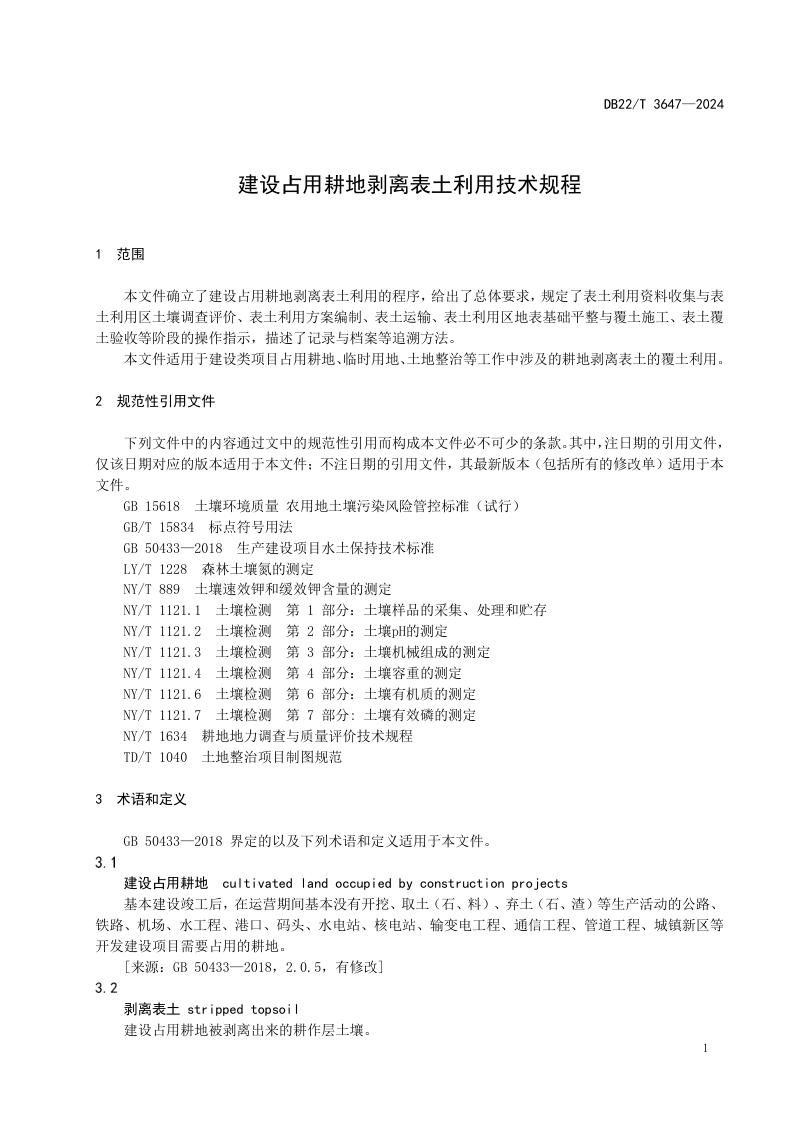

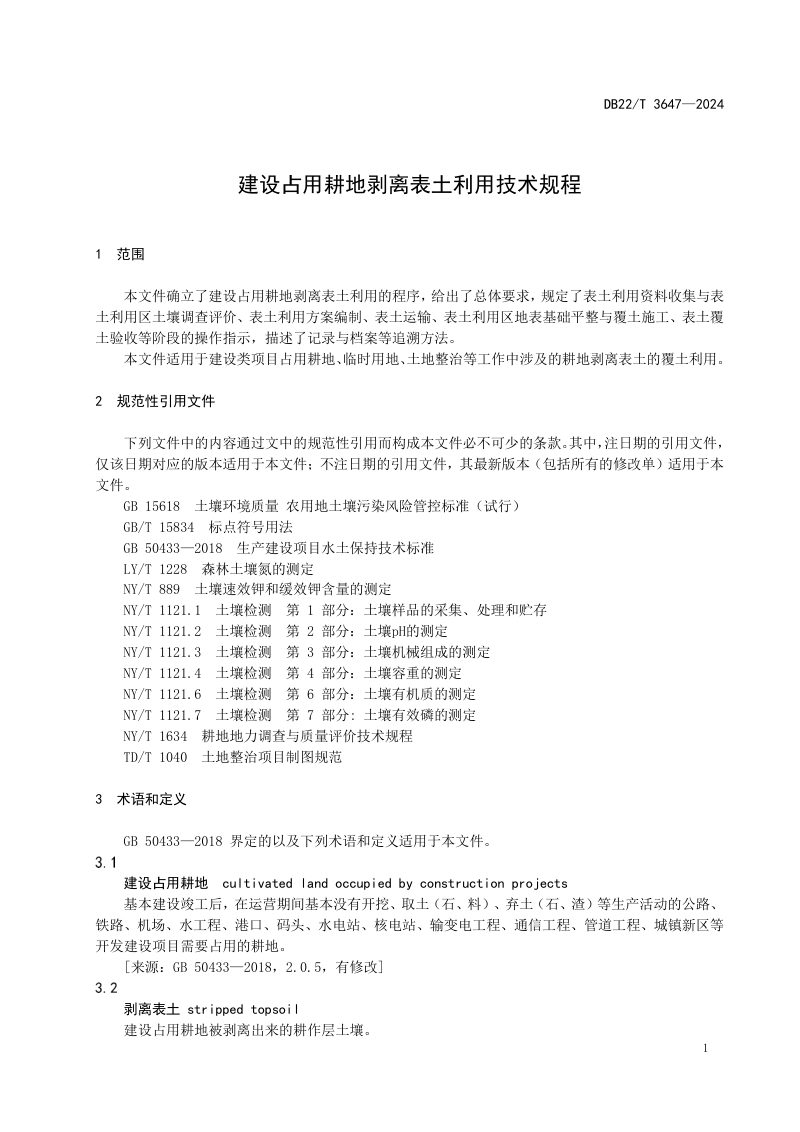

吉林省《建设占用耕地剥离表土利用技术规程》DB22/T 3647-2024第3页
第 3 页
可免费试读【3页/共16页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
