名称:2024.03.25-上海市建设工程设计方案规划公示规定(自2024年4月1日起施行).pdf

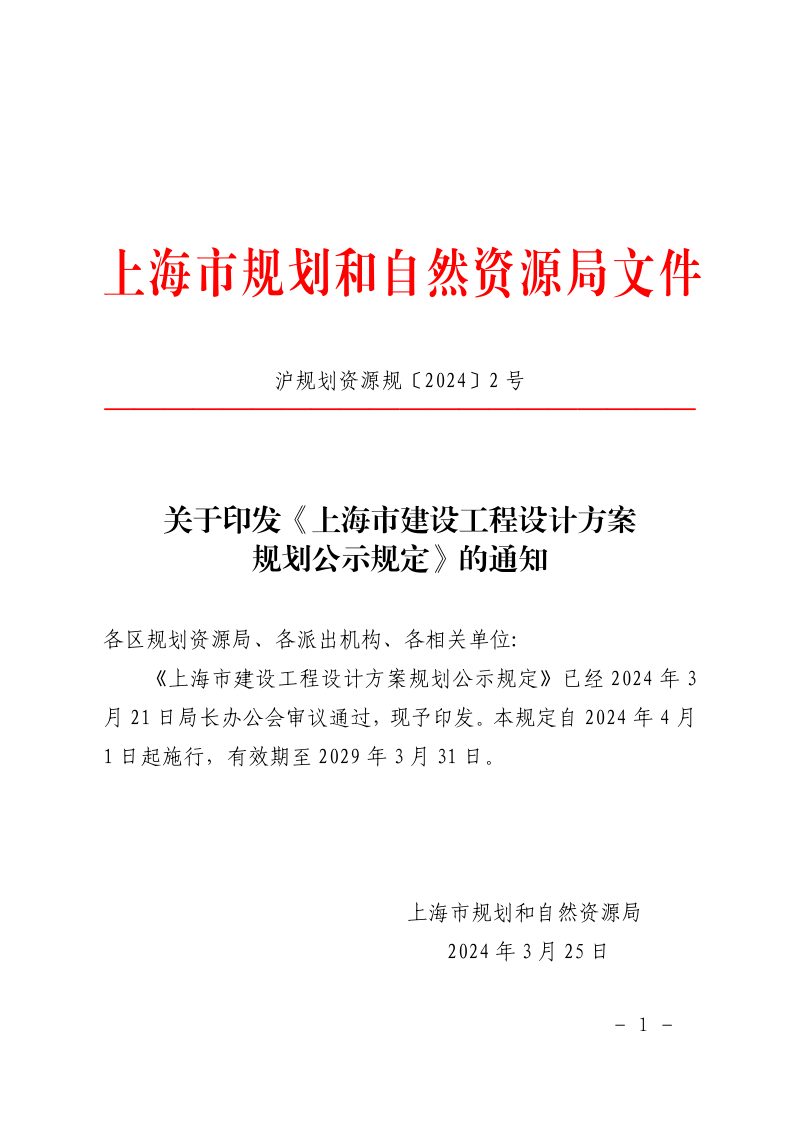

2024年3月25日,上海市规划和自然资源局为了加强城乡规划管理,保障社会公共利益,维护公众合法权益,印发《上海市建设工程设计方案规划公示规定》沪规划资源规〔2024〕2号。本规定自2024年4月1日起施行,有效期至2029年3月31日。

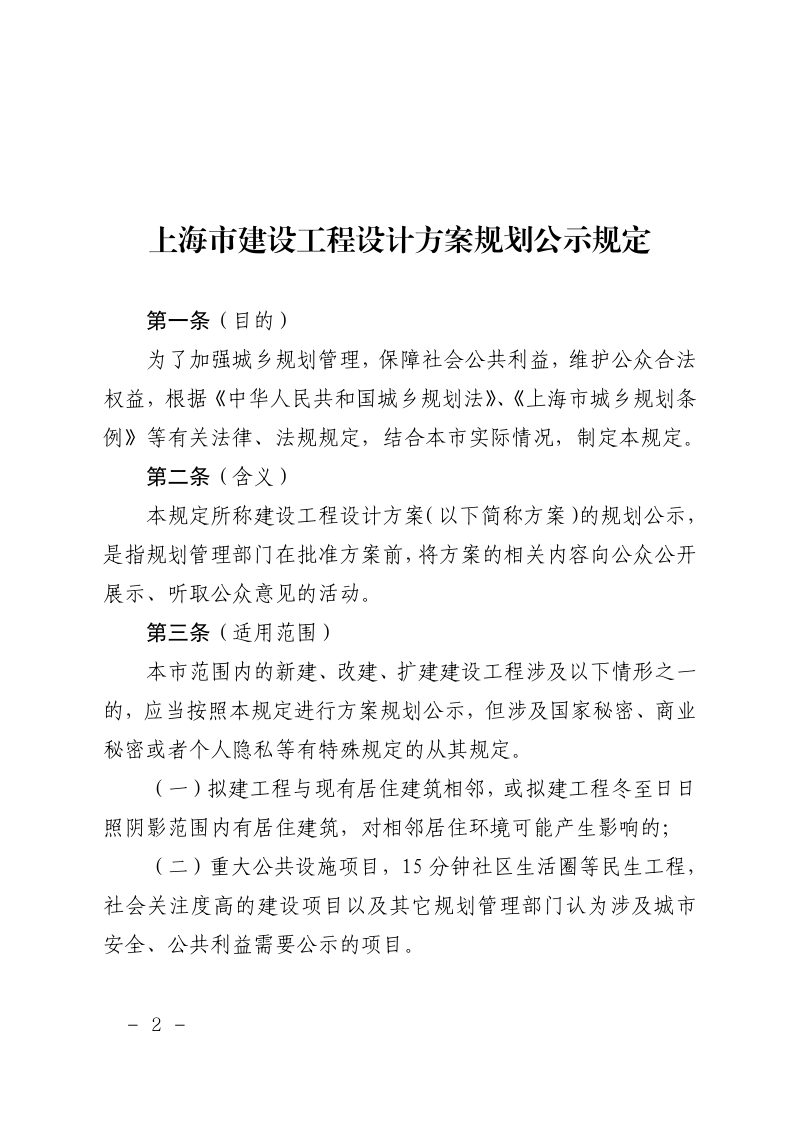

本规定所称建设工程设计方案(以下简称方案)的规划公示,是指规划管理部门在批准方案前,将方案的相关内容向公众公开展示、听取公众意见的活动。本市范围内的新建、改建、扩建建设工程涉及以下情形之一的,应当按照本规定进行方案规划公示,但涉及国家秘密、商业秘密或者个人隐私等有特殊规定的从其规定。(一)拟建工程与现有居住建筑相邻,或拟建工程冬至日日照阴影范围内有居住建筑,对相邻居住环境可能产生影响的;(二)重大公共设施项目,15分钟社区生活圈等民生工程,社会关注度高的建设项目以及其它规划管理部门认为涉及城市安全、公共利益需要公示的项目。


本规定系上海市规划和自然资源局为加强城乡规划管理、保障公共利益与公众合法权益而制定的规范性文件,自2024年4月1日起施行,有效期五年。本规定明确了建设工程设计方案在批准前的规划公示制度,适用于本市新建、改建、扩建工程中可能对相邻居住环境产生影响或涉及重大公共设施、民生工程、社会关注度高的建设项目。本规定确立了市、区两级规划管理部门的分工负责机制,并对公示地点、内容、时限、公众意见收集与处理、方案调整再公示等环节作出系统性规范,同时强调街道办事处、乡镇人民政府及建设单位在公示过程中的协同配合职责,以保障公众知情权与参与权。

公示的核心要求与实施方式

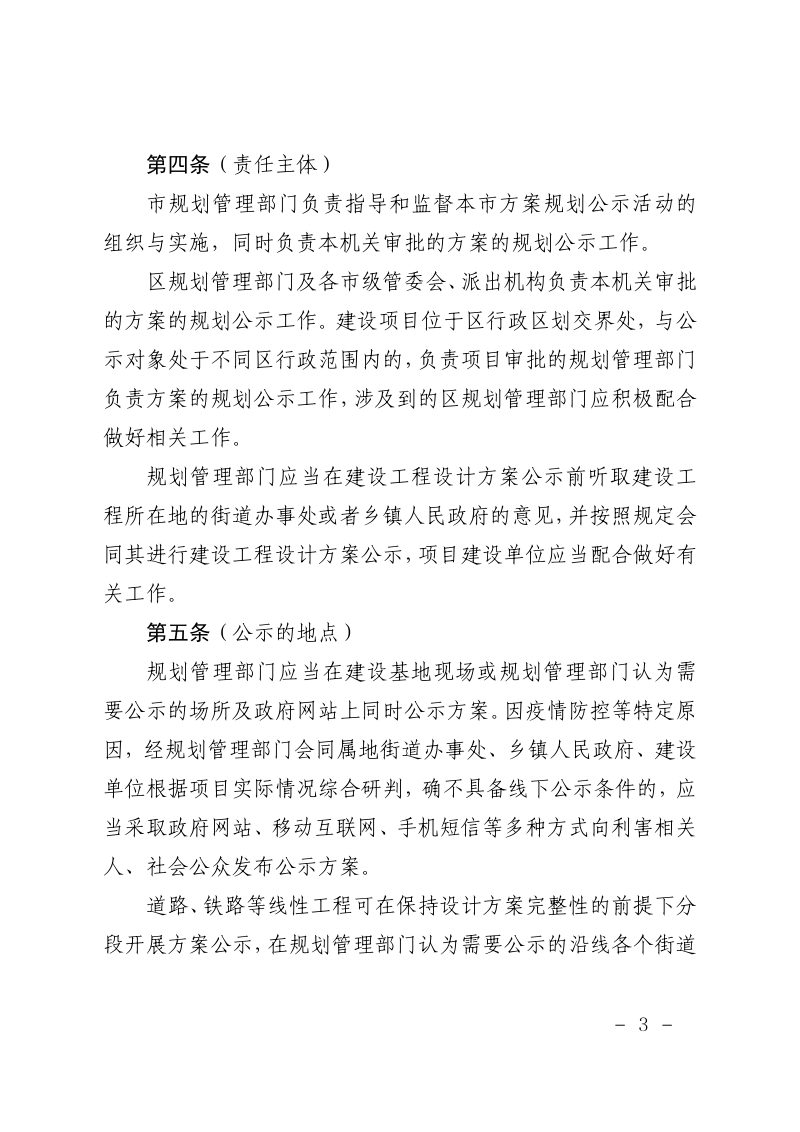

本规定要求规划管理部门在建设基地现场、政府网站等场所同步公示方案,公示内容须包含公告和加盖业务章的总平面图,总平面图需标注用地面积、建筑面积、容积率、建筑高度、层数、退界间距及各类公共配套设施等信息。公示期限不得少于十日,收集公众意见的期限在公示截止后不少于七日。因疫情防控等特殊原因不具备线下公示条件的,可采用政府网站、移动互联网、手机短信等多种方式向利害相关人和社会公众发布。

公众意见处理与方案调整机制

本规定对公众意见实行分类处理:符合法律法规和强制性标准要求的予以采纳,有利于改进方案的合理化建议予以充分考虑,无法采纳的则须向提议人书面告知说明或通过听证会、现场公告等方式告知。若方案经公示后再行调整并涉及总平面布局、公共设施、建筑高度、与界外间距等可能增加周边环境影响的内容,须按照本规定重新进行规划公示,且再公示时间不得少于十日。规划管理部门须在批准方案前完成公众意见处理并向社会反馈结果。

矛盾化解与跨区域协同

在方案规划公示过程中引起较大争议的,本规定要求规划管理部门与建设工程所在地的街道办事处或乡镇人民政府共同做好宣传解释工作,建设单位须积极配合。针对长三角一体化发展示范区内跨行政区域的建设项目,本规定可依托协同会商工作机制,听取毗邻区相关管理部门和社会公众的意见,并将公示材料、反馈意见及处理意见整理归档,作为审批依据留存。

上海市建设工程设计方案规划公示规定(自2024年4月1日起施行)第1页
第 1 页
上海市建设工程设计方案规划公示规定(自2024年4月1日起施行)第2页
第 2 页
上海市建设工程设计方案规划公示规定(自2024年4月1日起施行)第3页
第 3 页
可免费试读【3页/共8页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
