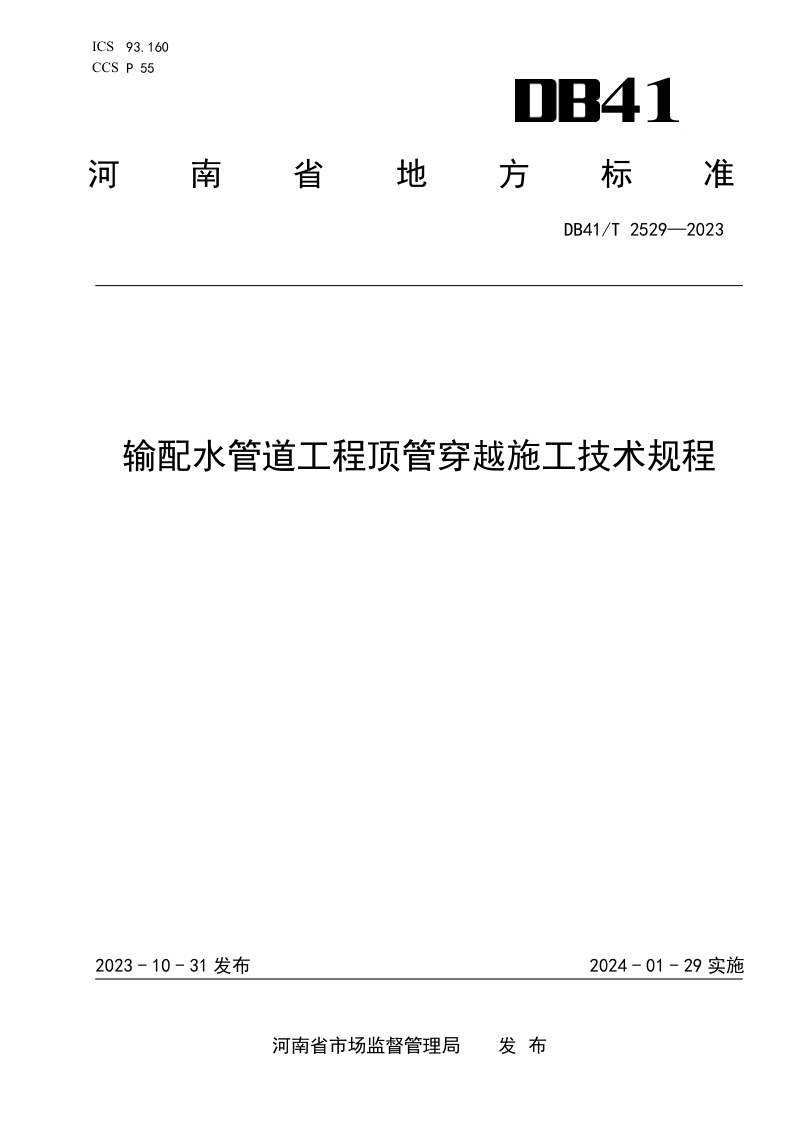

名称:2024.01.29-河南省《输配水管道工程顶管穿越施工技术规程》DB41/T 2529-2023.pdf

河南省《输配水管道工程顶管穿越施工技术规程》DB41/T2529-2023,自2024年01月29日起实施。

本文件确立了输配水管道顶管工程施工的地质复勘、方案编制、施工准备、顶进施工、监测等程序。本文件适用于输配水管道顶管工程施工。

本规程确立了输配水管道工程顶管穿越施工的完整技术程序,涵盖从施工前的地质复勘、专项方案编制与评审,到施工准备、顶进作业、注浆减阻、测量纠偏、沉降控制及顶后处理的全过程,并明确了监测要求。本规程适用于河南省行政区域内输配水管道顶管工程施工,旨在通过规范各环节技术行为,保障施工安全、质量及周边环境稳定,为同类工程提供标准化的操作依据。

施工前的核心程序

本规程要求施工单位开工前必须沿设计线路进行地质复勘,查明地层结构、水文地质及地下障碍物等,并编制地质复勘报告。在此基础上,施工单位需编制包含工程概况、施工工艺、安全保证及应急处置等内容的专项施工方案,该方案须经内部审核、专家评审及相关方确认后方可实施,若遇重大变化须重新论证。

顶进施工的关键控制

本规程对管道顶进速度、出土量、注浆减阻及测量纠偏作出了详细规定。初始顶进速度宜控制在10mm/min~20mm/min,正常阶段为20mm/min~30mm/min,出土量需保持在理论值的98%~100%;施工中推行同步注浆与及时补浆以形成稳定泥浆套减阻,并遵循“勤测量、勤纠偏、微纠偏”原则控制轴线偏差,同时严格限制超挖并保持开挖面水土平衡,以有效控制地面沉降。

顶后处理与全程监测

本规程强调顶进完成后应立即对管壁外间隙进行水泥砂浆等材料置换填充,并应以分组交替注浆方式实施不少于三次的固结注浆,确保注浆压力合理控制。此外,施工全程应开展地面变形及邻近建(构)筑物、地下管线的沉降与位移监测,监测点应避开潜在干扰因素,并设定符合设计要求的沉降报警值。

河南省《输配水管道工程顶管穿越施工技术规程》DB41/T 2529-2023第1页
第 1 页
河南省《输配水管道工程顶管穿越施工技术规程》DB41/T 2529-2023第2页
第 2 页
河南省《输配水管道工程顶管穿越施工技术规程》DB41/T 2529-2023第3页
第 3 页

可免费试读【3页/共18页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
