江苏省泰州市《节段梁自动化流水线预制施工技术规范》DB3212/T1134-2023,自2023年09月22日起实施。

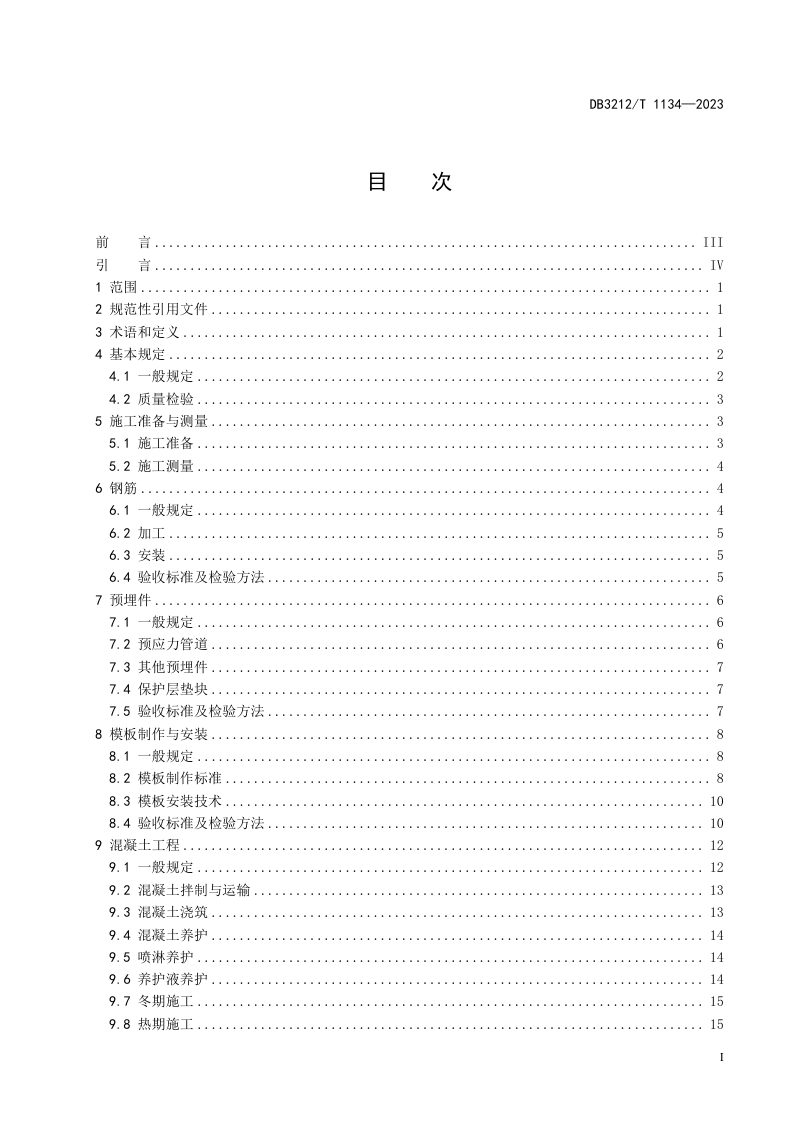

本文件规定了自动化流水线预制节段梁的基本规定、施工准备与测量、钢筋、预埋件、模板制作与安装、混凝土施工与养护、节段梁拆模、转运、接缝处理、堆存及出场质量检验的要求。本文件适用于自动化流水线短线法节段梁的预制施工、质量检验与验收。
本规范规定了采用自动化流水线工艺进行短线法节段梁预制施工的技术要求,涵盖基本规定、施工准备与测量、钢筋与预埋件加工安装、模板制作拼装、混凝土施工与养护、拆模转运及堆存、出场质量检验等全过程工序。本规范的核心在于将传统节段梁预制各环节科学分解为多个固定工位,依托自行式流转平台实现台座在各工位间的节拍化循环移动,并在封闭车间内集成自动化布料、自动插入式振捣、顶板自动收面及智能蒸汽养护等成套装备,从而构建起工厂化、集约化的流水生产线。本规范对各工序的作业时间、设备精度、定位偏差及养护制度均提出了明确的量化指标,并对钢筋加工车间、绑扎区、平台输送线、混凝土设施及流水线总体建设等提出了专项设计要求,以保障节段梁产品的尺寸精度、外观质量与结构耐久性。
本规范确立了以匹配合模、钢筋骨架入模、预埋件安装、混凝土浇筑、蒸汽养护、拆模起吊六大工位为核心的流水线布局。流转平台通过地面控制轮系、摆渡车及平台输送系统实现横纵向移动与精准定位。生产节拍需严格匹配各工序作业时间,实现工序标准化衔接与作业人员固定化操作。
本规范强调混凝土工程与线形控制的自动化与智能化。混凝土从拌合站卸料至中转料斗后,经摆渡平车、提升机构及空中运输线路送至布料机,实现全流程智能运输。顶板采用排式振捣机与平板收面机进行整体振捣收面。匹配节段定位及线形数据通过智能测控系统自动采集与分析,以此调整模板精度。
本规范明确节段梁须采用蒸汽养护,养护过程分静停、升温、恒温、降温四阶段,并由智能温湿度调节系统进行全过程控制。质量检验强调关键项目合格率须达100%,一般项目合格率不低于80%。对钢筋保护层垫块安装、预应力管道定位、模板安装偏差及成品外观缺陷面积等均设置了严格的定量验收标准。
