名称:2023.06.25-陕西省《公路桥梁灌注桩桩端后压浆设计与施工技术规程》DB61/T 1692-2023.pdf

陕西省《公路桥梁灌注桩桩端后压浆设计与施工技术规程》DB61/T1692-2023,自2023年06月25日起实施。

本文件规定了黄土地区公路桥梁灌注桩桩端后压浆一般规定、设计、施工及质量检验等方面的要求。本文件适用于陕西省黄土地区公路桥梁灌注桩桩端后压浆设计与施工。

本规程针对陕西省黄土地区公路桥梁灌注桩桩端后压浆技术,系统规定了设计、施工与质量检验全流程的技术要求,适用于桩长30m至70m的灌注桩工程。本规程以提升桩基承载性能、控制沉降为核心目标,明确了压浆管路系统布置、注浆量与注浆压力计算、承载力与沉降估算等关键技术参数的取值方法,并给出了基于黄土工程特性的经验系数。在施工环节,本规程对压浆时机、管路安装、浆液配合比、注浆终止条件及异常情况处理均作出了操作性较强的规定,同时强调施工全过程的安全管理与环境保护,为黄土地区公路桥梁基础工程的标准化实施提供了技术依据。

设计参数与计算体系

本规程建立了完整的注浆量与压力计算模型,包括单桩理论注浆量、注浆终止压力、工作压力及极限压力的估算公式,并针对黄土地区给出了注浆量经验系数(1.8~3.2)和压浆阻力经验系数(1.5~2.0)的取值范围。同时明确了桩端后压浆单桩极限承载力标准值的计算方法,引入了桩端阻力增强系数和侧摩阻力增强系数,以及桩基沉降的弹性压缩量计算,形成了系统的设计计算体系。

施工控制与异常处理

本规程规定注浆工作应在成桩后7至30日内进行,对压浆导管高出桩顶500mm、压浆阀进入持力层深度不小于350mm等关键安装尺寸提出了明确要求。注浆终止采用注浆量与注浆压力双控原则,明确了非饱和黄土与饱和黄土的终止压力范围。针对压浆阀堵塞、地面冒浆或串浆等异常工况,本规程提供了脉冲法冲通、钻孔重新安装压浆系统及调整配合比等具体处置措施。

质量检验要求

本规程对质量检验的时间节点和检验内容作出了规定,要求承载力检验在注浆完成21日后进行(掺早强剂时可缩短至14日),并应检查水泥检验报告、仪表检定证书、试压浆及施工记录等资料,确保检验工作符合相关检测技术规程的要求。

陕西省《公路桥梁灌注桩桩端后压浆设计与施工技术规程》DB61/T 1692-2023第1页
第 1 页

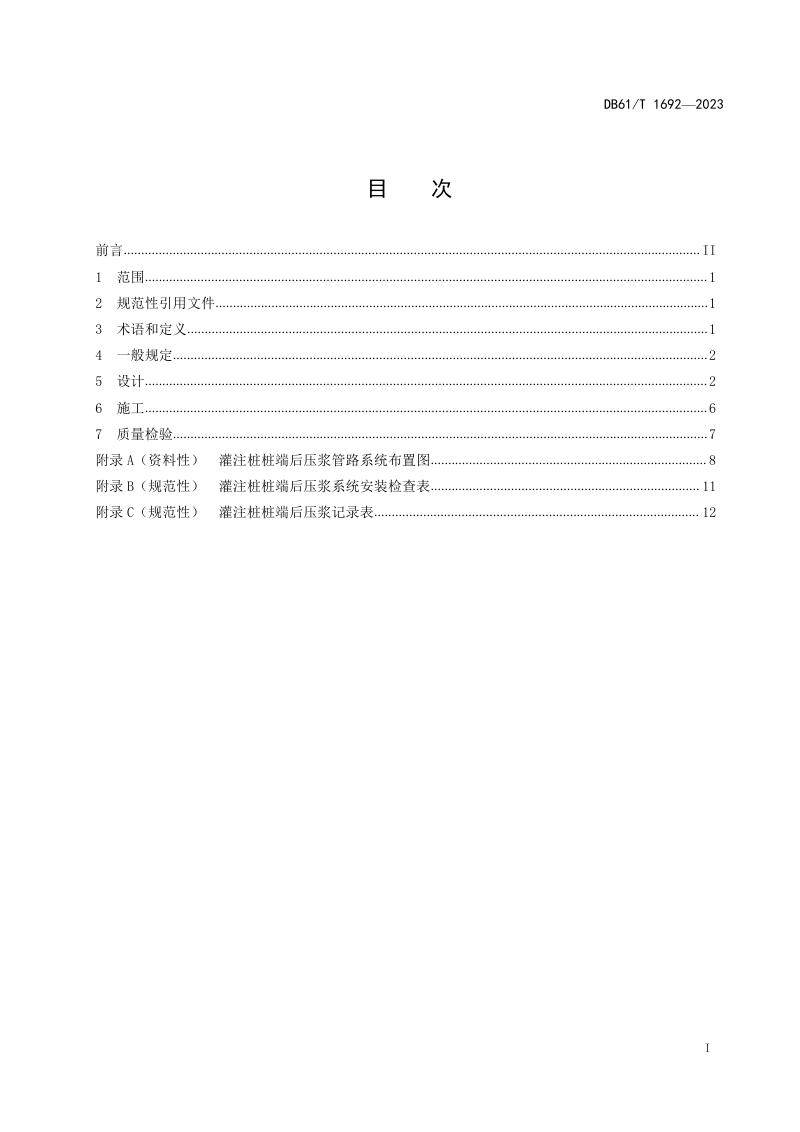

陕西省《公路桥梁灌注桩桩端后压浆设计与施工技术规程》DB61/T 1692-2023第2页
第 2 页

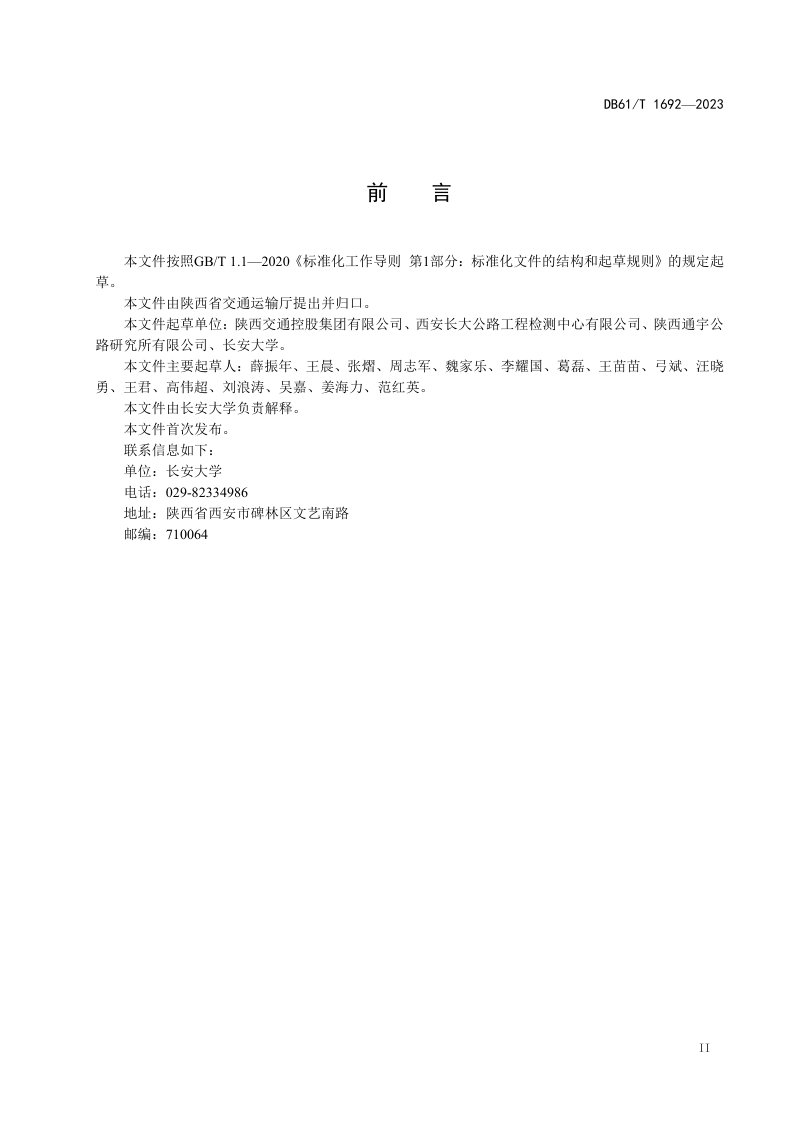

陕西省《公路桥梁灌注桩桩端后压浆设计与施工技术规程》DB61/T 1692-2023第3页
第 3 页
可免费试读【3页/共16页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
