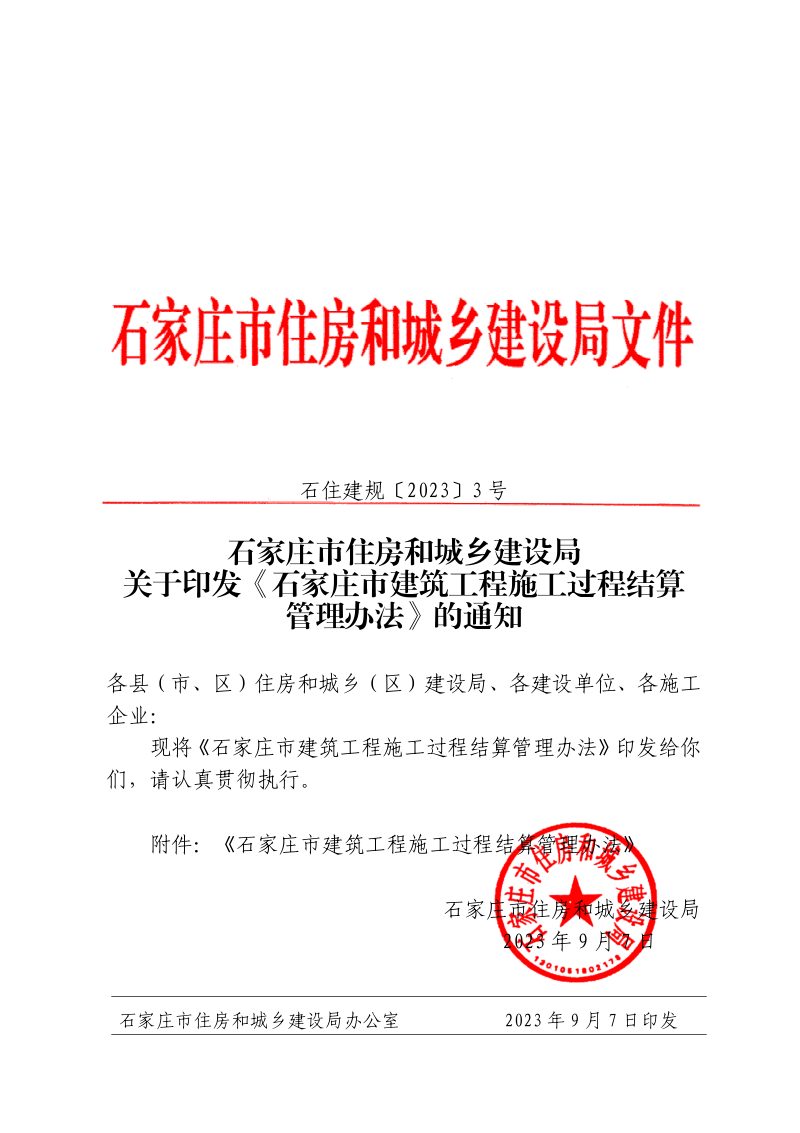

名称:2023.09.07-石家庄市建筑工程施工过程结算管理办法(自2023年9月7日起施行).pdf

2023年9月7日,石家庄市住房和城乡建设局为进一步加强建筑工程施工过程结算管理工作,规范建筑市场秩序,促进建筑业健康发展,制定《石家庄市建筑工程施工过程结算管理办法》。

在石家庄市行政区域内的房屋建筑和市政基础设施工程施工过程结算活动,适用本办法。本办法所称施工过程结算,是指工程项目实施过程中,发承包双方依据施工合同,对结算周期内完成的工程内容(包括现场签证、工程变更、索赔等)开展工程价款计算、调整、确认及支付等活动。

《石家庄市建筑工程施工过程结算管理办法》系石家庄市住房和城乡建设局为规范建筑市场秩序、促进建筑业健康发展而出台的规范性文件。该办法以《河北省建筑条例》等上位法为依据,适用于本市行政区域内的房屋建筑和市政基础设施工程。其核心在于强制推行施工过程结算机制,要求建设工期二年以上的新开工工程须在合同中明确约定结算周期、价款支付、争议解决等关键条款。办法将现场签证、工程变更及索赔等全面纳入过程结算范畴,并赋予经双方确认的过程结算文件作为竣工结算组成部分的效力,旨在从根本上破解传统竣工结算事后集中审核的顽疾,实现工程价款的动态确认与及时支付。

核心制度设计

办法清晰界定了施工过程结算的法律内涵,将其确立为贯穿项目实施全过程的分阶段价款确认活动。强制推行范围锁定于建设工期二年以上的新开工工程,并要求从招投标公告到合同签订全链条明示与响应,确保了制度的刚性落地。结算周期的划分赋予发承包双方灵活选择权,可按形象进度或时间节点合理切分。

价款支付与争议处理

文件对结算的程序与支付作出了严密规定,要求发包方须在审核确认当期结算文件后足额支付,并明确无争议部分须按期办理,支付金额不得超出已完工部分对应的概预算。这既保障了承包方的资金周转,又通过概预算上限机制兼顾了投资控制。对于争议部分,则交由双方约定的解决方式处理,避免局部争议阻碍整体结算进程。

本办法的施行对石家庄市建筑市场具有深刻的正向重塑意义。过去,工程款拖欠与结算周期冗长是困扰施工企业的顽疾,大量资金沉淀在竣工环节,导致企业负债率高企、经营风险积聚。该办法通过法定化的过程结算制度,将价款确认与支付的节点大幅前移,使施工方能够按周期及时回收工程款,显著改善其现金流状况,有效化解了长期垫资施工带来的系统性风险。从市场秩序角度审视,办法引入信用惩戒机制,对未按约拨付工程款的建设单位记入信用档案并公示,这精准切中了建设单位利用优势地位拖延结算的痛点,以声誉约束机制倒逼其履约,有利于构建权责对等、竞争有序的市场环境。更进一步,过程结算的全面推行将推动工程造价咨询、工程保险等相关服务业的提质发展,促使项目管理从粗放式的事后算账向精细化的过程管控转型,最终牵引整个建筑产业链条走向更高质量的风险共担与价值共享。
