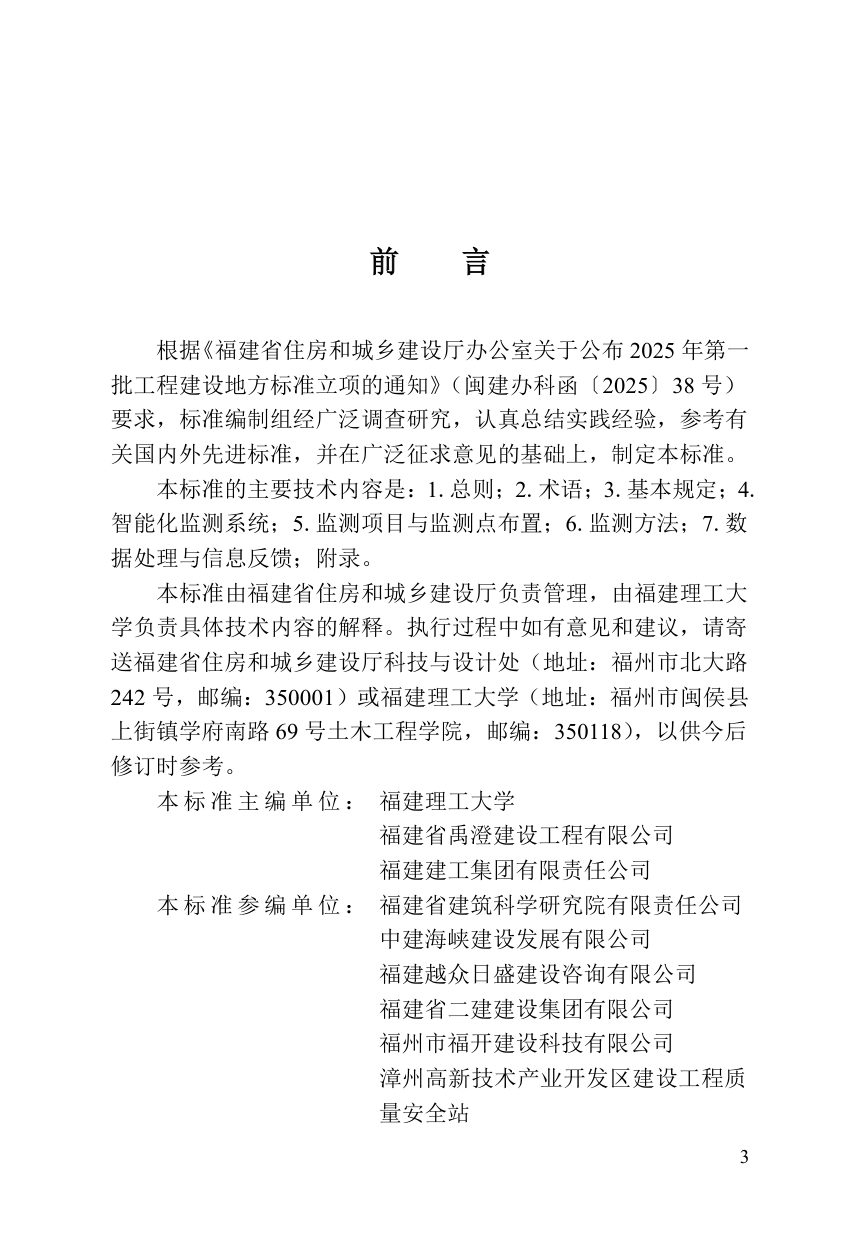

福建省《高大模板支撑体系智能化监测技术标准》DBJ/T13-546-2026,自2027年2月1日起实施。
PDF文档信息
Vip.1
名称:2027.02.01-福建省《高大模板支撑体系智能化监测技术标准》DBJ/T 13-546-2026.pdf
本标准面向福建省房屋建筑与市政基础设施施工中的高大模板支撑体系,适用于搭设高度8m及以上、跨度18m及以上、施工总荷载设计值15kN/m²及以上或集中线荷载设计值20kN/m及以上的混凝土模板支撑工程。监测贯穿支架预压与混凝土浇筑两个阶段,以智能化监测系统替代传统人工量测,核心是把立杆轴力、挠度、倾斜、支架竖向位移、基础沉降等参数做到连续实时采集、自动报警与信息反馈。
监测系统与设备配置
监测系统须具备可视化界面、自动采集传输、时程曲线显示、声光报警与消警、报表制作及防雷断电保护等功能,设备应带唯一物品编码并具备断电续航能力,无线传感器自带电池工作时长大于72h。数据传输在传输层采用TCP协议,有线传输距离较远或存在强电磁干扰时宜用RS-485、工业以太网或光纤。
测点布设与传感器精度
监测点宜按网格布设,水平间距10m~15m,布设在荷载较大、自由边中部及支撑薄弱部位。立杆挠度与倾斜测点竖向间距不宜大于6m,支架竖向位移每个浇筑单元不少于1个点,浇筑单元面积超过200m²时应增设。荷载传感器量程取荷载设计值的2~3倍,精度不低于0.5%F·S;位移传感器量程取预估变形量的3~6倍,精度不低于1mm;倾斜传感器精度不低于0.01°。
监测频率与分级报警
预压阶段监测至卸载后6h,浇筑阶段监测至浇筑完成后不少于12h且数据无持续增大趋势;正常工况下自动采集频率不宜低于2次/min,人工巡检不低于1次/h。报警值由专项施工方案计算确定,方案未明确时按基本值的80%设警告值、90%设危险值,现场以黄灯低频、红灯高频区分两级声光报警。消警须完成原因分析、险情排除确认并上传消警文件后方可恢复浇筑。
