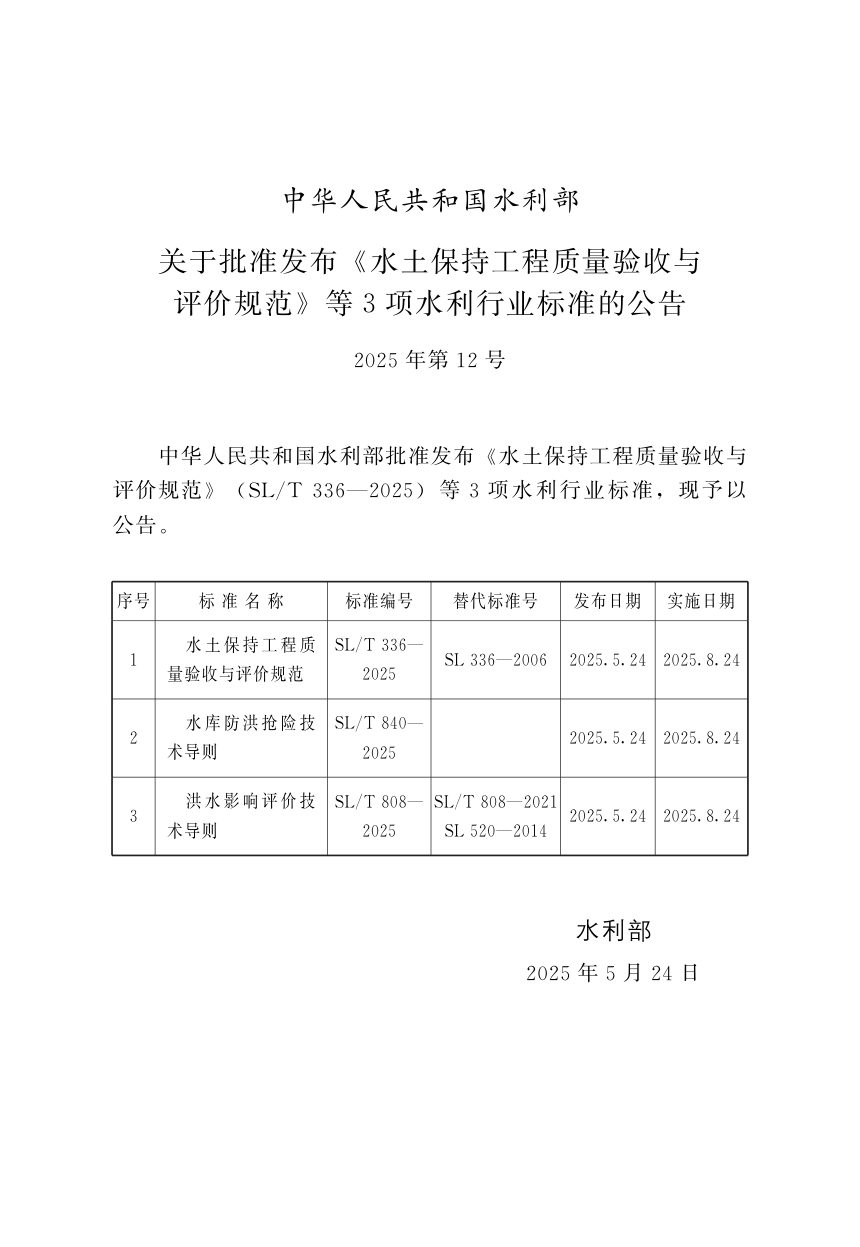

《水库防洪抢险技术导则》SL/T840-2025,自2025年08月24日起实施。
SL/T 840—2025 面向水库遭遇超标准洪水或工程险情时可能出现的漫坝险情与垮坝事件,规范防洪抢险的技术路径。标准以工程安全分析为先导,区分土石坝、砌石坝与混凝土坝、泄水建筑物、机电及金属结构等对象,分别给出险情处置措施,并配套水文监测预报、应急调度、应急保障与组织管理要求。
适用情形与基本原则
本标准适用于洪水或其他原因可能导致漫坝险情、垮坝事件或严重影响工程安全险情的水库防洪抢险,不适用于常规除险加固。抢险坚持以防为主、全力抢险,工程措施与非工程措施相结合,遵循抢早、抢小、抢住原则,优先控制或降低库水位。
安全分析与非工程措施
抢险前应收集水库建设运行、气象水文、工程地质、水工建筑物及安全监测、金属结构等基本资料,掌握交通、通信、电力照明、物料装备和抢险队伍条件。工程安全分析涵盖防洪形势、挡水与泄水建筑物险情、抗洪能力、抢险方案与决策分析,宜以专家会商方式提出建议。非工程措施包括雨水情监测预报、安全监测、应急调度和下游预警,要求利用雨水情监测预报三道防线,强化预报、预警、预演、预案措施。
分类险情处置
土石坝险情处置覆盖坝体坝基渗漏、坝体裂缝塌陷滑坡、洪水漫顶及坝下埋管,渗漏遵循上堵下排,漫顶抢护以预防为主,可修筑子坝、铺设土工布或彩条布防护、拓挖泄洪设施。砌石坝与混凝土坝侧重坝体坝基渗漏、坝肩边坡失稳和洪水漫顶,可采取帷幕灌浆、传力墩、削坡压脚等措施。泄水建筑物险情处置针对结构变形、基础渗漏和消能防护,必要时启用非常溢洪道或临时泄洪通道。机电及金属结构方面,闸门无法正常开启时依次启用备用电源、失电应急液控启闭装置或手动操作,必要时采取切割、爆破等破坏性手段泄洪。
应急保障与组织管理
应急保障要求大中型、小(1)型和重点小(2)型水库具备两种以上有效通信手段,其他小型水库具备一种以上,并配备相应防汛装备和物料。防洪抢险实行各级人民政府行政首长负责制,统一指挥、分级分部门负责,水库管理单位发现险情应立即采取抢险措施并上报,有漫坝或垮坝可能时提早向下游影响区域发出预警。
