山东省《斜拉桥换索设计与施工技术规范》DB37/T1312-2026,自2026年09月10日起实施。

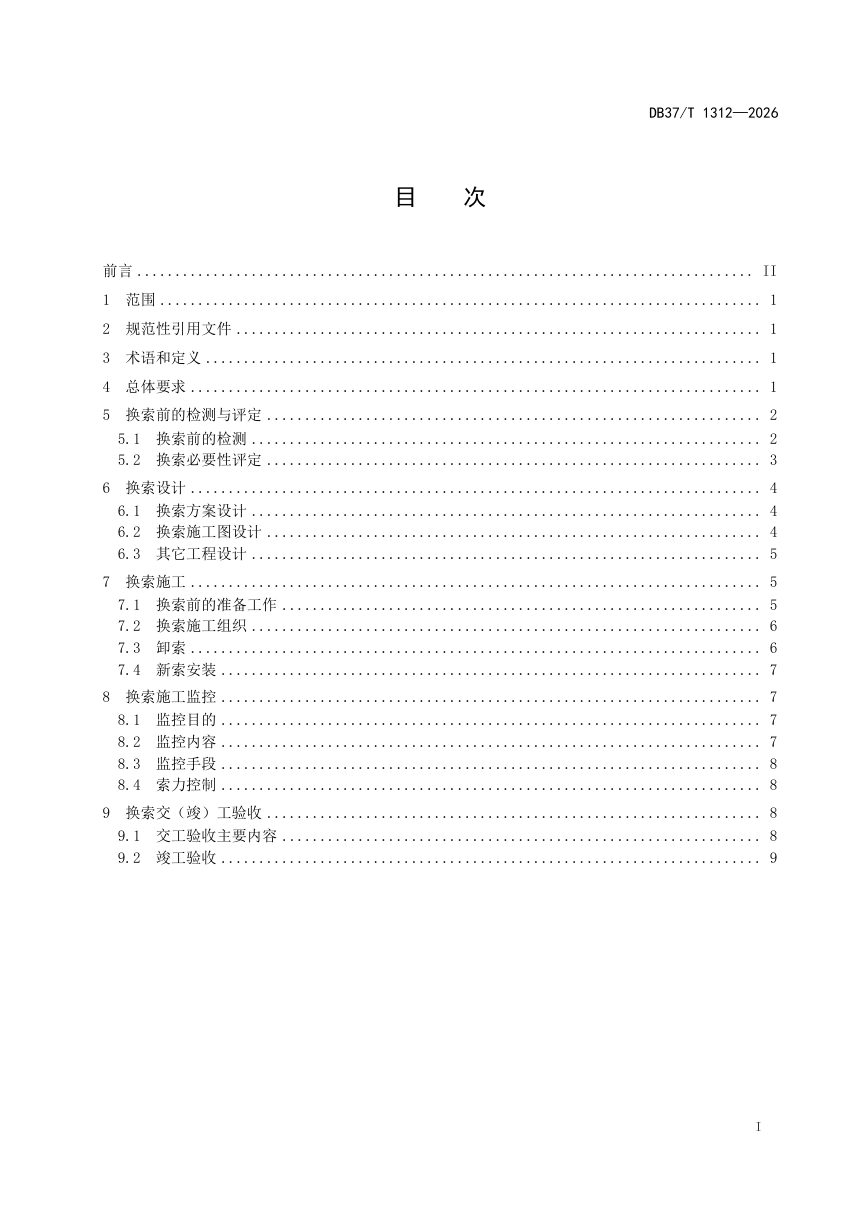

本文件规定了斜拉桥拉索更换的总体要求,以及换索前的检测与评定、设计、施工、施工监控、交(竣)工验收的要求,描述了对应的证实方法。本文件适用于斜拉桥的换索工程。

本标准为山东省斜拉桥换索工程的地方性技术规范,替代2009年版《斜拉索换索设计与施工规程》。文件系统规定了换索工程全流程的技术要求,以安全、耐久、环保为原则,以换索前检测评定、换索方案比选、施工控制与交竣工验收为主线,适用于斜拉桥拉索更换工程。
换索前须收集设计施工养护资料并现场核查,检测内容涵盖拉索防护破损、锚具锈蚀、钢丝锈蚀断丝、索力、梁塔裂缝、主梁线形及桥塔偏位、支承体系病害等。索力测定要求千斤顶张拉法与间接法同步校验。评定依据JTG/T H21及JTG 5120,区分全桥换索、部分换索、维修或调索,并提交包含交通影响分析及经济技术比较的评定报告。
换索设计以调整原桥内力分布与线形、优化结构受力、延长设计使用年限为目标。方案设计需比选拉索更换范围、是否中断交通、新索类型及拆卸安装方案,并明确施工监控内容。施工图设计采用空间结构程序按合理成桥状态进行分析,新索初拉力须参考原设计与实测索力并考虑恒载变异;结构内力检算应计入材料劣化及损伤影响。新拉索选型、锚具配套及防腐性能均须符合相应产品标准。
施工准备包括搭设平台及防护棚、全部索力测定、高程测量、应力测点布置及气象调查。卸索按双塔反对称、单塔双向对称同步分级松张,严格控制松张力;平行钢丝拉索与钢绞线拉索分别适用不同松张与张拉工艺,新索安装前须对索导管磨光处理。施工监控覆盖应力、索力、梁塔变形、裂缝、结构温度及气象参数,实测与计算偏差超过5%时须分析原因并决定是否调索,异常数据应立即停工排查。
交工阶段须测定成桥索力(阻尼装置安装前后各一次)、开展静动载试验及结构自振特性试验,桥面高程和主梁线形应满足设计要求。竣工验收合格后方可交付使用。
