名称:2024.03.01-古田县医院迁建工程水土保持设施验收报告.pdf

2024年3月,古田县医院迁建工程水土保持设施验收报告。

本报告系古田县医院迁建工程水土保持设施验收报告,由建设单位古田县医院委托福建清茂环境科技有限公司编制。本工程位于古田县城西街道吉兆村玉田南路北侧,总用地面积110861m²,总建筑面积119567.03m²,主要建设门诊楼、医技楼、住院楼、感染楼、行政楼、学术交流中心、后勤配套用房及配套工程。本工程于2019年11月开工,2023年12月完工,总工期50个月。本报告依据水利部相关验收规程,对工程水土保持方案实施情况、工程质量、防治效果及投资完成情况进行了全面核查与评估。自主验收结论为:水土保持设施与主体工程施工进度同步落实,已建成的水土保持设施达到了批复水土保持方案和批复文件的要求,质量总体合格,运行正常,同意通过水土保持设施验收。

水土保持措施实施概况

本工程严格按照“三同时”制度,同步实施了批复方案设计的各项水土保持措施。工程措施方面,完成雨水管5474m、表土剥离与回填各3.02万m³、土地整治4.83hm²。植物措施方面,完成景观绿化3.91hm²,栽植红豆杉、香樟、银杏、福建山樱花等数十种乔灌木,铺设植草砖9610m²,临时边坡及表土堆场撒播草籽1.19hm²。临时措施方面,设置了基坑截水沟、各类土质排水沟共计2800余米,配套集水井11座、沉沙池19座,并实施了大量密目网苫盖及填土编织拦挡,有效控制了施工期间的水土流失。

防治效果与投资完成情况

经监测与核算,本工程各项水土流失防治指标均达到批复方案目标。其中扰动土地整治率96.66%,水土流失总治理度92.76%,拦渣率97.10%,林草植被恢复率97.82%,林草覆盖率36.46%,土壤流失控制比1.11。项目区植被恢复良好,景观效益和生态效益显著。实际完成水土保持总投资915.81万元,其中工程措施投资128.82万元,植物措施投资696.91万元,临时措施投资63.51万元,独立费用26.57万元。工程土石方内部调配合理,未使用永久取土、弃渣场。

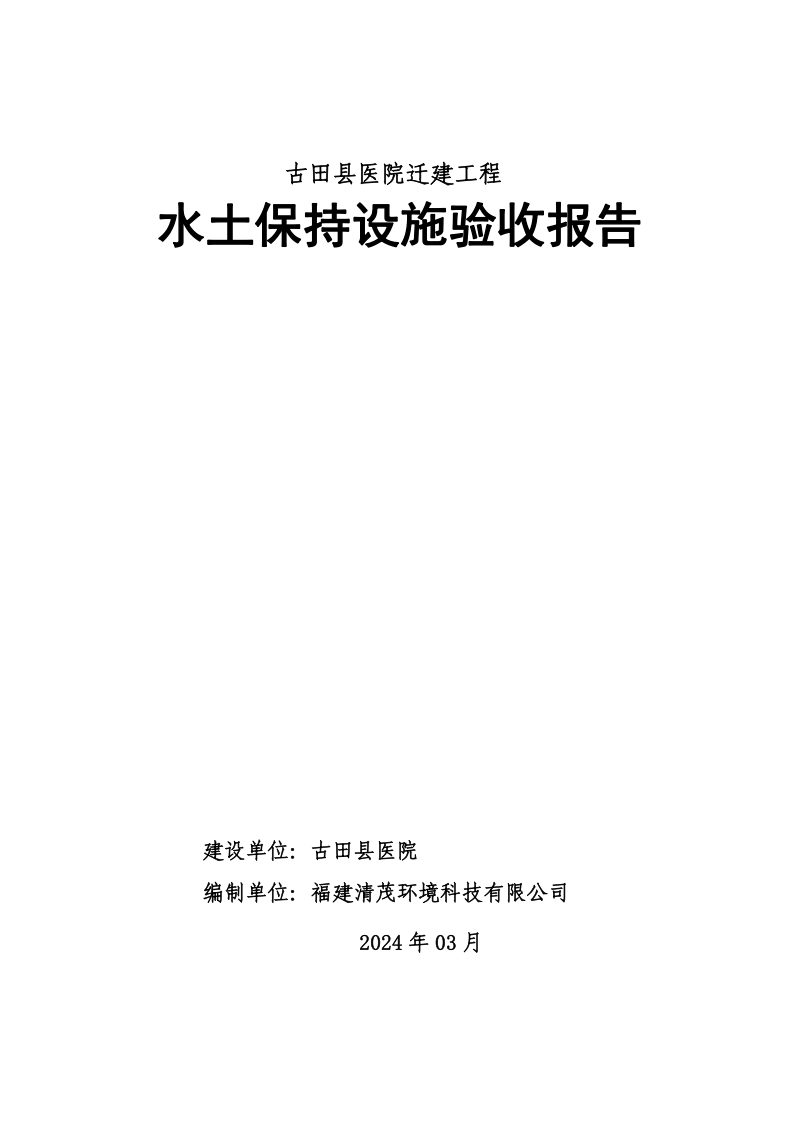

古田县医院迁建工程水土保持设施验收报告第1页
第 1 页

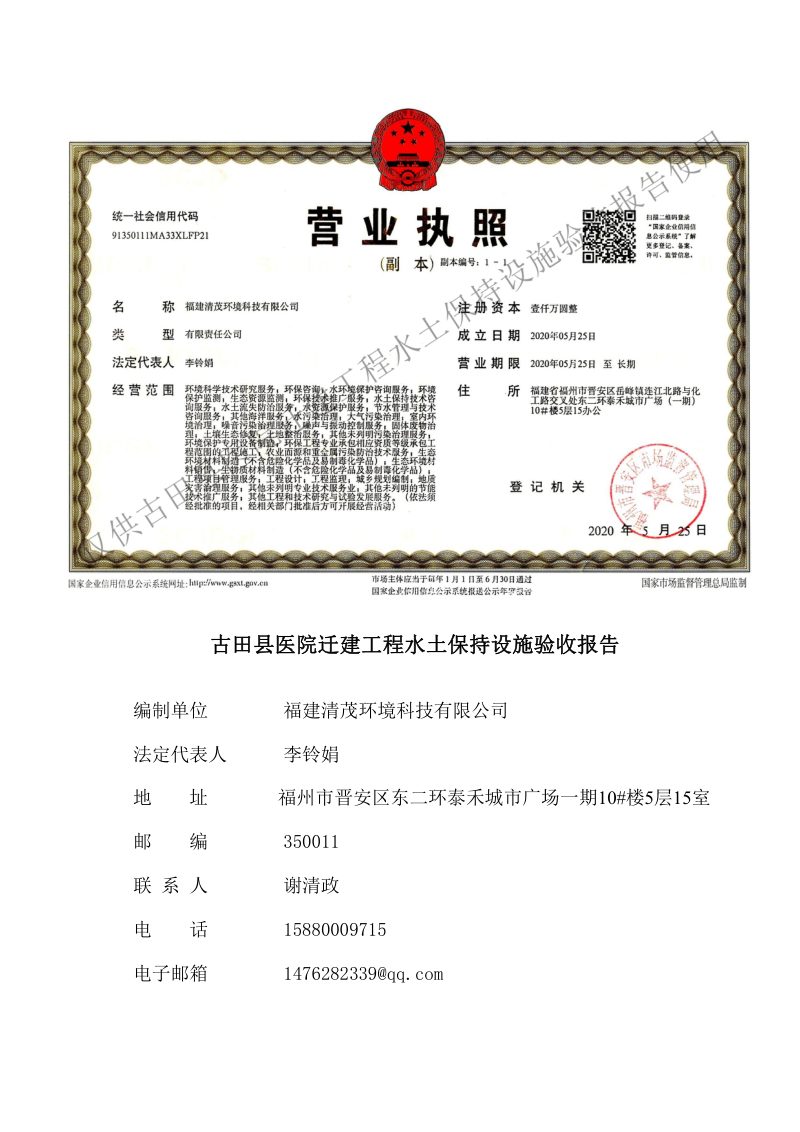

古田县医院迁建工程水土保持设施验收报告第2页
第 2 页
古田县医院迁建工程水土保持设施验收报告第3页
第 3 页
可免费试读【3页/共53页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
