本定额是安徽省高标准农田建设工程的预算定额标准(试行),以人工、材料、施工机械消耗量形式表现,共涵盖土方工程、石方工程、砌体工程、混凝土工程、农用井工程、管道工程、设备安装工程、道路工程、农田防护与生态环境保护工程、农田输配电工程、地力提升工程及其他工程等十二章内容。本定额适用于新建和改造提升的农田建设项目,是编制和审批设计概算的依据,也是编制招标控制价、投标报价文件的参考标准。定额中的单价须按配套的概算编制规定和施工机械台班费定额计算,并明确了工程量计算规则、各章说明及子目适用范围,为全省高标准农田建设的预算编制提供了统一、规范的技术经济依据。
项目划分与子目体系

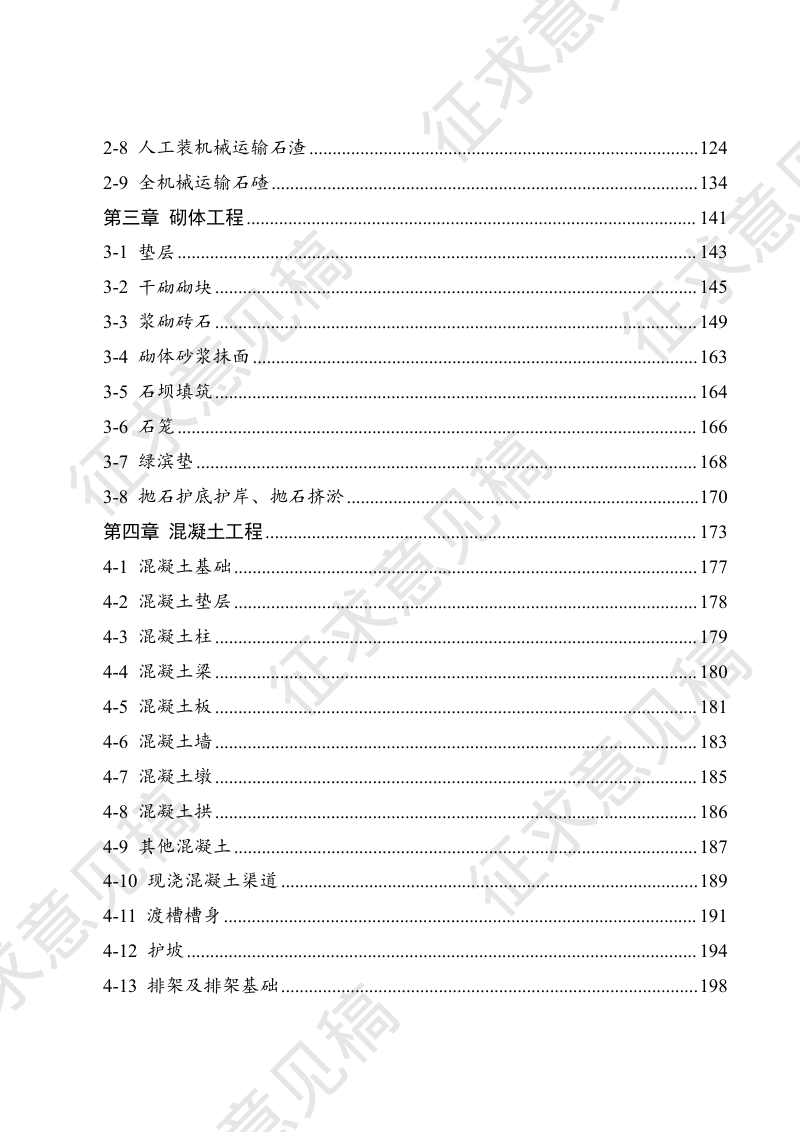

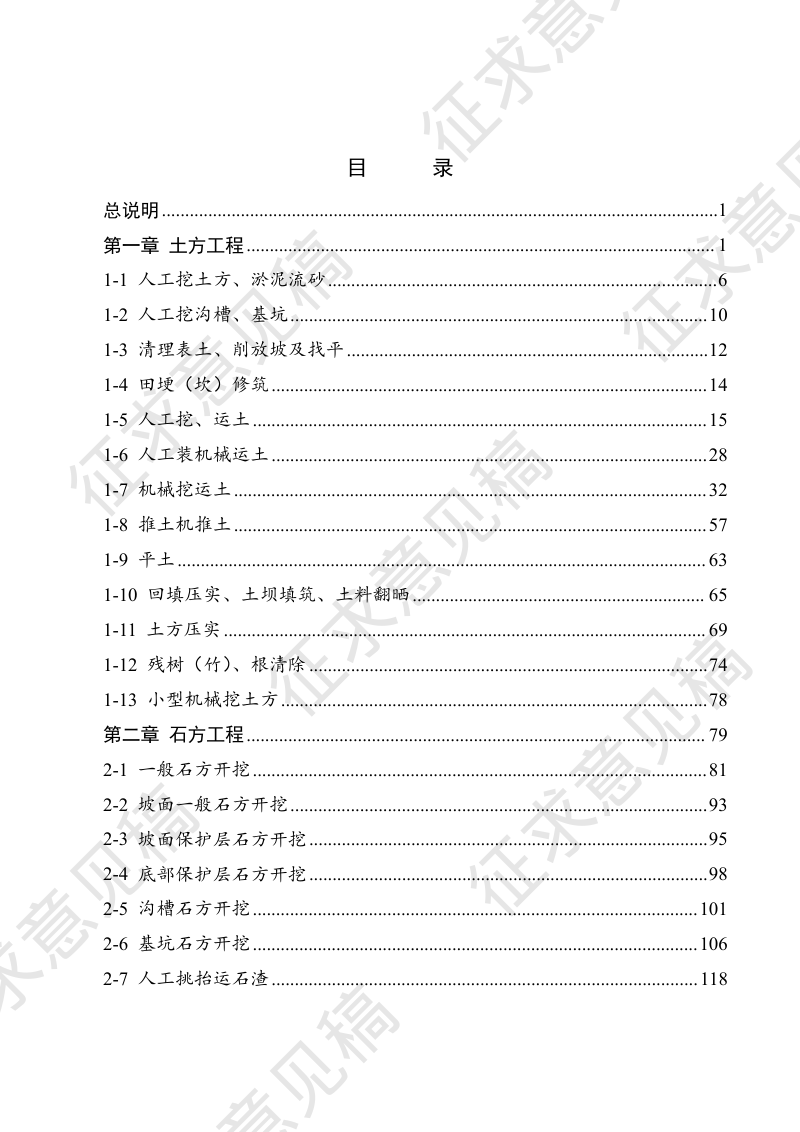

本定额按工程类型系统划分为十二大章,下设112节共1849个子目及6个附录,完整覆盖了从土石方开挖、砌筑、混凝土浇筑到设备安装、道路修筑、地力提升等高标准农田建设的全部施工内容,并对各类工程的施工分类、土石级别、工程量计算规则作出了详细界定。
消耗量与计价规则
本定额明确了人工、材料、机械台班消耗量的确定原则,包括基本工作与辅助工序。材料消耗按主要材料、其他材料、零星材料分类列示,并规定了各自的计价基数与调整原则。同时,对场内运输、定额子目选用方法、工程量计量单位及精度要求给出了统一标准,确保预算编制的规范性与可操作性。
专项工程的技术要点
本定额针对不同工程特点提出了专项规定,如土方工程中的土类级别换算系数与放坡规则,混凝土工程中预制构件的制作、运输、安装费用组成,管道安装中不同材质与连接方式的计量规则,以及农田防护与生态环境保护工程中栽植、抚育的用工用料标准等,为具体项目预算编制提供了精细化的技术支撑。
