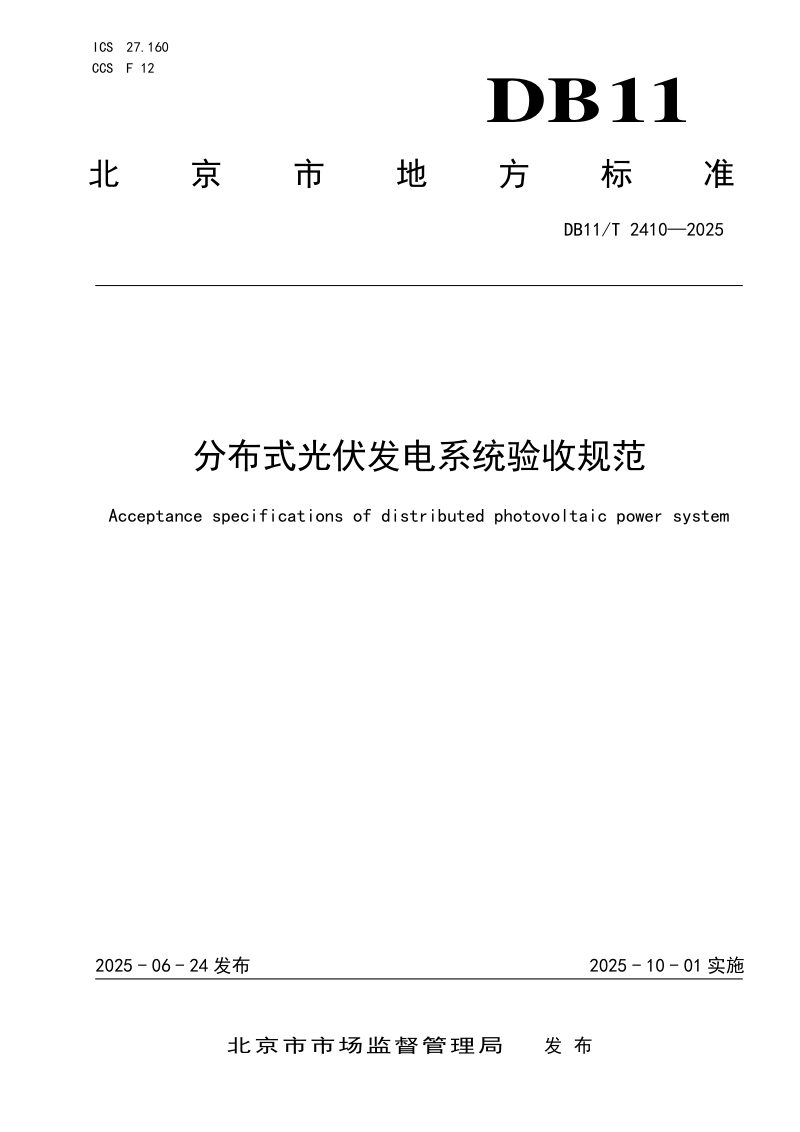

北京市《分布式光伏发电系统验收规范》DB11/T2410-2025,自2025年10月01日起实施。
本文件规定了分布式光伏发电系统的验收要求、验收程序、工程验收等内容。本文件适用于10kV及以下电压等级接入电网,单个并网点总装机容量不超过6MW的光伏发电系统。
本规范规定了北京市分布式光伏发电系统的验收要求、验收程序及工程验收的具体内容。适用范围为10kV及以下电压等级接入电网、单个并网点总装机容量不超过6MW的光伏发电系统。验收工作以并网验收已完成、工程档案资料齐全为前提,现场抽样按照GB/T 2828.1执行。验收程序涵盖方案制定、文件审查、现场查验、记录留存及结果出具等环节。工程验收则从外观风貌、结构工程、电气工程、运维保障和发电性能五个维度展开,对光伏组件、逆变器、汇流箱、并网柜、桥架管线、电缆敷设及防雷接地等关键设备与环节提出了明确的检查指标和技术要求,同时强调了运维制度建设和资源配置的完备性,以及系统效率和组串电性能偏差的量化标准。
本规范要求验收前须制定包含文件验收与现场验收内容的验收方案。文件验收重点审查项目资质文件、主要图纸、设备技术资料及调试报告等的完整性与符合性。验收过程中形成的记录应参照附录D执行,最终根据文件审查和现场查验结果编制验收报告,并对发现的问题及整改情况进行归档。
现场验收覆盖结构安全与电气性能两大核心。结构方面,重点核查依附建筑物的安全复核报告、支架基础与屋面连接的可靠性及防腐措施。电气方面,对光伏组件、关断器、逆变器、汇流箱及并网柜等设备的性能参数、外观标识、安装工艺和运行状态进行细致查验,并强调使用红外热成像仪进行温度检测,确保连接紧固、无异常发热。
本规范对防雷接地、运维保障及发电性能作出具体规定。防雷接地要求组件边框、支架、电气设备外壳等与接地网的等电位连接电阻不高于0.1Ω,接地电阻不高于4Ω。发电性能验收明确系统效率须满足设计要求,光伏组串的开路电压偏差率和运行电流偏差率均应不高于5%。同时,对运维通道、消防设施、安全标识及监控系统等运维资源提出了配置要求。
