名称:2024.01.28-陕西省《水工隧洞突涌水风险评估及防治技术规范》DB61/T 1802-2023.pdf

陕西省《水工隧洞突涌水风险评估及防治技术规范》DB61/T1802-2023,2024年01月28日起实施。

本文件规定了水工隧洞突涌水风险评估及防治的基本要求、危险性等级评价、风险评估、防治等方面的内容。本文件适用于水工隧洞突涌水风险评估及防治的设计、施工。

本规范系统规定了水工隧洞突涌水风险评估与防治的技术要求,适用于新建水工隧洞的设计与施工阶段。规范构建了基于隧洞埋深分类的双轨评价体系:针对埋深小于100米与不小于400米的隧洞,分别遴选地层岩性、断层性质、节理发育程度、地表汇水条件及水头压力等差异化致灾因子,采用多指标综合评价法量化确定极高、高、中等、低(或微)四级危险性等级,并据此预测最大涌水量。在此基础上,本规范将后果等级与发生概率相结合,建立四级风险等级矩阵及相应的接受准则,要求依据动态调整原则,分风险等级制定涵盖超前地质预报、排水堵水及应急响应等内容的差异化防治方案,以实现“预防为主、疏堵结合、环保经济”的控制目标。

双轨分级评价体系

本规范依据隧洞埋深差异,分别建立小于100米浅埋段与不小于400米深埋段的突涌水危险性评价方法。浅埋段选取地层岩性、地表水流量、施工干扰度等10项指标,深埋段则侧重隧洞底部水头压力、不良地质等7项一二级复合指标,通过属性识别模型或加权总分计算,将危险性科学划分为四级,并对应给出从每日小于0.1万立方米到不小于1.0万立方米的涌水量预测区间。

风险矩阵与动态管控

本规范将突涌水后果划分为灾难至轻微五级,结合发生概率等级,通过风险矩阵将突发风险界定为极高、高度、中度及低度四级。规范强调风险评估不可一蹴而就,须在施工中结合环境变化与揭露的地质信息,对风险等级及影响程度实施持续动态调整,并按风险接受准则确定是否需要强制采取工程措施。

综合防治技术集成

本规范坚持预测与治理并重,要求防治措施与风险等级严格对应。规定在富水断层带、岩溶发育区等复杂地段必须采用超前水平钻探,并根据现场涌水量与水压实况分级采取引排、注浆堵水等处置工艺。同时要求施工工法(如钻爆法或TBM法)与电法、电磁法等物探手段相匹配,形成“地质预报-风险评估-工程治理”的闭环防控链条。

陕西省《水工隧洞突涌水风险评估及防治技术规范》DB61/T 1802-2023第1页
第 1 页
陕西省《水工隧洞突涌水风险评估及防治技术规范》DB61/T 1802-2023第2页
第 2 页

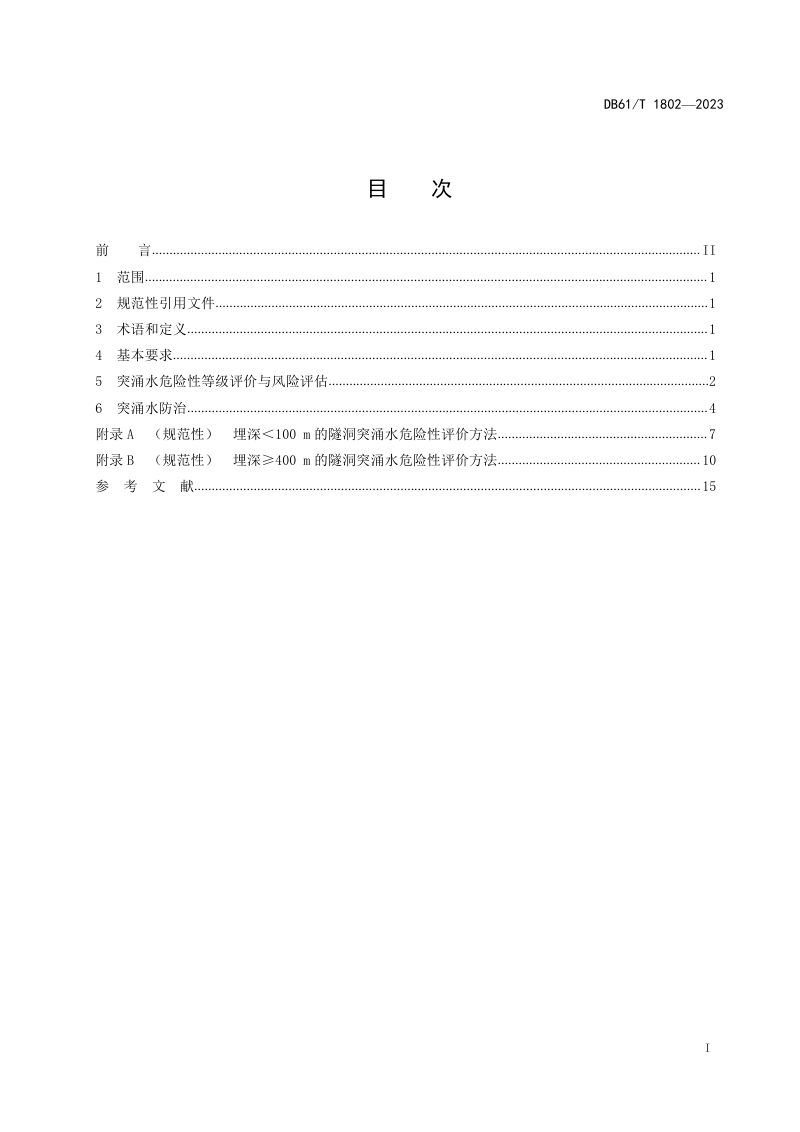

陕西省《水工隧洞突涌水风险评估及防治技术规范》DB61/T 1802-2023第3页
第 3 页
可免费试读【3页/共19页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
