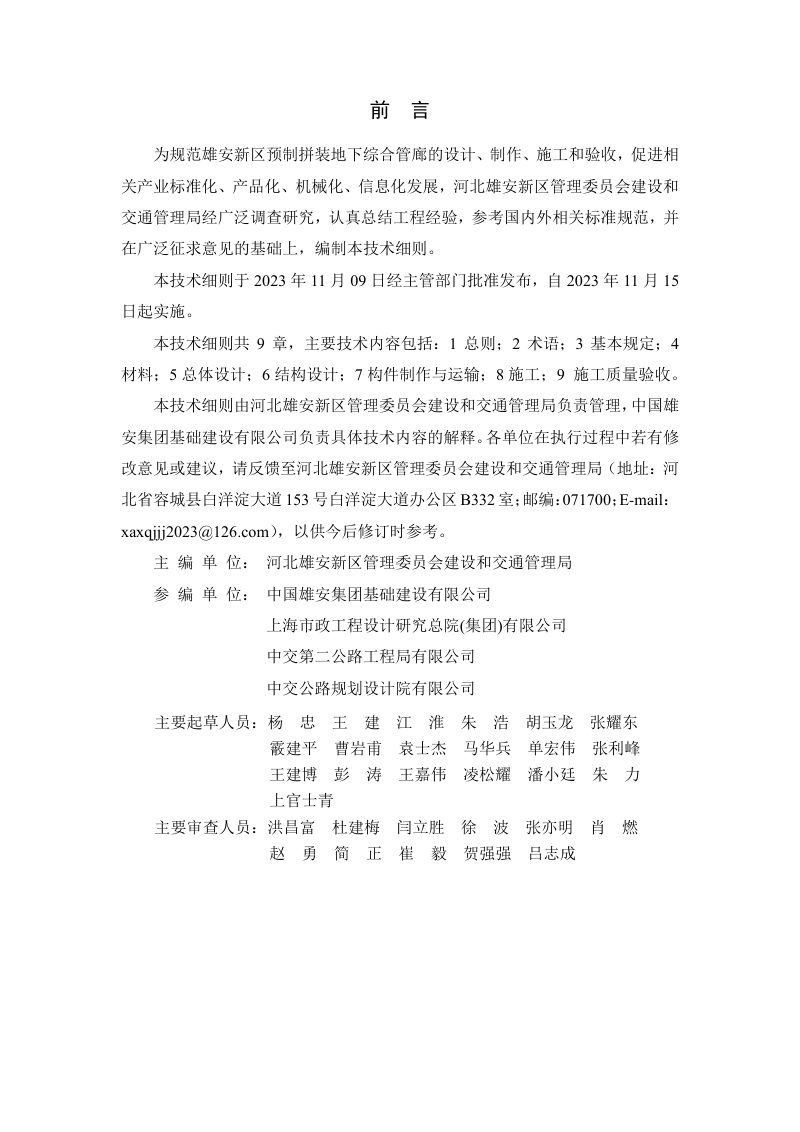

为保证雄安新区预制拼装地下综合管廊工程的建设做到安全适用、技术先进、经济合理、确保质量,编制雄安新区《预制拼装地下综合管廊工程技术细则》DB1331/T061-2023,自2023年11月15日起实施。
本技术细则适用于河北省雄安新区整节段预制拼装、叠合式预制拼装及长节段大吨位整体式预制拼装混凝土综合管廊的设计、制作、施工及验收。
本细则针对雄安新区预制拼装地下综合管廊工程的设计、构件制作、施工及验收作出系统规定。本细则适用于整节段预制拼装、叠合式预制拼装及长节段大吨位整体式预制拼装混凝土综合管廊,遵循“因地制宜、安全可靠、经济实用”原则,强调结构自防水与拼缝防水并重。本细则对材料性能提出明确要求,预制构件混凝土强度等级不应低于C40,长节段构件不宜低于C50。本细则涵盖总体设计中的平纵断面布置、空间模数化要求以及预留预埋设计,规定了三种预制拼装结构体系的设计方法、构造措施和防水做法。在构件制作与运输环节,本细则规范了模具准备、钢筋骨架制作、混凝土浇筑养护、成品检验及运输堆放的全流程技术要求。施工部分明确了整节段、叠合式和长节段大吨位三种工艺的安装工序、设备选择和质量控制要点,验收部分则对构件安装偏差、渗漏水检测及资料归档提出了严格标准。
本细则规定预制拼装综合管廊结构设计使用年限为100年,安全等级一级,抗震设防为重点设防类。整节段预制拼装节段可采用承插式或平口式拼缝,通过预应力钢绞线、高强螺栓等方式连接;叠合式预制拼装结构通过后浇段和粗糙面处理实现与现浇结构等同的整体性能;长节段大吨位整体式预制拼装宜采用平口式拼缝,吊点设计需兼顾整体平稳性。防水设计以结构自防水为根本,拼缝采用弹性密封垫作为主要防线,必要时辅以嵌缝材料,形成多道设防体系。
本细则对预制构件的脱模、吊运、安装等施工工况提出了明确的荷载验算要求,脱模吸附系数取1.5,吊转动力系数取1.5。施工过程中强调首件验收制度,拼缝防水密封垫需通过水压或气压试验验证其界面应力与密闭性。验收阶段以管廊长度每100m为一个检验批,对构件安装尺寸偏差、渗漏水面积及湿渍数量均有具体限值,工程须经竣工验收合格后方可投入使用。
