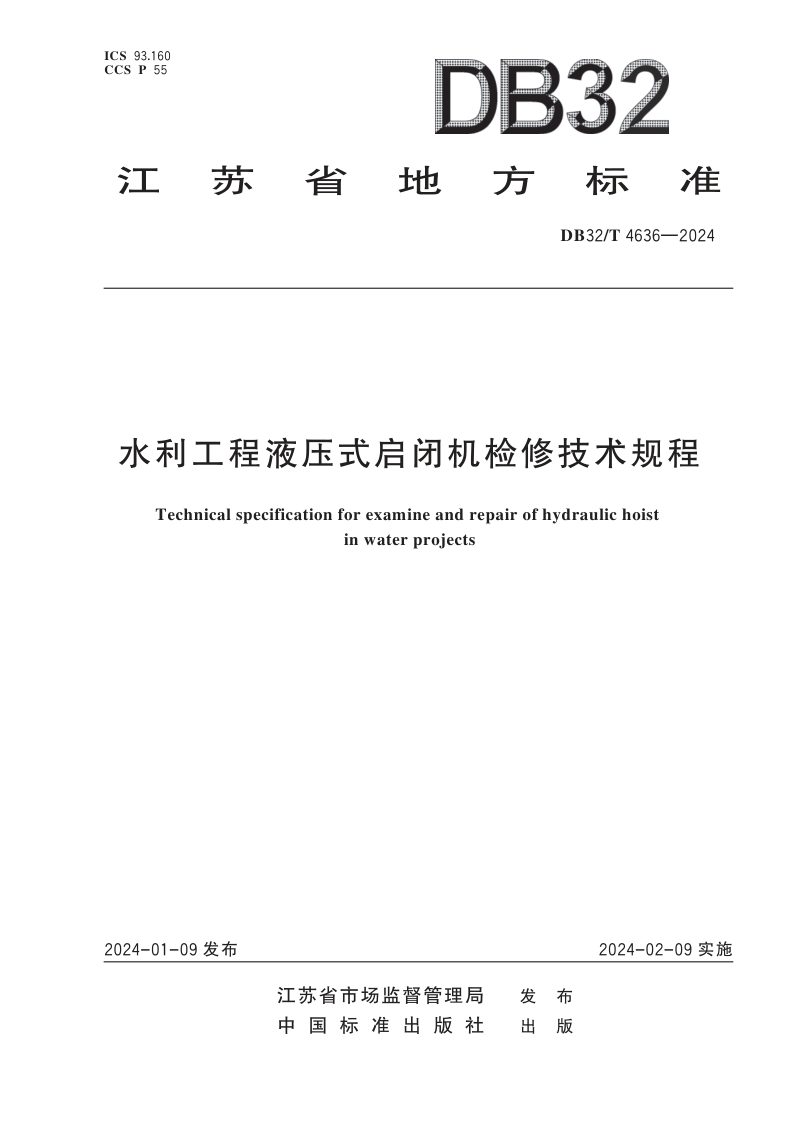

江苏省《水利工程液压式启闭机检修技术规程》DB32/T4636-2024,自2024年02月09日起实施。
本文件规定了水利工程液压式启闭机检修的总体要求、检查、小修、大修、试运行与验收。本文件适用于水利工程液压式启闭机检修,水运、水电等其他工程液压式启闭机检修可参照执行。
本规程规定了江苏省水利工程液压式启闭机检修的总体要求、检查、小修、大修、试运行与验收等全流程技术要求。本规程适用于江苏省内水利工程液压式启闭机的检修工作,水运、水电等其他工程可参照执行。本规程将检修工作明确划分为定期检查、小修和大修三个层级,并针对液压站、液压缸、管路、液压油、承重部件、控制保护系统及电缆等核心组成部件,分别制定了详细的技术标准与操作方法。本规程强调检修全过程的质量控制与安全管理,从检修前的组织准备、方案编制,到检修中的解体、组装与检测,直至最终的试运行与验收,均形成了规范化的闭环管理体系,附录中提供了检查记录、常见故障处理、大修报告与验收卡、荷载试运行检验记录等标准化文档模板。
本规程将检修分为定期检查、小修和大修三类。定期检查每年不少于两次,安排在汛前和汛后进行;小修每年一次,可与定期检查结合开展;大修则要求在启闭机投入运行后五年内进行首次大修,此后每隔五至八年大修一次。对于运行频繁或出现运行异常的启闭机,可依据实际情况适当调整检修周期或及时组织检修。
本规程覆盖液压站、液压缸、管路、液压油、承重部件、控制保护系统及电缆等全部关键部件的检修。大修工序明确规定了准备、解体、组装、检测、防腐五个阶段,要求查阅运行维修档案并编制施工方案,解体时对缸体变形量和活塞杆直线度等进行严格检测,组装后须执行耐压试验,防腐处理须符合表面清洁度与涂装颜色的相关规定。
本规程要求在检修全过程落实安全措施,包括闸门锁定、电源断开、悬挂警示牌、配备安全员及制定防汛应急预案等。验收环节规定小修须形成维修记录,大修须提交检修前情况说明、实施方案、过程检验记录和大修报告等资料,并报请上级主管部门主持或参加验收,确保设备经检测和试运行合格后方可投入使用。
