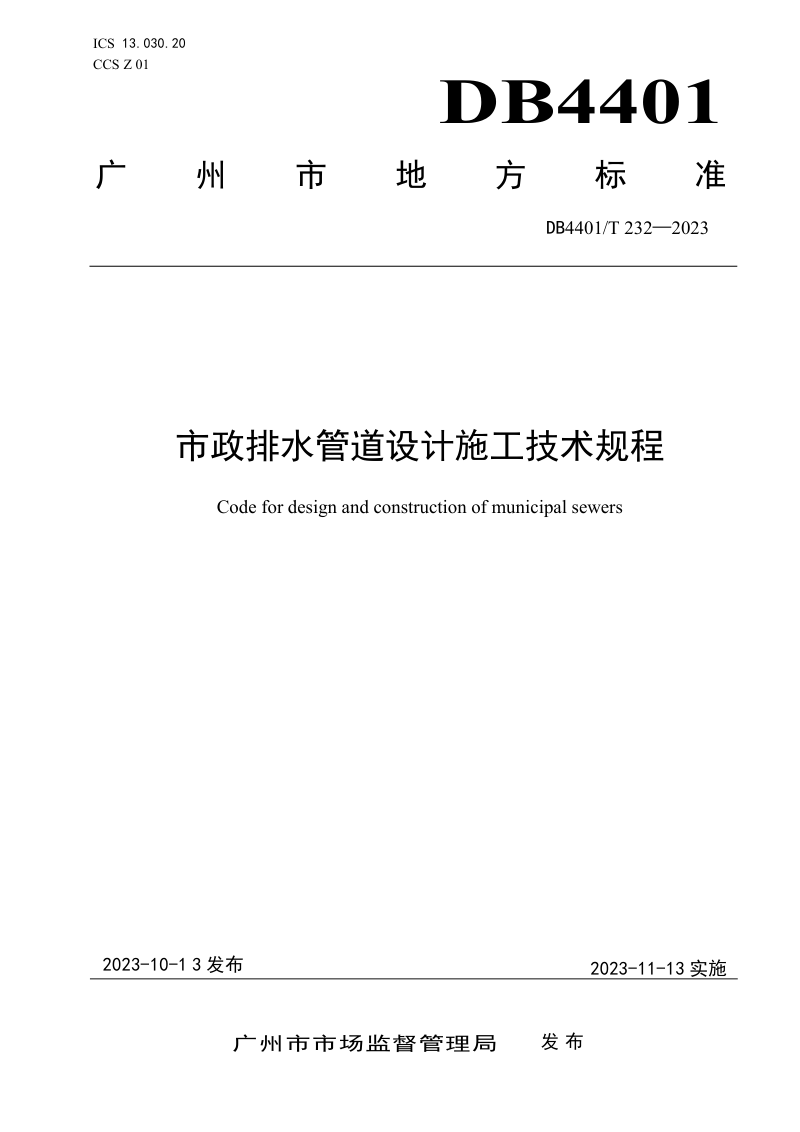

本规程系统规定了广州市市政排水管道工程设计、施工及验收的全流程技术要求,涵盖污水、雨水及合流管道。本规程以批准的国土空间规划及排水专业规划为依据,强调排水体制应与海绵城市、城市防洪排涝等规划相协调,新建地区必须采用分流制。内容融合了设计流量计算、管道水力计算、管材选择、附属构筑物设计、立体交叉道路排水、管道结构设计以及开槽施工、非开挖施工、沉管施工等多类工法,并专章明确了管道检测与功能性试验、安全生产及环境保护的具体要求。本规程注重技术先进性与可操作性,大力推广预制装配式检查井与雨水口,明确了球墨铸铁管、钢筋混凝土管等管材的优先适用范围,并对深基坑、有限空间作业等高危环节制定了严格的安全管控措施,以保障工程质量与公共安全。

总体设计与流量标准
本规程确立了以重力流为主的排水系统设计原则,明确广州市各区应采用最新的单一重现期暴雨强度公式进行雨水设计流量计算,特别规定了新建及成片改造区域雨水管渠设计重现期不小于5年,下穿立交道路等重要地区不小于50年。同时,对分流制污水系统提出了按3倍旱季平均日污水量复核满流过流能力的要求,并统一规定截流管渠的截流倍数不应小于5倍。
管材选用与附属构筑物
本规程根据广州地区水文地质特点,推荐了不同管径下的优先管材,如DN500至DN1200污水管建议优先选用球墨铸铁管,并强调在不良地质区域不宜使用玻璃钢夹砂管等。在附属构筑物方面,本规程积极推广预制装配式钢筋混凝土检查井和雨水口,详细规定了检查井井盖须具备防盗功能、井深大于等于1.5米必须安装防坠落装置,以及雨水口应采用联合式并设置污物截留设施等本土化精细要求。
关键施工技术与质量控制
本规程详细规定了开槽、顶管、盾构、沉管等多种施工工艺。针对广州地下水位高、淤泥质土层多的情况,提出了换填碎石砂、水泥土搅拌桩等具体地基处理措施,并强调柔性管道回填后应在12至24小时内测量变形率。本规程强制要求无压管道必须经严密性试验合格后方可投入运行,并严令混凝土管材必须植入电子追踪芯片方可使用,通过材料和施工的双重管控确保管道系统的长期安全稳定。
