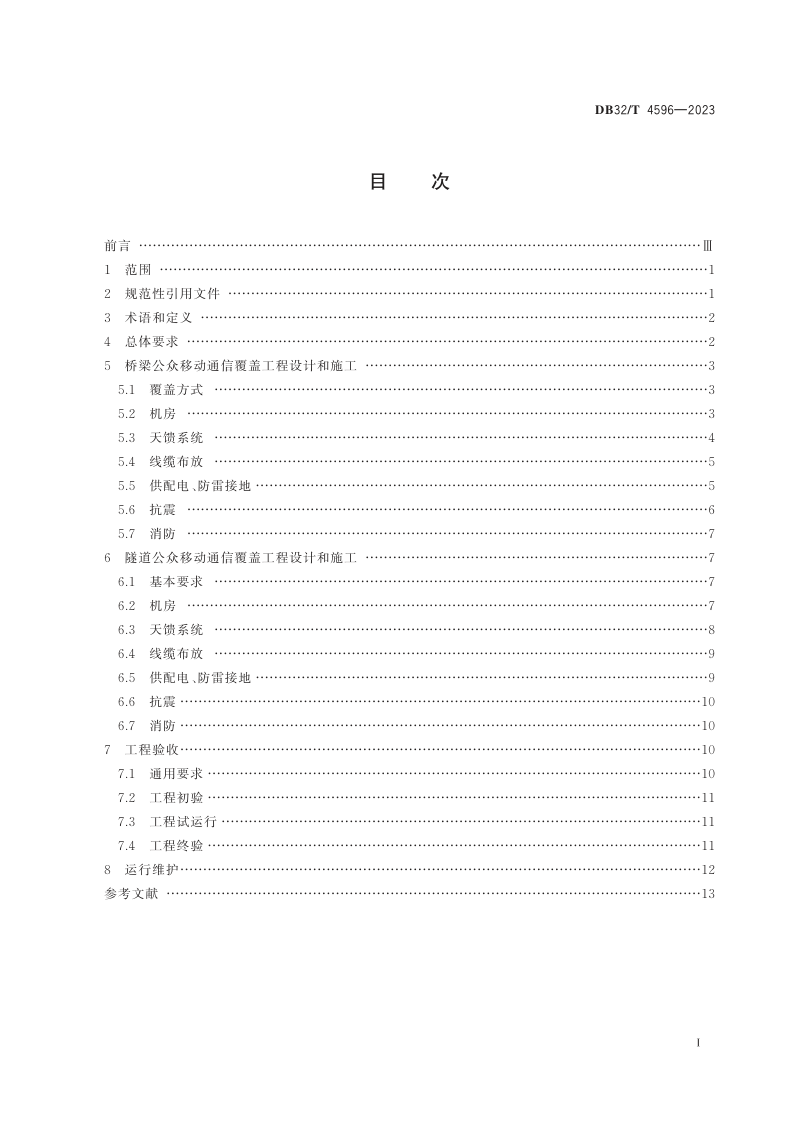

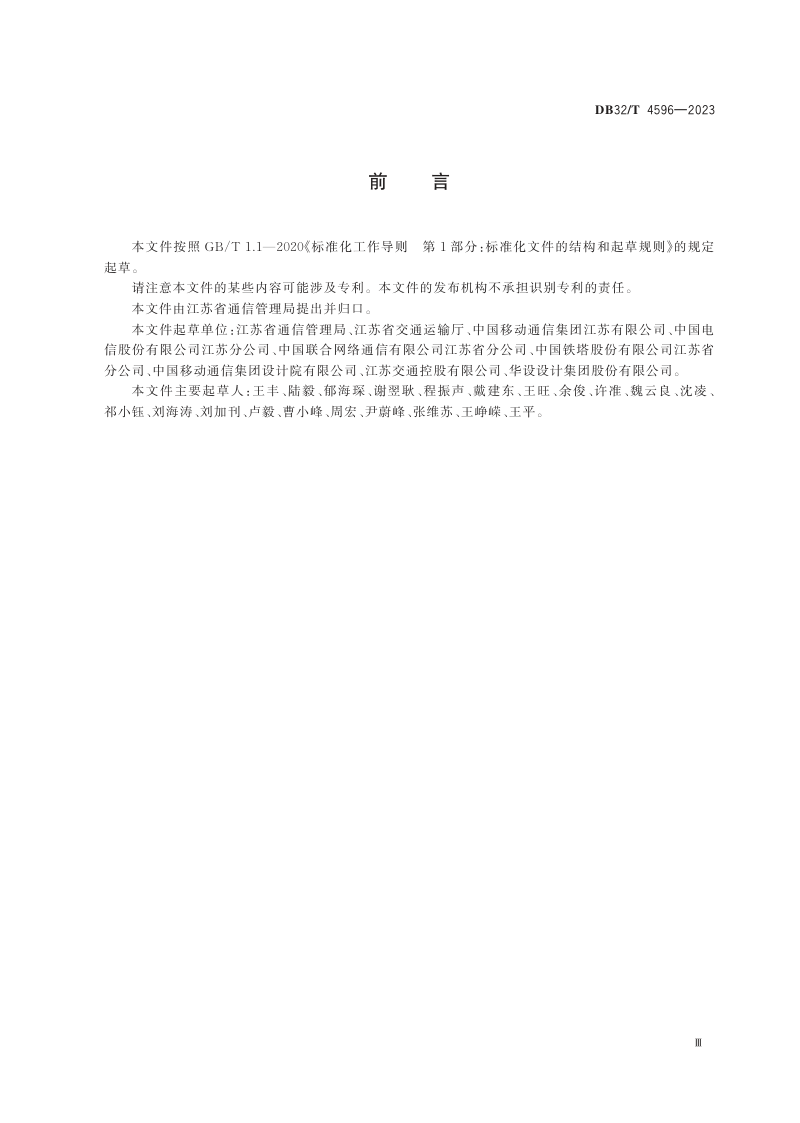

江苏省《公众移动通信桥梁和隧道覆盖工程技术规范》DB32/T4596-2023,自2024年01月01日起实施。
本文件规定了新建桥梁、隧道时,覆盖方式、机房、天馈系统、线缆布放、供配电等通信设施设计、施工、验收、运行维护的工程技术要求。本文件适用于江苏省内新建公路、铁路桥梁和隧道的通信设施建设,既有桥梁和隧道的通信设施建设可参照本文件执行。
本规范是江苏省关于公众移动通信网络在桥梁与隧道场景下覆盖工程建设的地方标准,适用于省内新建公路、铁路桥梁及隧道的通信设施建设,既有设施改造可参照执行。本规范围绕“同步设计、同步施工、同步验收、同步开通”的核心原则,系统规定了工程从设计、施工到验收、运维的全流程技术要求。在覆盖方式上,本规范明确了桥梁与隧道可分别采用宏基站、微基站或漏泄同轴电缆等方案;在设施部署上,对机房选址与建设、天馈系统安装、线缆布放、供配电及防雷接地、抗震与消防等各环节提出了详细指标。本规范强调通信设施建设必须与交通基础设施深度融合,兼顾网络质量、共建共享及前瞻性,同时严格保障桥梁与隧道结构安全、行车安全及电磁环境合规。
本规范确立了通信设施与桥梁、隧道主体工程“四同步”的刚性要求,即同步设计、施工、验收、开通,从源头避免重复建设与资源割裂。文件明确由通信建设方提出覆盖需求与资源预留,桥梁隧道管理方负责提供机房、杆塔点位及电力等基础条件,双方分工协作。在技术选型上,要求综合考虑投资效益与前瞻性,符合共建共享方针,并强调避免对交通调度控制系统产生干扰,确保智慧交通与公众通信的协同发展。
本规范针对桥梁和隧道分别细化工程设计施工标准。机房须满足防火、防水、抗震及无人值守条件,位置可独立设置或与交通设备用房合设;天馈系统优先利用路灯杆、监控杆等既有设施,新建杆塔须兼顾安全与美观。线缆一律采用低烟无卤阻燃防腐蚀材质,各类线缆分开布放且可靠加固。供配电按不低于二级负荷设计并预留扩容能力,防雷接地严格遵循联合接地原则,工频接地电阻不大于10Ω。抗震设防要求6度及以上须进行专项设计,消防严禁使用高热灯具并须做好孔洞防火封堵。
本规范将验收划分为初验、试运行、终验三个阶段,全程须由通信经营方、建设方、监理方与桥梁隧道管理方等多方共同参与确认。初验侧重设备配置核查及硬件性能测试,试运行不少于三个月并跟踪网络覆盖与质量指标,终验则检验系统稳定性及遗留问题整改情况。运行维护阶段,要求建立健全管理制度与档案,对通信设备、杆塔、漏缆及机房等进行例行巡检与定期检查,进入红线内作业须遵守安全管理规定,确保通信设施长期安全可靠运行。
