名称:2023.11.06-河南省《桥梁灌注桩后注浆技术规程》DB41/T 2465-2023.pdf

河南省《桥梁灌注桩后注浆技术规程》DB41/T2465-2023,自2023年11月06日起实施。

本文件规定了桥梁灌注桩后注浆技术的基本规定、材料与设备、注浆设计、施工、质量检验。本文件适用于桥梁灌注桩成桩后对桩底和桩侧进行后注浆的设计、施工和检验。

本文件规定了河南省桥梁灌注桩后注浆技术的基本规定、材料与设备、注浆设计、施工及质量检验要求。该技术通过在成桩后向桩端和桩侧土层压力注入水泥浆液,以固化沉渣、充填桩周土体孔隙,从而显著提升单桩承载力。标准明确了适用范围为砾石层、砂层、粉土层、黏土层及风化岩层,对浆液水灰比、注浆管路构造、注浆量与注浆压力的计算公式均作出详细规定。施工流程涵盖开塞、制浆、注浆及终止注浆的控制标准,强调以注浆量控制为主、压力控制为辅的双控原则,并针对串浆、冒浆等异常情况提出了处理措施。

技术构成与参数体系

标准构建了完整的注浆设计方法,包含桩端、桩侧及组合注浆三种方式,并给出注浆工作压力、控制压力及终止压力的估算公式。其中,注浆量估算公式 $G_{c} = \alpha_{p} D$ 等将桩径、土层性质与注浆方式作为关键变量,注浆压力计算则引入注浆阻力经验系数 $\xi_{r}$ 与折减系数 $\beta$,为精细化设计提供了量化依据。

施工控制与质量检验

施工过程要求严格遵循先周边后中间、先侧后端的注浆顺序,同一根桩的注浆分三次循环等量压入。质量检验将后注浆作为独立分项工程,对水泥、注浆导管等原材料及浆液强度进行检验。注浆效果通过静载试验、高应变法或钻孔取芯法在注浆完成20天后进行检测,确保地基承载力达到设计要求。

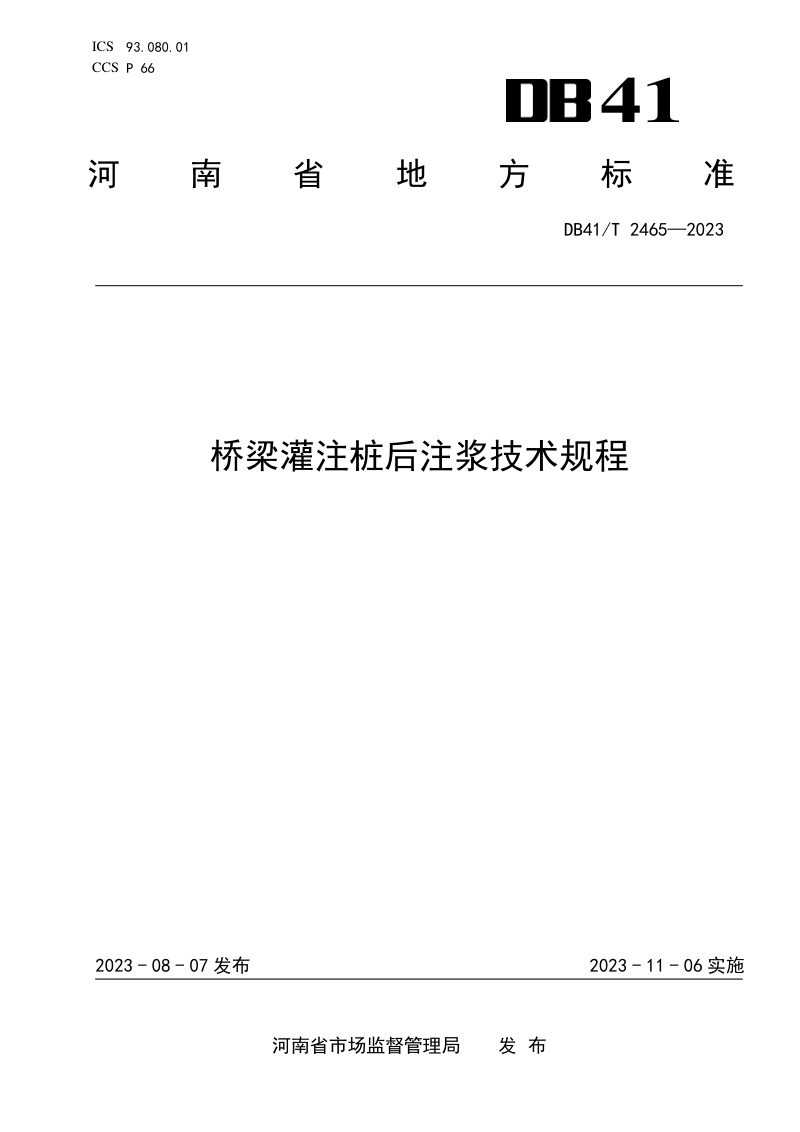

河南省《桥梁灌注桩后注浆技术规程》DB41/T 2465-2023第1页
第 1 页
河南省《桥梁灌注桩后注浆技术规程》DB41/T 2465-2023第2页
第 2 页

河南省《桥梁灌注桩后注浆技术规程》DB41/T 2465-2023第3页
第 3 页
可免费试读【3页/共17页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
