2026年4月15日,廊坊市住房和城乡建设局印发《廊坊市装配式建筑工程监理实施细则(范本-钢结构)》。
Word文档信息
Vip.1
名称:2026.04.15-廊坊市装配式建筑工程监理实施细则(范本-钢结构).doc

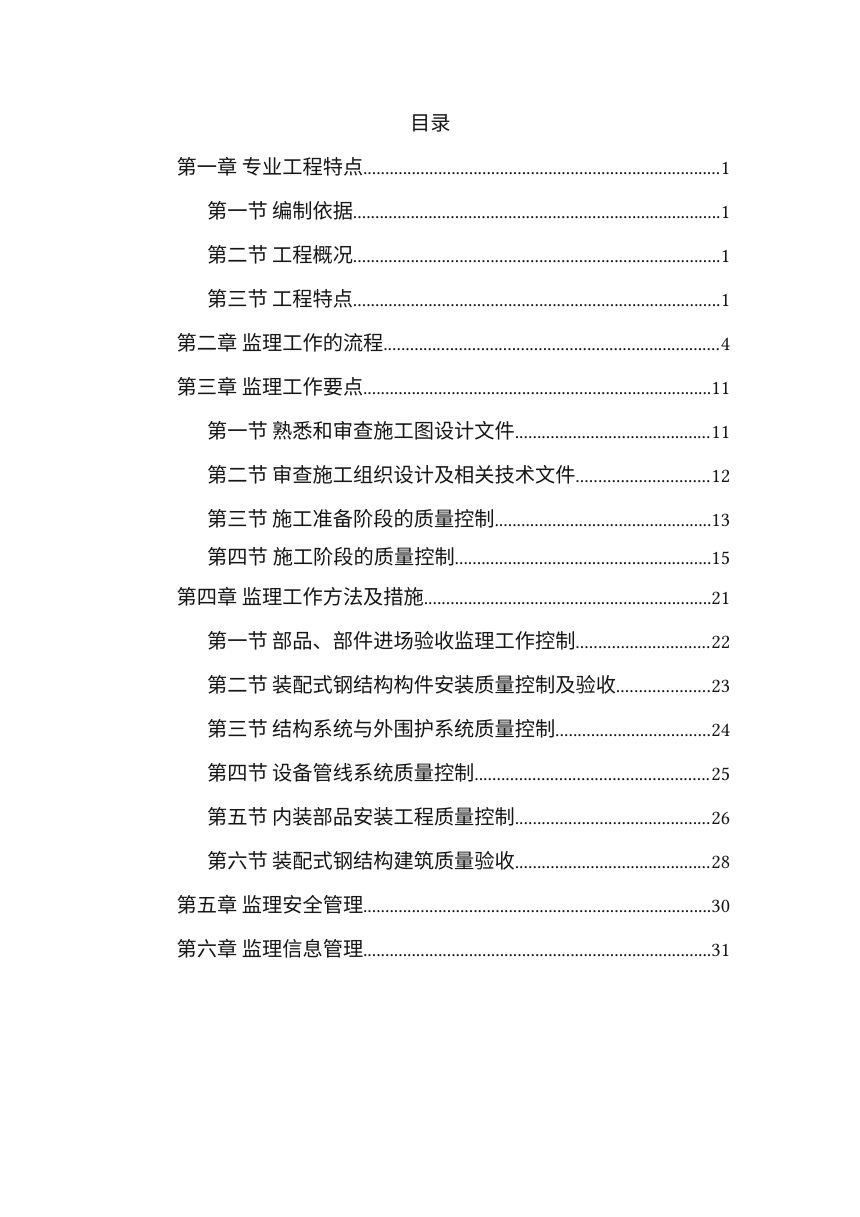

本细则面向装配式钢结构建筑监理作业,将监理规划、设计文件与专项方案要求细化为可执行的质量控制节点,覆盖施工准备、施工过程、分项验收及安全、信息管理全过程。核心控制对象为钢结构构件与部品部件的进场验收、安装连接质量、结构变形与防腐防火涂装,并以装配率动态监控、首件与首段验收作为过程约束。

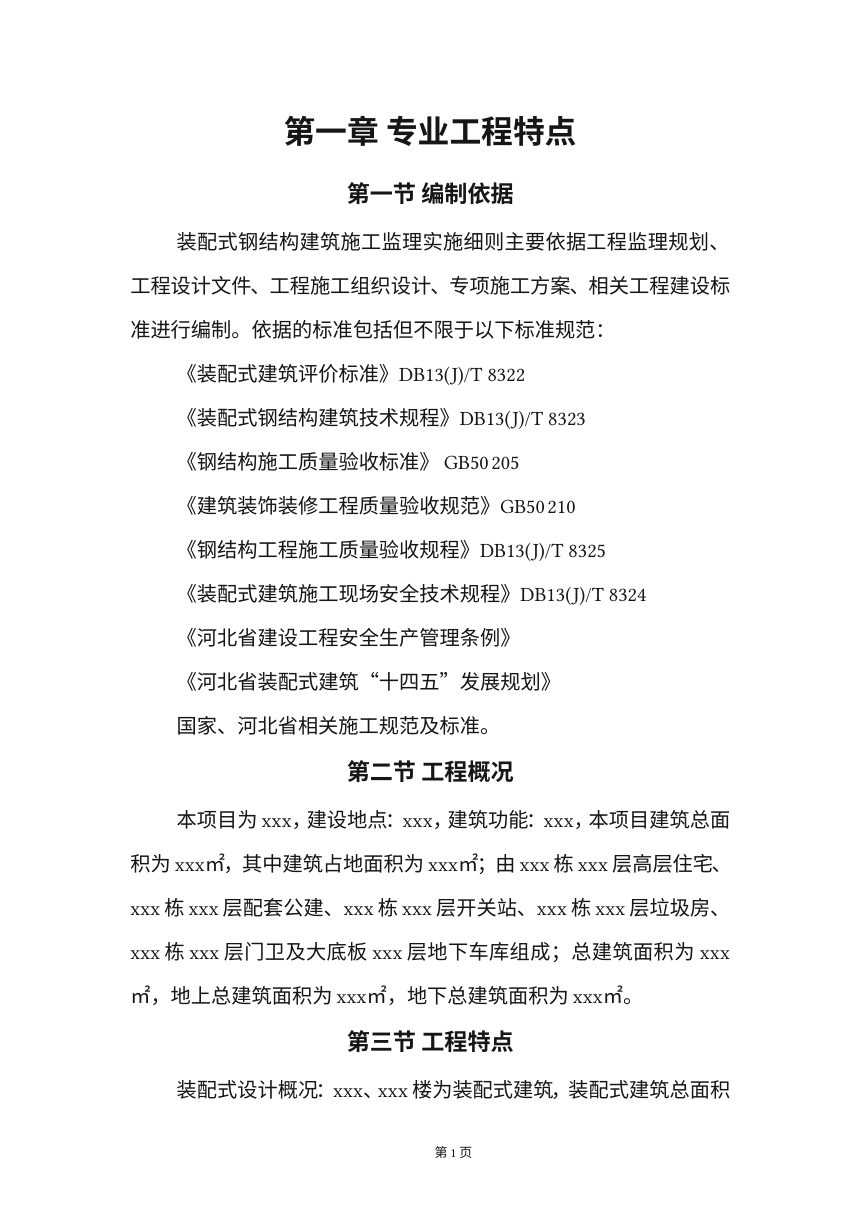

前置控制与审查要件
细则要求监理机构在开工前审查施工图设计文件、施工组织设计及构件安装专项方案,重点核查预制构件加工图与预留预埋的一致性、深化设计文件是否经原设计单位签认,以及外墙板接缝防排水、保温连续性、设备管线避让与标准化接口等构造处理。施工测量方案、检测试验计划、见证取样方案同步报审。
构件进场与安装质量指标
构件进场按同类型不超过1000个为一批抽检结构性能,需核查出厂信息化标识与质量证明文件。安装环节明确可量化指标:全焊透一级焊缝超声波探伤比例100%、二级20%;大六角头高强螺栓扭矩系数平均值0.110~0.150、标准偏差不大于0.010,施工扭矩按节点数抽查10%且不少于10个;钢柱垂直度偏差为H/1000且不大于10mm,钢梁侧向弯曲矢高为L/1000且不大于10mm;防腐涂层干漆膜总厚度室外150μm、室内125μm,允许偏差-25μm;厚涂型防火涂料80%及以上面积达标,最薄处不低于设计值85%。
验收组织与安全信息管理
分阶段验收、首段验收、首件验收由建设单位组织,首件合格后方可批量生产。结构工程验收由总监理工程师组织,设计单位项目负责人参加。安全管理明确六级以上大风及大雨、大雪、大雾时不得吊装。监理资料单独存档,施工资料按河北省装配式建筑监管平台要求上传,监理单位需审核BIM模型及信息化管理方案,影像与验收记录同BIM关联归档。
