2026年5月10日,水利部发布《疏浚与吹填工程技术规范》(征求意见稿)。

《疏浚与吹填工程技术规范》修订征求意见稿适用于江河、湖泊、水库、滩涂、沟渠等采用机械疏浚、吹填及环保疏浚工程的设计、施工与质量验收。本次修订新增术语与基本规定两章,补充环保疏浚勘察、设计、施工、验收各阶段标准要求,完善环境保护与水土保持条款,并与SL/T 223、SL631.4的质量检验验收标准协调一致。标准共8章35节及3个附录。

环保疏浚的全流程管控

环保疏浚以去除重污染底泥、改善水质为直接目的,余水处理和疏浚土处置与疏挖并重。污染底泥调查需分层采样分析氮磷、重金属及有毒有机物,据此确定疏浚断面底高程;施工中环保绞刀分层厚度不超过0.5m,前移距不超过铰刀长度0.8倍,底泥扩散距离控制在15m以内,余水处理后水质不得劣于受纳水体。

吹填与疏浚土的处置利用

吹填工程设计需计入地基沉降、吹填土固结沉降和流失量,允许超填厚度不超过0.2m。疏浚土处置优先与吹填造地、堤防加固、农田改造及建材利用相结合;污染疏浚土须防渗填埋或无害化处理后处置,排泥区四周设水质监测井,高氮磷疏浚土农用须符合GB4284并建立监测体系。

质量检验与验收

疏浚断面中心线偏移不大于1.0m,欠挖厚度不大于设计水深5%且不大于0.3m,超欠比控制在1.0~1.5。吹填区表面不得有面积大于100m²、深度大于1m的积水坑。单元工程主控项目须全部合格,一般项目合格率不低于80%且不合格点不集中。疏浚工程不设缺陷责任期,不宜跨汛期验收。

施工安全与设备选用

施工船舶须持有海事、船检部门有效证书,风力6级及以上停止高处作业。挖泥船选型需综合考虑土质、工况、输送距离及环保要求,环保疏浚须配备环保绞刀或气力泵等环保机具,设备调遣区分水上拖带、半潜驳装运与陆运三种方式。

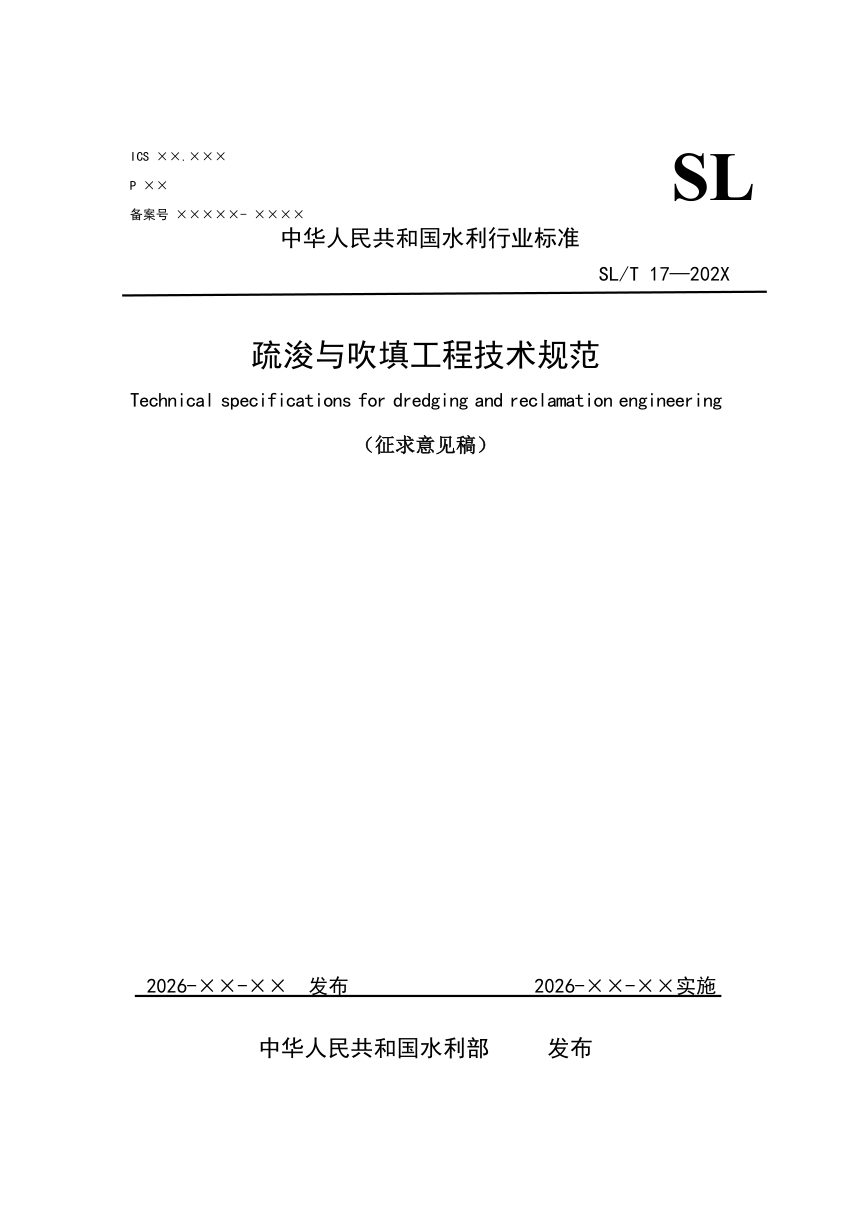

《疏浚与吹填工程技术规范》(征求意见稿)第1页
第 1 页
《疏浚与吹填工程技术规范》(征求意见稿)第2页
第 2 页
《疏浚与吹填工程技术规范》(征求意见稿)第3页
第 3 页
已加载前 3 页,共 90 页
免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
