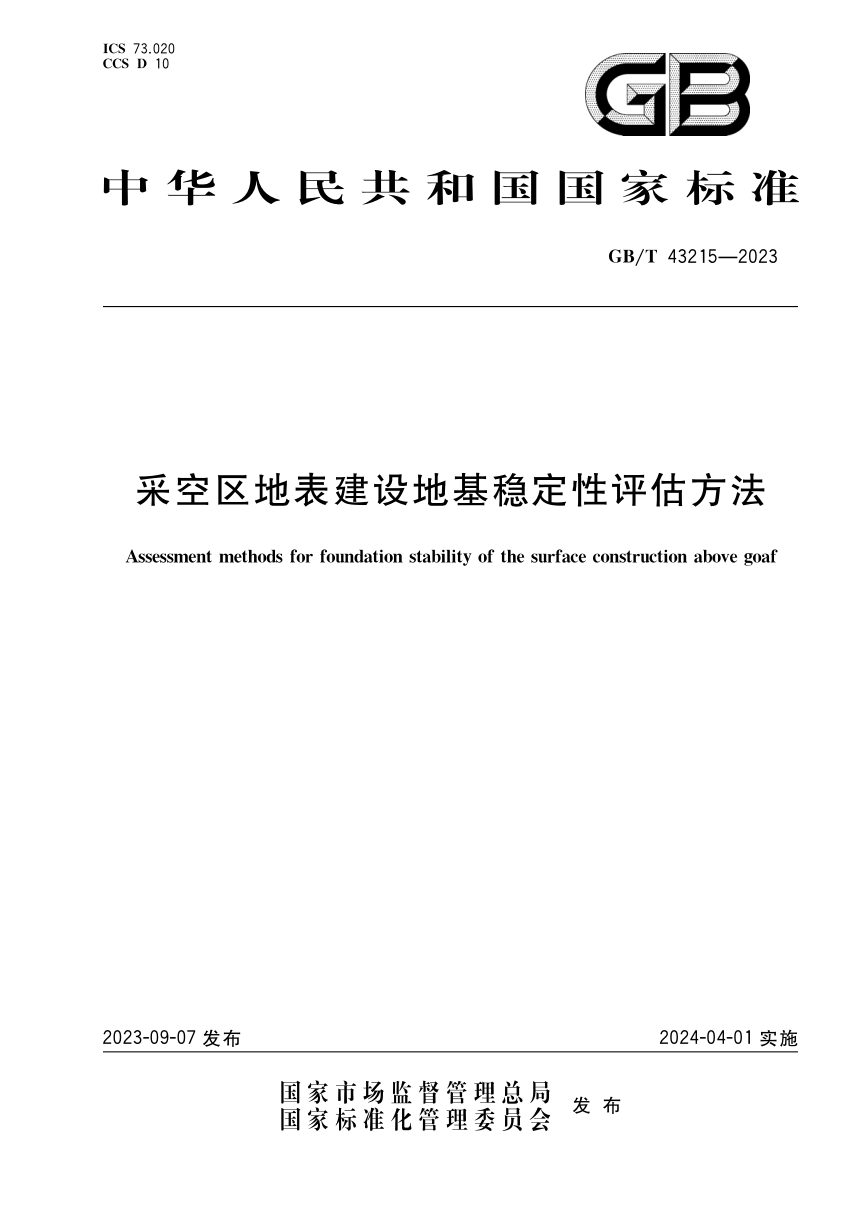

《采空区地表建设地基稳定性评估方法》GB/T43215-2023,自2024年4月1日起实施。
本文件面向煤矿采空区地表建设,规定地基稳定性评估的总体要求、工作程序、调查与评估范围、采空区调查、地表移动变形计算、地基稳定性评估、场地适宜性评估、防治措施与变形监测、成果提交等环节。评估按总体规划、地块项目、重要单体建筑三阶段展开,采空区地基稳定性结论分为稳定、基本稳定和不稳定,场地适宜性分为好、中等、差三级。
评估范围与调查要求
评估范围按阶段确定:总体规划阶段以规划及可能调整用地为准,地块项目阶段以用地红线或规划地块为准,重要单体阶段按基础外扩50 m~100 m圈定。调查范围在评估范围基础上外扩1.0~2.0倍采空区最大埋深,总体规划阶段取1.0~1.5倍,地块与单体阶段取1.5~2.0倍;受特殊构造、地下水或山区地形影响时取较大值,可能发生采动滑坡或崩塌的坡体应划入调查范围。
核心评估方法与指标
连续性地表移动变形采用概率积分法和数值计算分析法,非连续变形采用岩石力学理论分析法和数值计算分析法。长壁垮落法残余下沉系数按开采结束时间计算,调整系数一般取0.5~1.0;条带开采、房柱式开采残余下沉系数取0.05~0.45。地基稳定性评估综合采用地表移动变形值判别法、采空区稳定性分析法、矿柱稳定分析法和断层构造稳定性评估法,以最不利条件确定综合结果。覆岩破坏高度与建筑荷载影响深度按公式比较,安全高度一般取5 m~20 m。
防治措施与成果
防治措施分为采空区治理措施和建筑保护措施。适宜性好、地基稳定区域用简易抗变形结构措施;适宜性中等、地基基本稳定区域用抗变形结构、简易治理或综合措施;适宜性差、地基不稳定区域用采空区治理加抗变形结构措施,费用过高时宜异地建设。治理措施包括灌注充填、跨越、剥挖回填、强夯和爆破等,按GB 51180—2016执行。建设中和建设后应开展变形监测,成果包括评估报告书、采空区分布图、地表移动变形等值线图、适宜性分区图及地质地貌剖面图,报告编写参照附录B。
