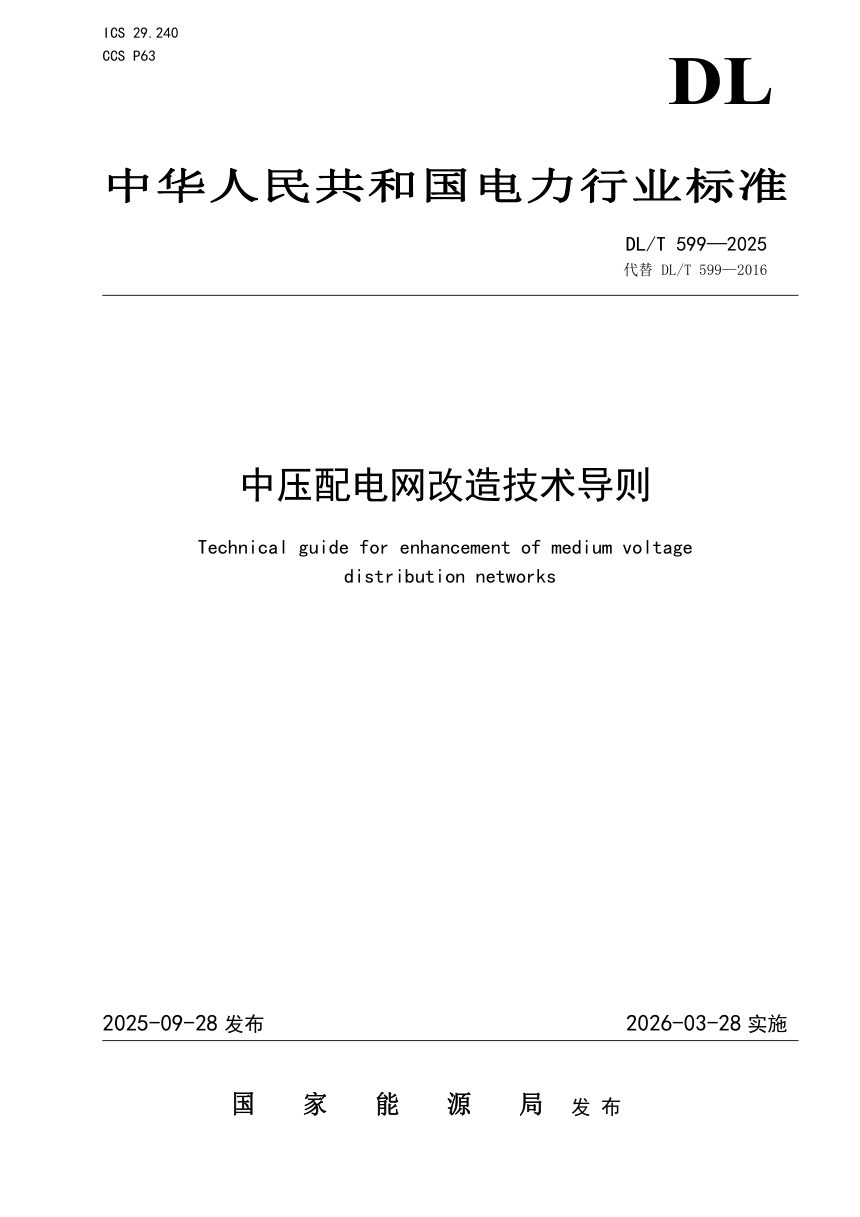

《中压配电网改造技术导则》DL/T599-2025,自2026年03月28日起实施。
本导则针对10kV公共交流配电网改造,覆盖架空线路及设备、电缆线路、配电站室、用户接入、分布式电源与储能及充换电设施接入、二次系统六个方面,6kV和20kV可参照执行。修订后不再包含低压配电网内容,新增防灾减灾技术要求,并按供电网格统一规划网架改造,推动配电网标准化、数字化、智能化。
网架与设备改造
网架改造以供电网格为单元,推动辐射式向多分段单联络、单联络向适度联络过渡,电缆网由单辐射向单环式、对射式或双射式过渡,A+、A类区域向双环网或N供一备过渡。联络点不宜超过3处,不应在本线路内建立联络。主干线截面和电缆通道按饱和负荷一次建成到位,配电变压器可有序替换。架空线路宜采用铝芯交联聚乙烯绝缘导线,城市、走廊狭窄、污秽等区域应绝缘化;高损耗变压器逐步更换,柱上开关宜将SF6设备替换为环保型,有自动化需求的选用一二次融合设备。
防灾减灾与配电站室
架空线路宜按30年一遇气象条件提高选型标准,针对洪涝、覆冰、风灾、山火、雷击分别采用加固基础、缩短档距、防风拉线、快速隔离接地故障、差异化防雷等措施。地下、半地下配电站室宜迁改至地上,无法迁改的应设排水设施及逆止阀,配置视频监测和水位传感设备。开关站单电源宜改双电源,每段母线不超过6回出线;配电室单台变压器容量不宜超过800kVA。
用户接入与源荷接入
用户架空进线处可增设分界断路器,架空线路入地时用户进线和涉网装置同步改造。中性点改为低电阻接地时,涉网装置应加装零序电流互感器并配置零序保护。分布式电源、储能接入应增设电能质量监测装置,并重新校核设备承载能力和短路电流水平。公用充换电设施总容量超过160kW宜独立设配电变压器,4000kW及以上宜直接接入开关站或变电站。
二次系统
继电保护配置与整定应符合GB/T 14285,分布式电源、储能及充换电设施接入时并网点保护应同步改造。配电自动化宜采用一二次融合设备,小电流接地系统应满足单相接地故障选线选段需求。通信改造可选用光纤专网、无线公网、无线专网或电力线载波,遵循"安全分区、网络专用、横向隔离、纵向认证"原则。
