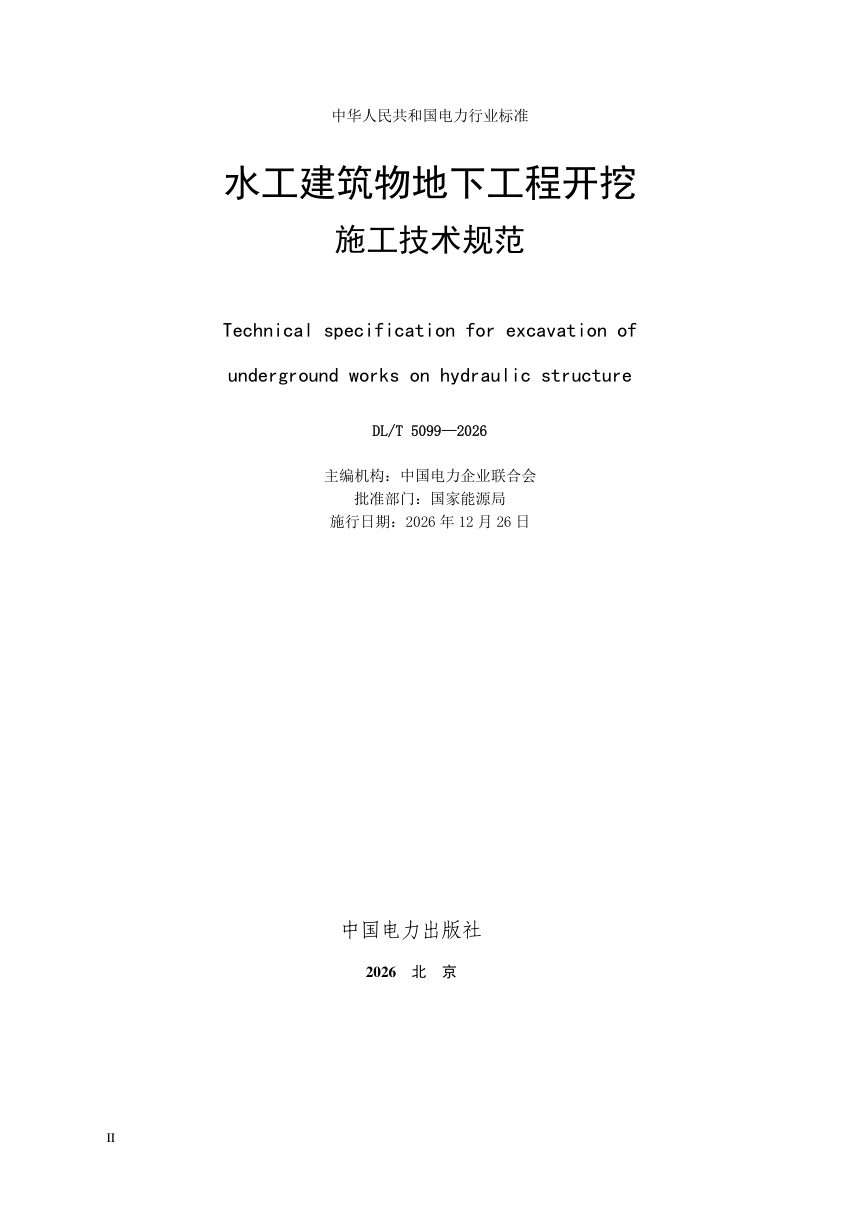

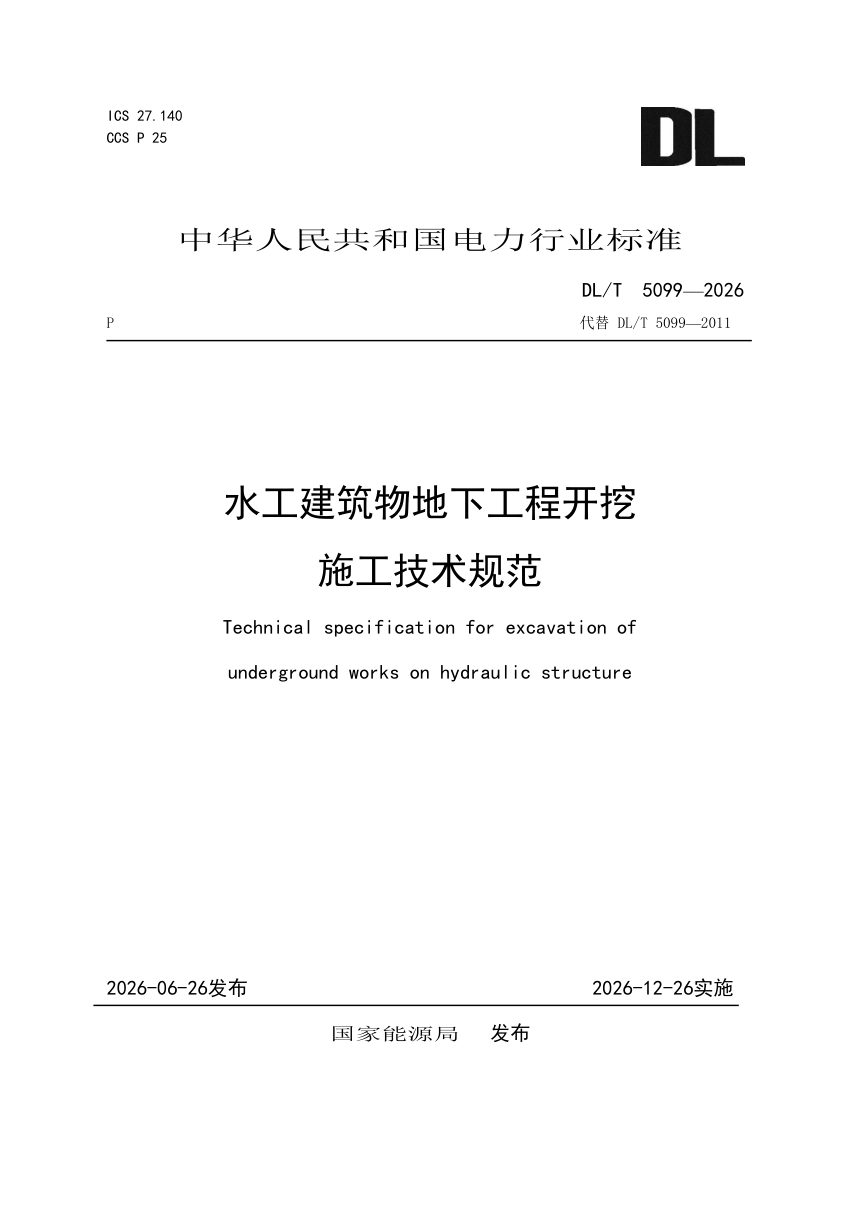

《水工建筑物地下工程开挖施工技术规范》DL/T5099-2026,自2026年12月26日起实施。
《水工建筑物地下工程开挖施工技术规范》DL/T 5099—2026 代替 2011 版,适用于大中型水电水利工程钻爆法开挖,涵盖地质、测量、开挖方法、钻孔爆破、出渣运输、初期支护、不良地质段施工、安全监测、通风除尘、辅助工程及质量验收。修订后共 14 章 184 条、8 个附录,对原规范 179 条作了修改。
开挖方法与钻爆控制
按断面积和跨度划分特小至特大五级断面,按倾角区分平洞、斜井、竖井。平洞中小断面宜全断面开挖,大断面及特大断面分层分区,分层高度 4m~8m;特大断面洞室遵循平面多工序、立体多层次、分层开挖、逐层支护。轮廓面采用光面爆破或预裂爆破,钻孔直径宜小于 110mm,半孔率完整岩石不低于 85%,平均径向超挖平洞不大于 20cm、斜井竖井不大于 25cm。
支护与不良地质段
初期支护为永久支护组成部分,包含锚喷与钢构架,支护后不拆除,Ⅳ、Ⅴ类围岩须紧跟工作面。复杂洞段采用锚筋桩、钢筋束、锚索、钢管桩等形式锚固,喷混凝土优先湿喷。松散破碎岩体先护后挖,膨胀性岩体预留变形量并及时闭合成环,岩溶与高地应力地段分别采取回填、灌浆、超前导洞、分步卸荷等措施。
安全监测与辅助工程
监测仪器紧跟开挖面埋设,距掌子面不宜超过 1.5m,据变形与应力速率判断围岩稳定,变形速率小于 0.1mm/d~0.2mm/d 或拱顶下沉小于 0.07mm/d~0.15mm/d 作为稳定条件。通风按人员、爆破、柴油机械分别计算取最大值,洞内氧气不低于 20%,噪声超 90dB 须防护。供风、供水、供电与排水系统均按高原、寒冷条件作修正,洞内动力设备采用三相 380V,开挖面照明采用 36V 或 24V。
执行与解释
本规范由国家能源局管理,中国电力企业联合会日常管理,电力行业水电施工标准化技术委员会负责技术内容解释,2026 年 12 月 26 日施行。
