PDF文档信息
Vip.1
名称:2026.12.26-《电化学储能电站建设项目竣工环境保护验收技术规范》DL/T 3075-2026.pdf

《电化学储能电站建设项目竣工环境保护验收技术规范》DL/T3075-2026,自2026年12月26日起实施。

本标准首次发布,针对电化学储能电站建设项目竣工环境保护验收,规定了验收准备、资料核查、现场调查、报告编制与归档的全流程要求。适用于该类电站的竣工环保验收,以环评文件及审批意见、环保设计文件为依据,通过资料查阅、现场调查与环境监测相结合的方式,复核环保设施落实情况,并对分期投运项目按投运时序分期验收。

验收条件与范围界定

验收须满足三项前提:电站已按批准规模标准建成且运行达设计工况;环评文件及批复明确的环保要求已落实;竣工环保设施已建成并满足稳定运行。验收范围原则上与环评评价范围一致,实际建设内容变更导致环评未能全面反映影响时,依 GB/T 42318 动态调整调查范围。环评审批后环境标准或功能发生变化的,须复核设计标准符合性与设施有效性。

资料核查与现场调查

资料核查覆盖环保手续完整性、建设内容与环评批复的一致性,以及施工期水、气、声、固废、生态、风险防控六类措施落实情况的合规性。现场调查分工程建设情况、环境敏感目标、环保措施落实、环境影响四大板块。环境影响调查按生态、电磁、声、水、大气、土壤、固废分项进行,电磁环境监测对 100 千伏及以上设备布置提出断面布点要求,噪声监测须昼间夜间各一次,污水外排时须核查磷酸盐、化学需氧量等因子达标情况。另设突发环境事件风险及环境管理调查,明确施工期与调试期的风险防范、应急管理及监测计划落实要求。

评审、验收与公示归档

建设单位组织验收调查报告技术评审,评审意见涵盖验收条件、报告结论与质量评价、修改及改进意见。现场验收成立验收组,经现场检查、资料核查和验收会议形成验收意见,须三分之二以上成员同意并签字,不合格项目须明确可操作的整改要求。验收报告编制完成后 5 个工作日内向社会公开调查报告,公示期不少于 20 个工作日;公示期满后 5 个工作日内登录全国建设项目竣工环境保护验收信息平台填报信息,并将验收报告报送县级以上生态环境主管部门备案。归档资料涵盖环评文件及批复、设计文件、监理与监测报告、验收意见、信息公开记录等。

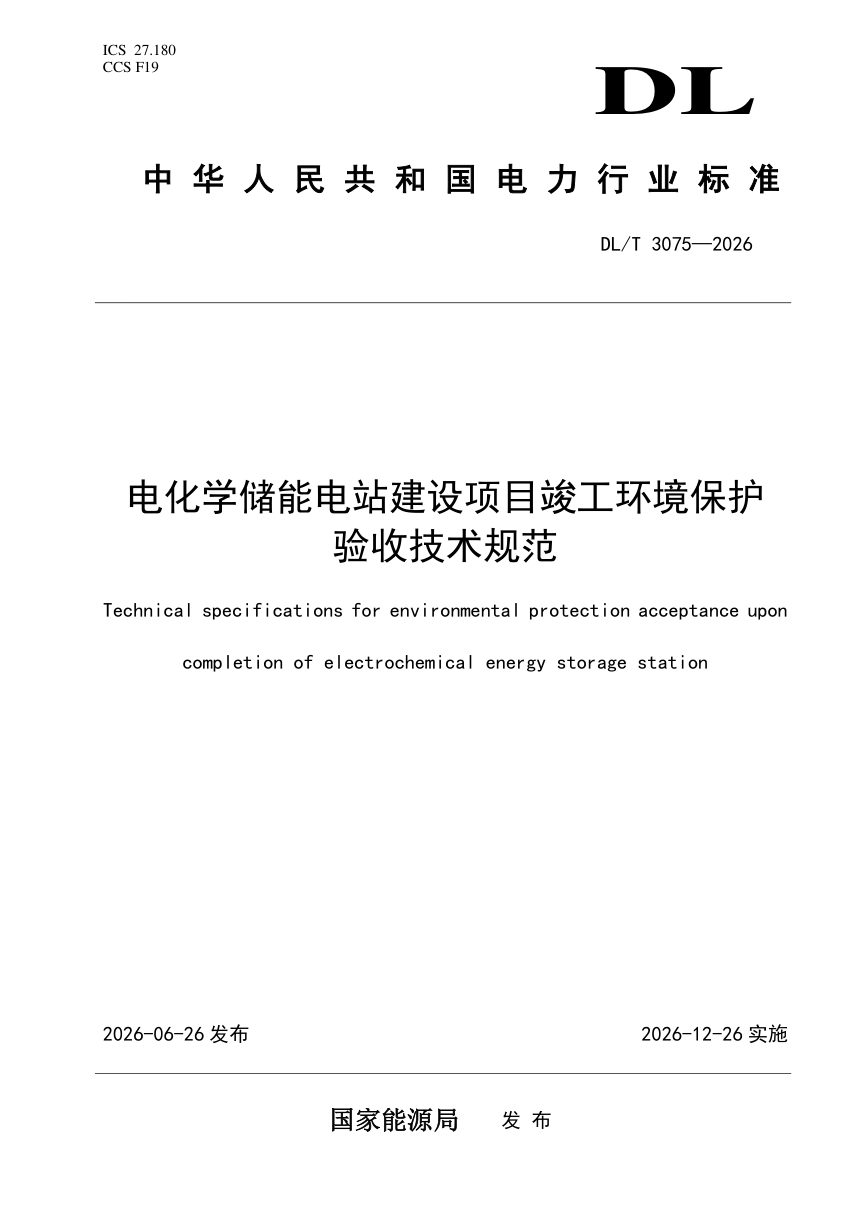

《电化学储能电站建设项目竣工环境保护验收技术规范》DL/T 3075-2026第1页
第 1 页
《电化学储能电站建设项目竣工环境保护验收技术规范》DL/T 3075-2026第2页
第 2 页

《电化学储能电站建设项目竣工环境保护验收技术规范》DL/T 3075-2026第3页
第 3 页
可免费试读【3页/共17页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
