名称:2026.12.26-《光伏发电站竣工环境保护验收技术规范》NB/T 11989-2026.pdf

《光伏发电站竣工环境保护验收技术规范》NB/T11989-2026,自2026年12月26日起实施。

本标准针对光伏发电站竣工环境保护验收,规定了总体要求、验收流程、内容与方法。适用于总容量大于6兆瓦的集中式光伏发电站,其他项目参照执行。验收以环评文件及批复、环保设计文件为依据,经调查、技术评审与现场检查后形成验收意见。

验收条件与标准衔接

建设单位组织验收前,电站须按批准规模建成、工程质量合格并达到设计工况,环评及批复明确的环保要求和设施已落实。验收期间环境质量执行现行有效标准;污染物排放原则上执行环评批复所定标准,批复后发布或修订且有时限要求的标准从新。分期建设、分期投运的项目按投运时序分期验收。

调查重点与专项内容

调查覆盖工程变动、环境敏感目标、环保设施与措施落实,以及生态、电磁、声、水、大气、固废和突发环境事件防范。升压站需做电磁监测,厂界噪声按GB 12348、敏感目标按GB 3096执行,昼夜间各测一次;水上项目废水排放执行GB 3552,危废按GB 5085及国家名录识别分类。现场勘察覆盖项目涉及区域80%以上,必要时设植物样方或水生生态调查。

公示、报送与归档

验收报告含调查报告、验收意见及说明事项,编制完成后5个工作日内公示,公示期不少于20个工作日;期满后5个工作日内登录全国建设项目竣工环境保护验收信息平台填报信息,并将报告报送县级以上生态环境主管部门备案。归档资料含工作方案、监测报告、技术评审意见、验收组名单及信息公开记录等。

验收意见与结论

验收意见须经三分之二以上验收组成员同意并签字。调查结论应明确项目是否符合验收条件:符合的,建议通过;不符合的,列明主要问题并提出限期整改要求或建议。

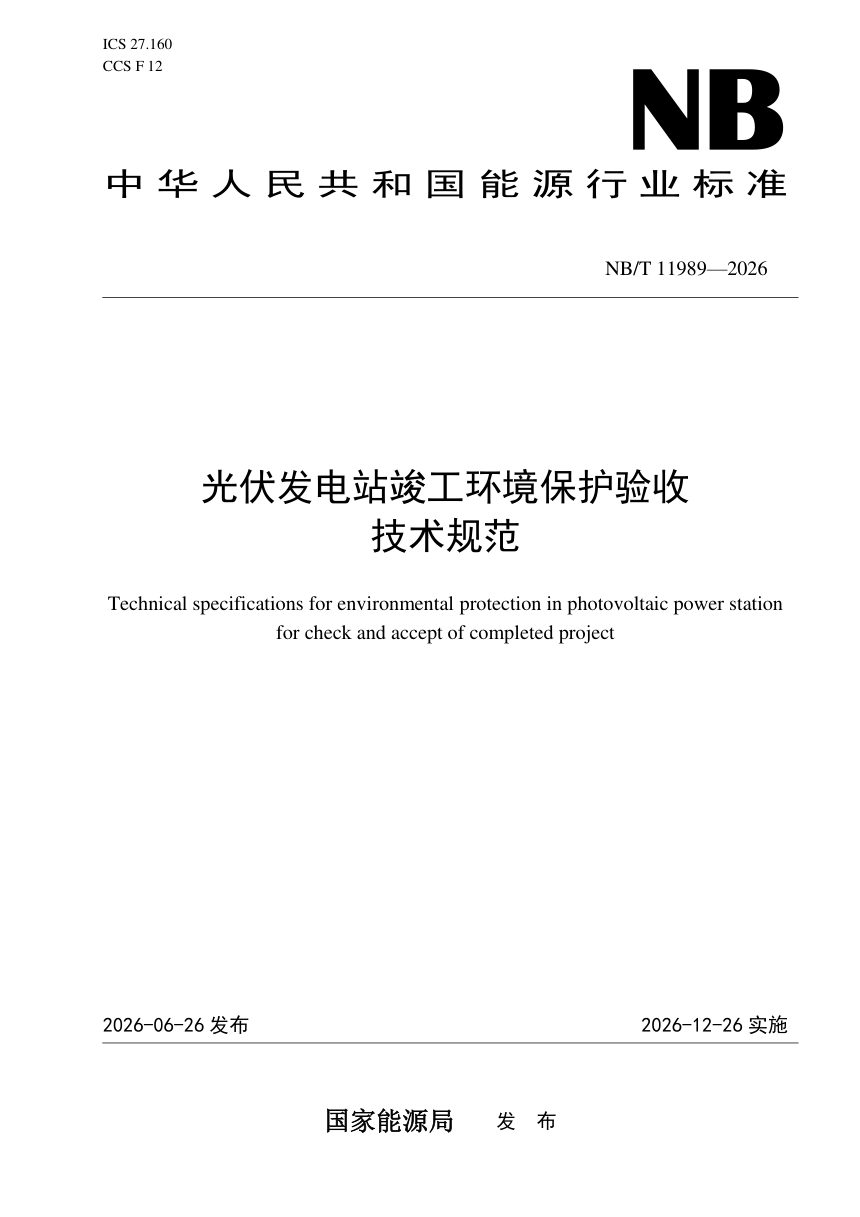

《光伏发电站竣工环境保护验收技术规范》NB/T 11989-2026第1页
第 1 页
《光伏发电站竣工环境保护验收技术规范》NB/T 11989-2026第2页
第 2 页

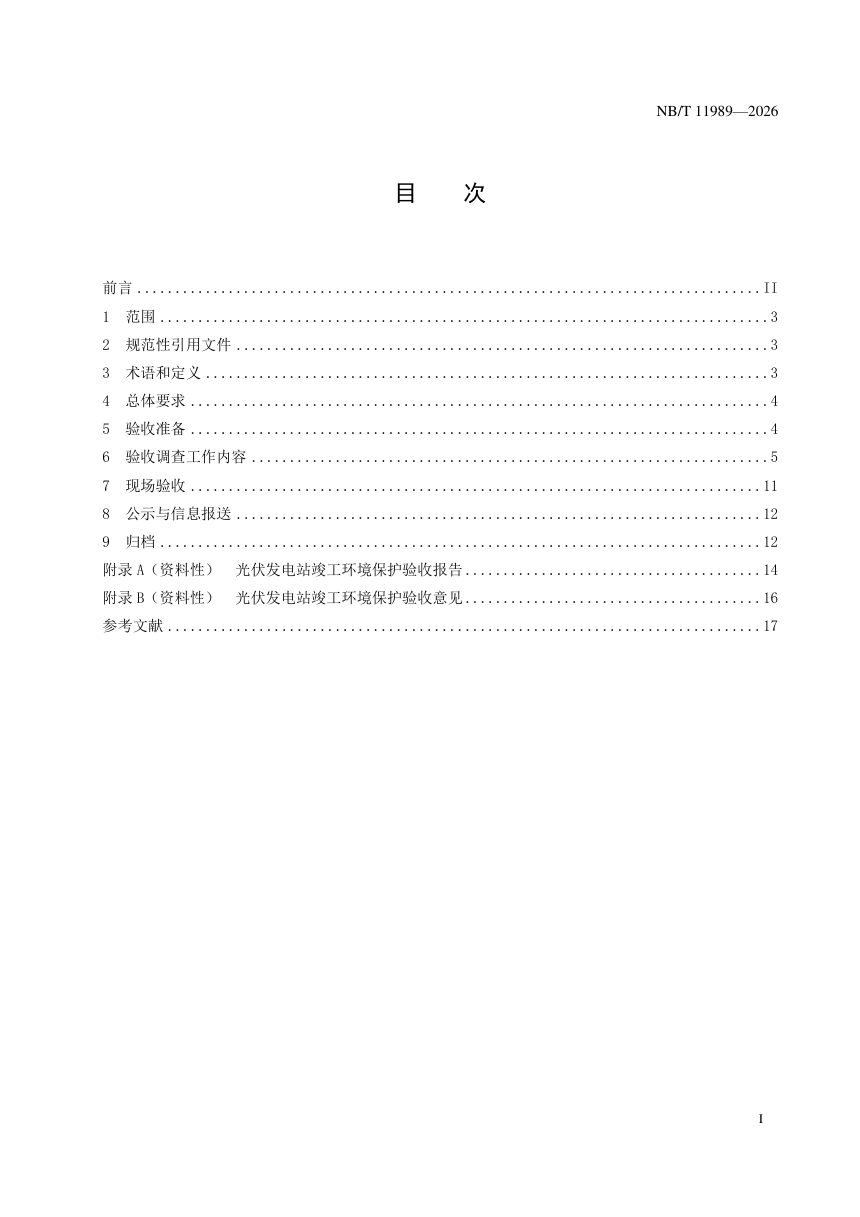

《光伏发电站竣工环境保护验收技术规范》NB/T 11989-2026第3页
第 3 页
可免费试读【3页/共19页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
