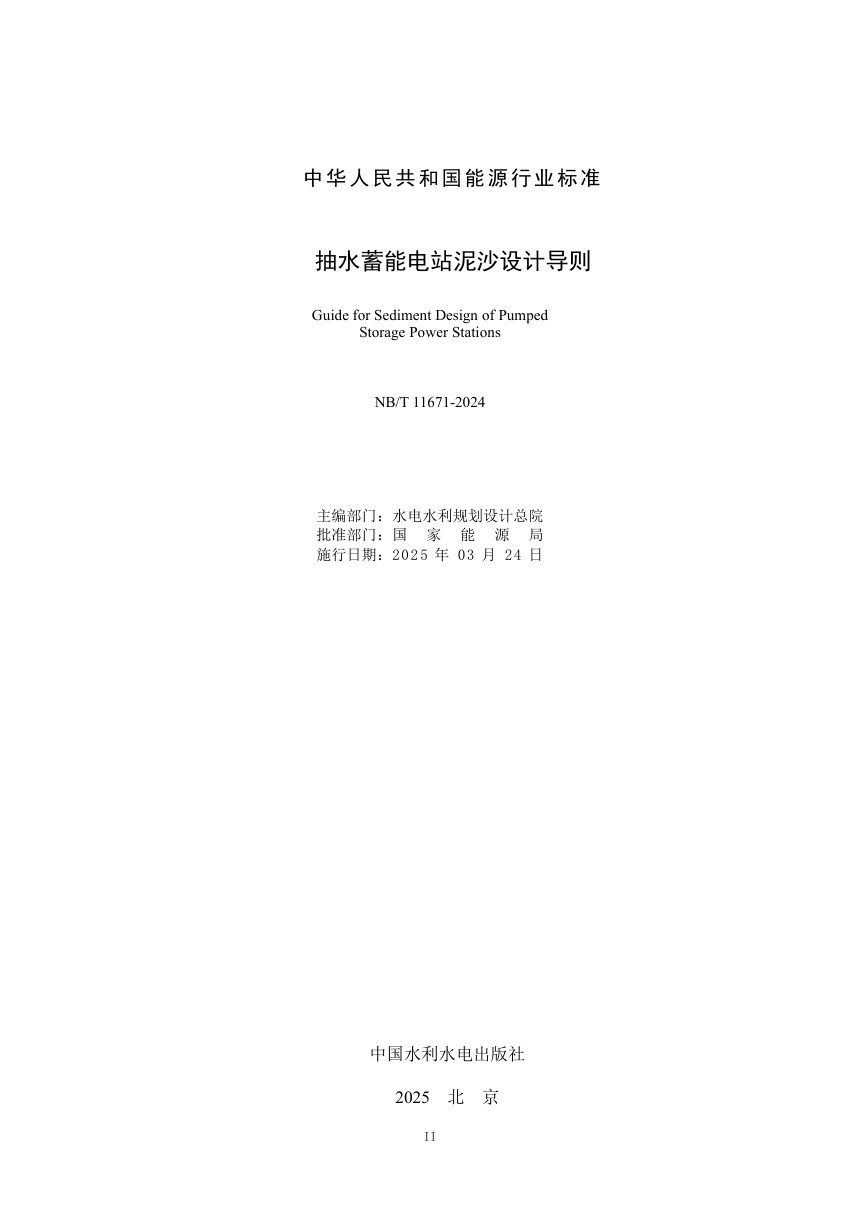

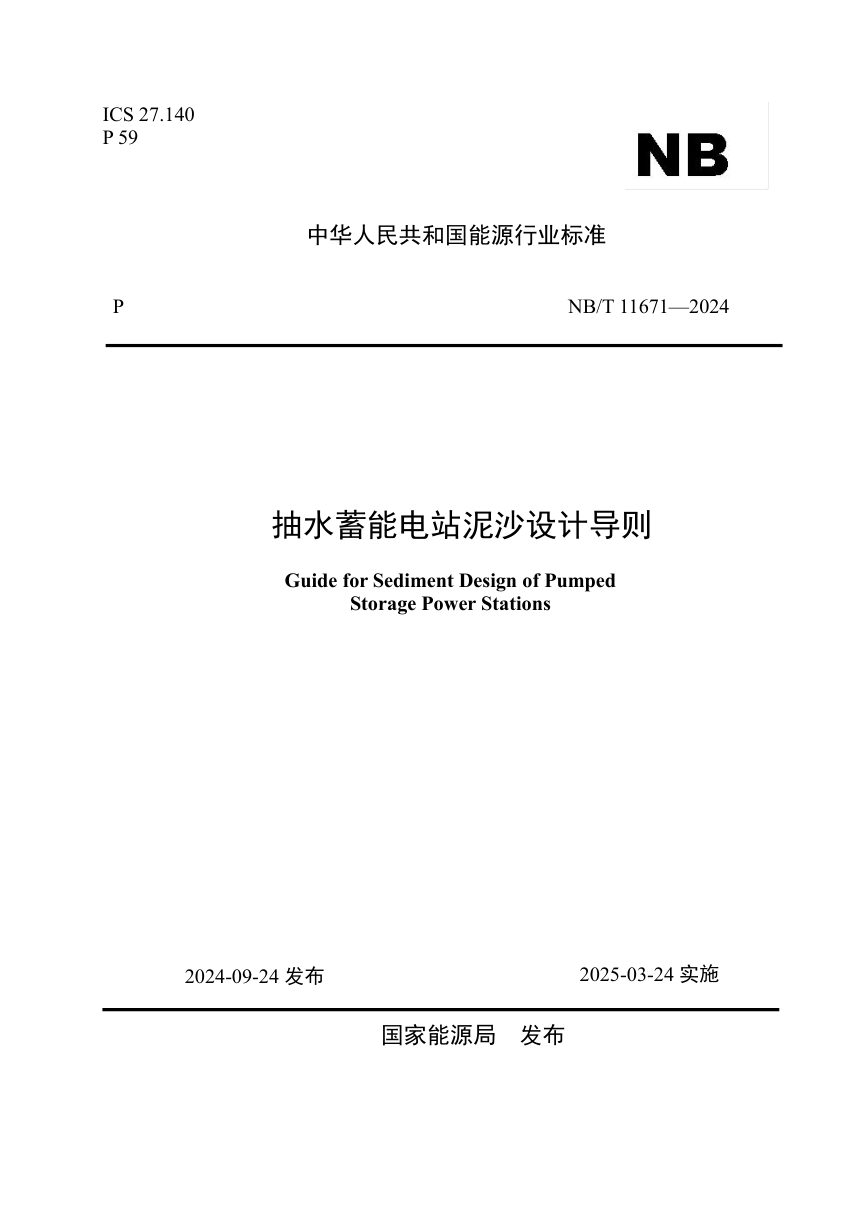

《抽水蓄能电站泥沙设计导则》NB/T11671-2024,自2025年03月24日起实施。
PDF文档信息
Vip.1
名称:2025.03.24-《抽水蓄能电站泥沙设计导则》NB/T 11671-2024.pdf
本导则规范抽水蓄能电站规划、设计、建设、运行全生命周期的泥沙设计,覆盖上下水库入库泥沙计算、泥沙冲淤与过机含沙量计算、防沙排沙工程及监测系统规划,对泥沙问题严重工程要求开展专题研究。
入库泥沙与设计水沙系列
上下水库应分别计算悬移质、推移质输沙量。与河道有水力联系时,依据站泥沙系列须连续20年以上,不足则插补延长;无水力联系时按输沙模数结合库盆集水面积推求。设计水沙系列采用代表系列或代表年组合,多年平均入库输沙量与含沙量应接近长系列均值。
泥沙调度与冲淤、过机含沙量计算
泥沙调度以控制淤积、保持调节库容、减小过机含沙量为目标,并提出避沙运行方式。冲淤计算可选用数学模型法、经验公式法、类比法或物理模型试验法,数学模型须按上下水库联动处理抽水发电水沙交换。原始库容以地形图量算为准,两种方法差值小于5%修正断面法成果,大于5%调整断面布设。过机含沙量成果含多年平均、汛期与非汛期、历年最大值及颗粒级配与矿物成分。
防沙排沙与监测
进出水口应避开活动性泥石流及高含沙溪沟;淤积高程高于进出水口前沿时设拦沙坎,坎顶不宜低于运行100年淤积高程。可行性研究阶段编制监测系统规划,下闸蓄水前完成建设与水库本底测量,过机泥沙取样每日不少于2次。
