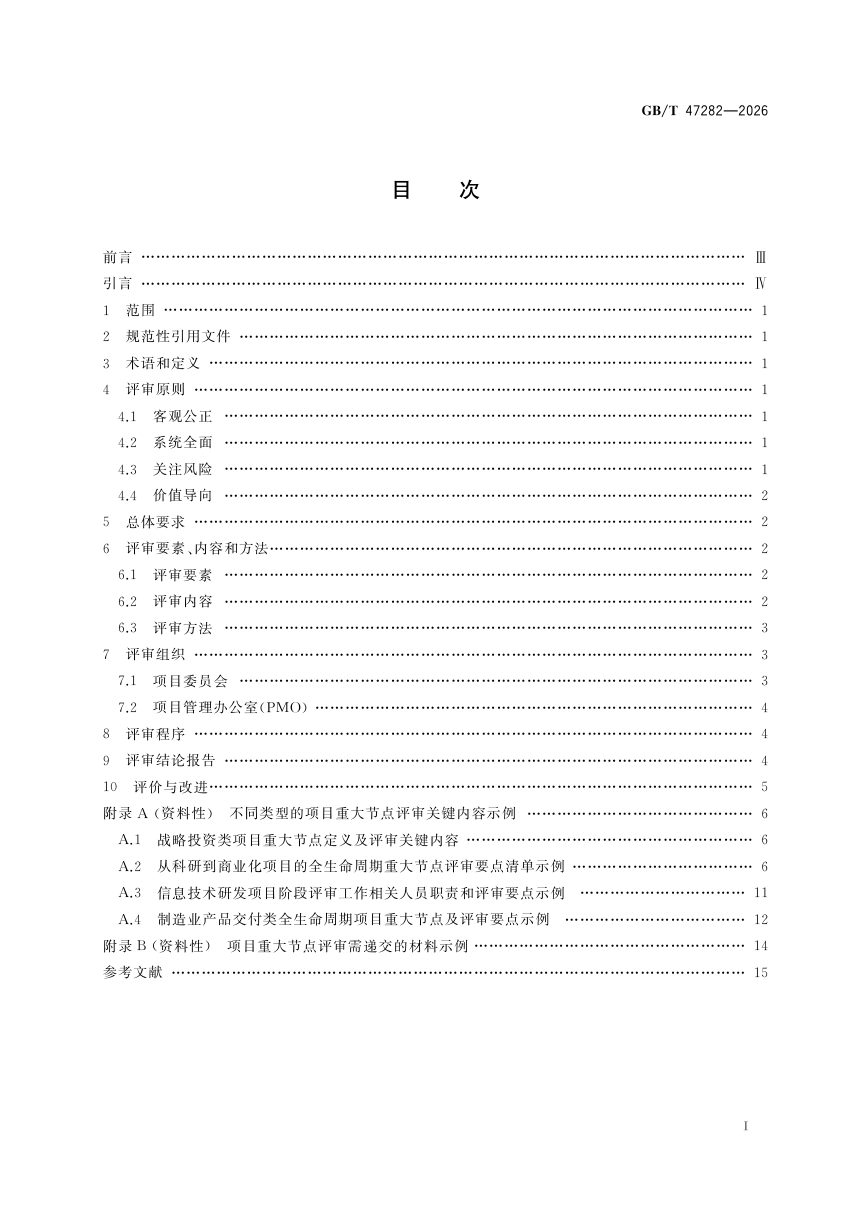

《项目重大节点评审规范》GB/T 47282-2026 面向项目与项目群管理,确立重大节点评审的原则、总体要求、要素内容方法、评审组织、程序、结论报告及评价改进要求。本文件适用于项目委员会和项目管理办公室开展的评审活动。其核心意图是:在临近阶段结束时由决策层对项目当前状态和预期结果作正式评审,控制资源投入节奏与风险,据以决定继续、修改或终止,并在授权后启动下一阶段。
评审定位与原则
项目重大节点是项目中的关键决策点,由项目委员会代表关键利益相关方进行正式评审和决策,也可称项目关卡。评审遵循客观公正、系统全面、关注风险、价值导向四项原则:基于事实与数据评估、着眼项目整体目标、重点覆盖高风险领域和关键环节、关注项目成果对组织战略目标的贡献。
评审要素、内容与方法
确定评审内容时应纳入项目业务类型与交付物、所处阶段、目标清晰度、过程不确定性与复杂程度、治理和管理环境影响、成功标准、约束条件及团队能力匹配度等要素。评审内容分价值、技术、管理三类:价值类含战略一致性、财务收益、环境与社会影响、经济效益、影响可持续性;技术类含技术实现可行性、解决方案适用性、工程实施可行性;管理类含预算合理性、管理可控性、质量符合性、资源可用性、合规性、运营有效性、风险可控性。方法通过数据收集、分析、评估及审查等技术形式进行。附录A按战略投资、科研到商业化、信息技术研发、制造业产品交付四类项目给出节点划分与评审要点示例。
组织与程序
项目委员会是决策机构,确认节点评审结果并决定是否进入下一阶段,提供资源支持、监督整体进展、协调相关方利益。项目管理办公室或相应授权组织为执行组织,负责制定评审计划、收集分析数据资料、组织评审会议、汇总形成评审报告并监督结果落实。评审程序包括准备评审会议、委员预审材料、召开评审会、管理后续行动:项目经理提出申请并递交材料,办公室审核材料、确认人员时间、分发材料;会上项目经理汇报阶段完成情况,委员提问讨论,对各问题、整体决议和后续行动达成共识;会后落实行动并定期监督检查,全部行动关闭后批准该阶段完成并归档。
结论报告与评价改进
评审结论报告应载明项目基本信息、项目目标、评审内容、评审依据、参会人员信息及角色、评审过程、评审意见、评审结论和报告签署。组织应定期对节点评审工作的符合性、有效性、适应性进行评价,并根据评价结果和建议改进相关工作。
