2025年10月17日,安徽省农业农村厅为进一步加强高标准农田建设项目管理,规范项目调整变更行为,制定《安徽省高标准农田建设项目调整变更管理办法》(试行,征求意见稿)。

本办法适用于安徽省实施的高标准农田建设项目因客观条件变化,对经批复的项目建设地点、内容、数量、设计特征或资金等一定标准的修改行为。

高标准农田建设项目实施必须严格按照实施计划和初步设计批复执行,不得擅自调整变更。确需调整变更的,应符合下列情形,且经市级农业农村部门同意。(一)法律、法规及行业政策调整;(二)自然灾害等不可抗力因素影响;(三)项目耕地被占用、地类性质发生变化;(四)其他客观因素。

本管理办法(试行)旨在规范安徽省高标准农田建设项目在实施过程中因客观条件变化而产生的调整变更行为。本管理办法明确,项目实施须严格遵循已批复的计划与设计,原则上不得擅自变更。确需调整的,须符合法律法规政策调整、自然灾害、耕地占用或地类变化等特定情形,并遵循“谁审批、谁调整”以及建设任务不减少、标准不降低的核心原则。本管理办法详细界定了可调整变更的具体范围与标准,规定了从县级申请、现场签证、方案编制到市级审批或审计介入的完整程序,同时强化了市县两级的监督管理责任,要求严控变更、防范风险,并对违规行为明确了处置措施。

调整变更的条件与原则

本管理办法规定,项目调整变更必须基于法律政策调整、不可抗力、耕地被占用或地类变化等客观原因,且须经市级农业农村部门同意。一切调整变更均需坚守建设任务不减少、标准不降低的底线,并严格遵从“谁审批,谁调整”的权限规则,确保变更行为的合规性与项目目标的完整性。

调整变更的范围与程序

本管理办法具体界定了可调整变更的情形,包括建设内容增减、单项工程地点或设计变化、工程数量变化超10%或金额变化超30万元等,并以中标合同价为资金变化基准。程序上,须由县级部门汇总申请并组织现场签证后编制方案报批,市级部门原则上需在10个工作日内完成审批;若累计变更金额导致合同价变化超10%,则须先经审计机构审计。

监督管理的职责与重点

本管理办法要求市、县两级农业农村部门实施全过程监督。县级部门应严审变更的真实性,防范“不平衡报价”;市级部门则重点审查调整后建设任务、标准与期限是否合规。对擅自变更、缩减规模或降低标准的行为,将责令停工整改并追究责任,同时将调整变更情况作为竣工验收和抽查的重要依据。

安徽省高标准农田建设项目调整变更管理办法(试行,征求意见稿)第1页
第 1 页

安徽省高标准农田建设项目调整变更管理办法(试行,征求意见稿)第2页
第 2 页

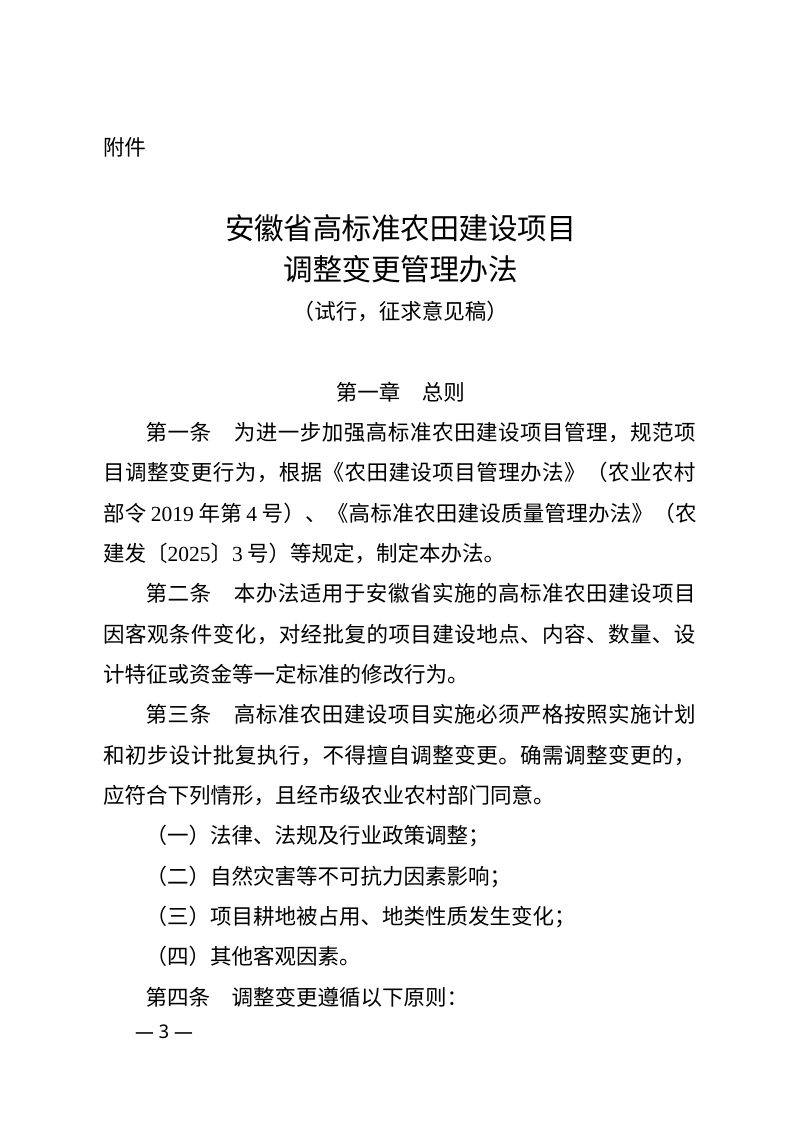

安徽省高标准农田建设项目调整变更管理办法(试行,征求意见稿)第3页
