名称:2026.10.31-甘肃省《公路半刚性基层非开挖式地聚物注浆加固处置技术规程》DB62/T 5237-2026.pdf

甘肃省《公路半刚性基层非开挖式地聚物注浆加固处置技术规程》DB62/T 5237-2026,自2026年10月31日起实施。

DB62/T 5237—2026 面向各等级公路沥青路面半刚性基层,将非开挖地聚物注浆加固处置固化为“病害调查检测—注浆设计—施工—质量控制与验收—长期观测”的完整程序,核心是以地质雷达、落锤式弯沉仪等无损检测先行判识病害,按裂缝、脱空、松散三类病害分级布孔并控制注浆压力与抬升量,配套原材料、设备参数和验收指标。

病害分级与检测判识

规程要求以无损检测为主、钻芯验证为辅,重点检测行车道轮迹带,雷达每车道不少于三条纵向测线,天线频率宜取400 MHz~800 MHz、探测深度不小于1.0 m。病害按处置需求分三类:Ⅰ类为基层内部裂缝并伴随唧浆、层间积水;Ⅱ类为层间或基层与路基间脱空、材料松散沉陷;Ⅲ类为独立裂缝、轻微龟裂。检测报告须明确病害类型、缺陷范围与预估注浆量。

布孔设计与注浆参数

设计须经长度不宜小于100 m的试验段验证。横向裂缝注浆孔对称布设于裂缝两侧、相邻三孔呈等边三角形;纵向裂缝沿缝每1.0 m~1.5 m布一孔。Ⅱ类病害注浆渗透范围应大于加固车道宽度,以松散为主的缺陷钻孔穿透松散层进入完整层不小于50 mm,以层底脱空为主的进入下承层不小于100 mm。注浆压力Ⅱ类取1.0 MPa~1.5 MPa,Ⅰ、Ⅲ类取0.3 MPa~1.0 MPa。

施工控制与变形监测

钻孔孔径20 mm~30 mm、深度不小于300 mm,孔距裂缝边缘100 mm~150 mm;浆液搅拌不少于180 s、称量误差不大于2%。注浆全程监测路面变形,抬升超过2 mm预警、超过5 mm立即停止,相邻孔冒浆即封堵。施工避开降雨、路面潮湿及日平均气温低于5℃条件,加固后不得产生新裂缝或抬升量大于5 mm。

验收与长期观测

质量控制分施工过程控制与验收控制,不合格注浆点须补注至达标;每台班不少于1组制作100 mm×100 mm×100 mm试件验证浆体强度。加固路段宜建立不少于2年的跟踪观测档案,每年至少进行一次路面技术状况评定与弯沉检测,记录病害复发及周边新增病害情况。

甘肃省《公路半刚性基层非开挖式地聚物注浆加固处置技术规程》DB62/T 5237-2026第1页
第 1 页
甘肃省《公路半刚性基层非开挖式地聚物注浆加固处置技术规程》DB62/T 5237-2026第2页
第 2 页

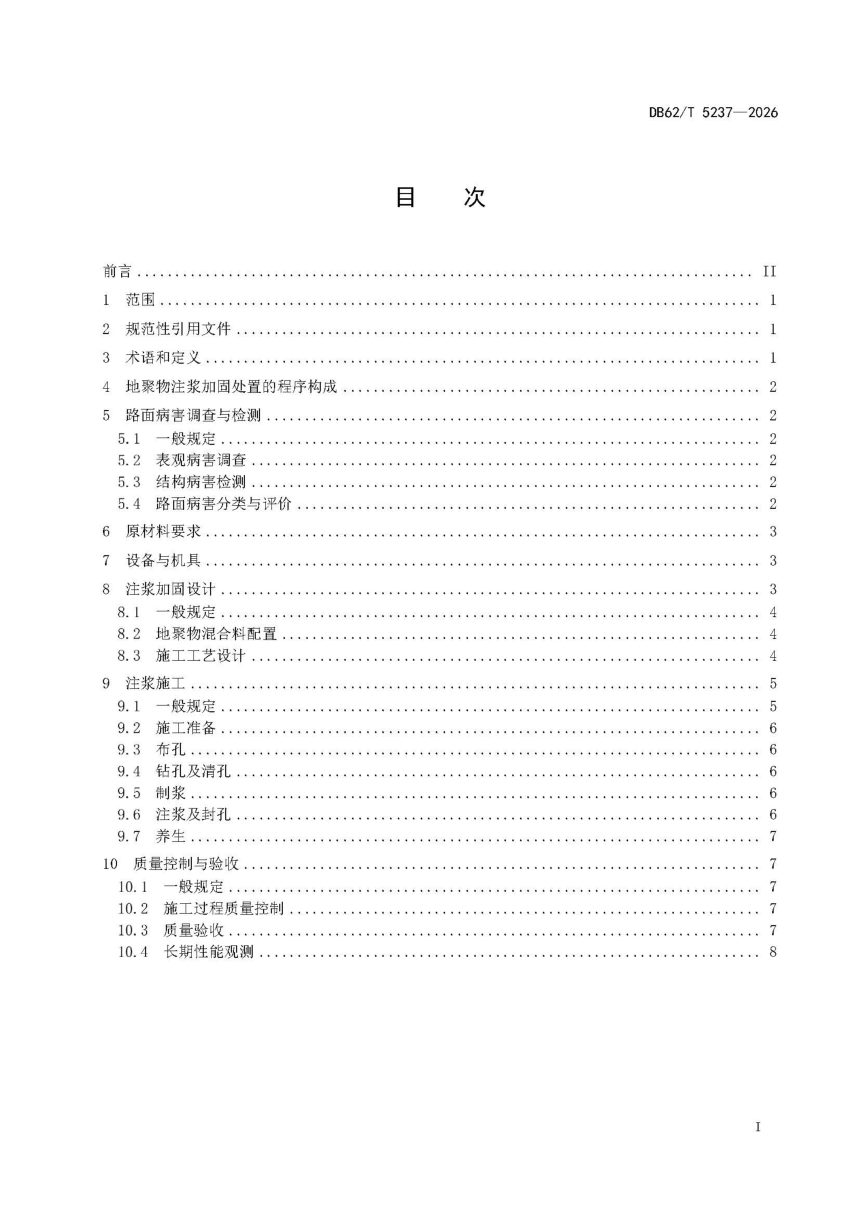

甘肃省《公路半刚性基层非开挖式地聚物注浆加固处置技术规程》DB62/T 5237-2026第3页
第 3 页
可免费试读【3页/共12页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
