2026年9月29日,遵义市水务局发布《遵义市给排水发展专项规划(2026-2035年)》公开征求意见稿。

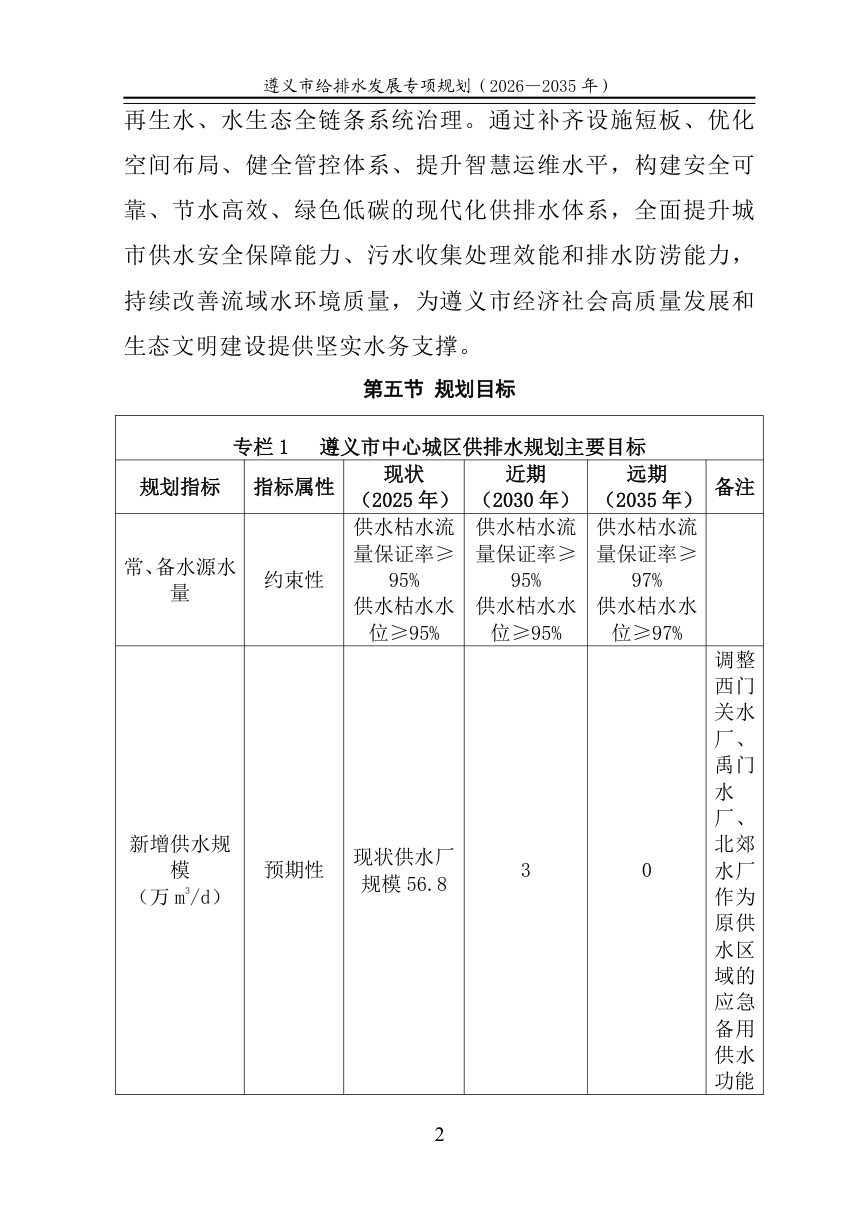

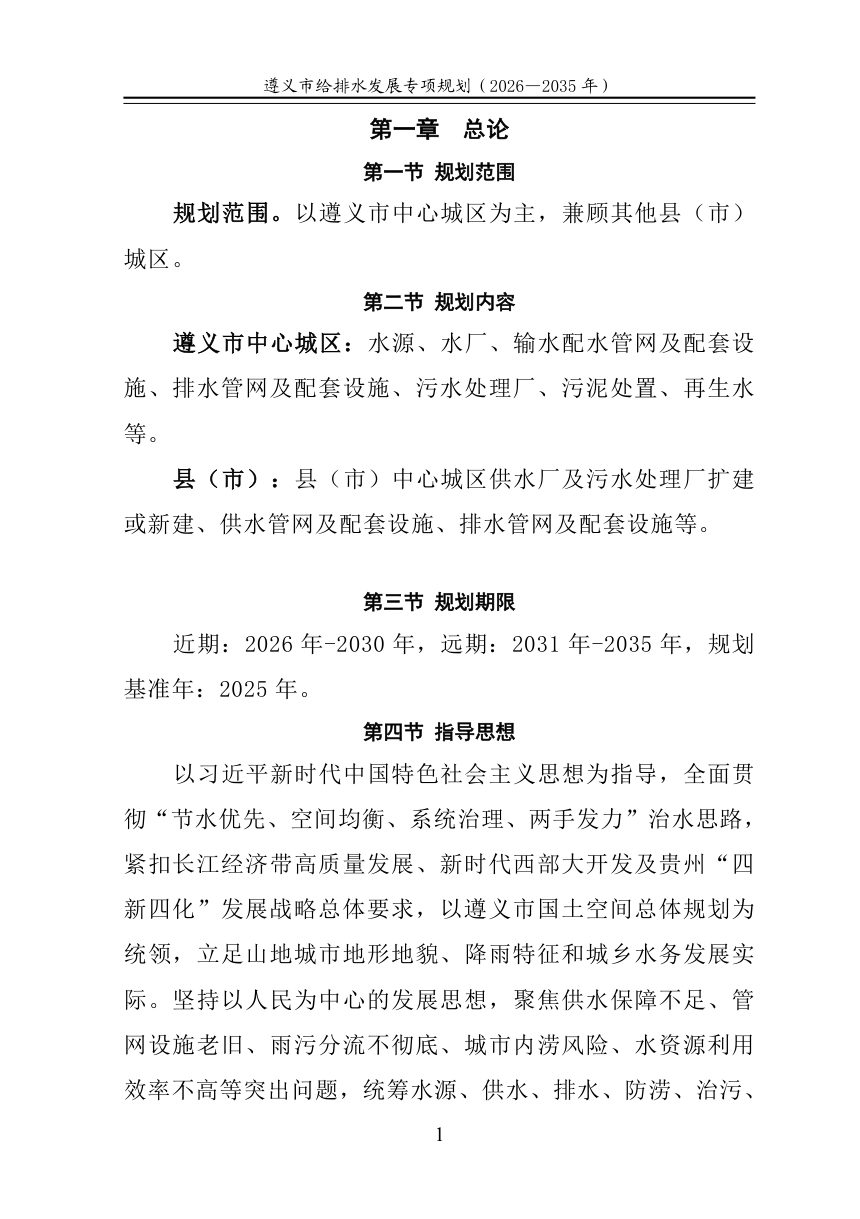

本规划统筹遵义市中心城区及各县(市)城区水源、供水、排水、防涝、治污、再生水与水生态全链条,规划期2026—2035年,基准年2025年。中心城区2035年最高日需水量52万m³/d、污水量39.60万m³/d,围绕水源调配、水厂扩建、管网更新、雨污分流与内涝防治设定指标,项目总投资188.95亿元。
水源与水厂布局调整
中心城区以中桥、水泊渡、红岩、海龙、麻沟等水库及洛安江为现状水源,在建上水、苟江、观音、绿塘、下坝等水库及夹岩水利枢纽黔西北供水工程。规划远期以中桥水库替代海龙水库供水任务,海龙调整为备用水源;关闭西门关、洛安江取水工程,新建绿塘水厂3万m³/d,扩建汇泓、青山、绿塘水厂,近期合计供水规模59.8万m³/d。观音水库、夹岩工程分别作为相应供水区应急备用水源,配套输水规模10万m³/d、6.73万m³/d等。再生水布局8座设施,近期3.20万m³/d、远期4.85万m³/d,城市杂用统一采用水鹤供水。
管网改造与智慧监测
2030年前完成已排查老旧管网改造393km,2035年前完成中心城区老旧管网改造,规划期末形成年度滚动更新,预期每年改造80km。供水按汇泓、中桥、南郊、青山、绿塘5个水厂划分供水分区,DMA分区建立指标监测台账并按周分析异常。压力、流量、水质在线监测覆盖水厂出水口、主干管、管网末梢及高低压转换点,水质指标含pH、浊度、余氯、电导率、溶解氧等。供水加压泵站保留药业园区、新南大道、三合、虾子应急泵站,原址扩建经开区泵站3.0万m³/d。
雨水、污水与污泥处置
雨水管渠重现期中心城区3年、重要地区5年、下穿立交及地下通道10~20年,新建及改造雨水管渠约400km;内涝防治设计重现期30年,最大允许退水时间中心城区2.0h、重要地区0.5h。行泄通道共36条、约55km,湿地公园总调蓄容积约63万m³。污水管网建设及改造约440km,2030年新建干溪河污水处理厂0.5万m³/d、扩建新中污水处理厂2万m³/d,2035年再扩建干溪河、中桥污水处理厂。2030年污泥无害化处置率不低于95%、总规模460吨/天以上,2035年不低于97%、550吨/天以上,以鸭溪发电厂及东部城区生活垃圾焚烧协同处置为主。
