名称:2025.11.01-《水利水电工程移民安置验收规程》SL/T 682-2025.pdf

《水利水电工程移民安置验收规程》SL/T682-2025,自2025年11月01日起实施。

SL/T 682—2025 替代 2014 版,规范水利水电工程移民安置验收。本标准共9章10附录,适用于大中型工程,输配水线路、堤防等线性工程及小型工程可简化。验收按自验、初验、终验三级依次进行,终验前可委托第三方开展技术预验收。

验收内容与条件

移民安置验收涵盖农村移民安置、城(集)镇迁建、企(事)业单位处理、专项设施处理、防护工程建设、水库库底清理、移民资金使用管理、移民档案管理、移民迁建用地手续办理、后期扶持政策落实、历次验收和审计问题整改。阶段验收分导(截)流、下闸蓄水两个节点,竣工验接收尾。导(截)流阶段要求移民已搬离、库底清理基本完成;下闸蓄水阶段要求搬迁安置完成、生产安置措施落实、库底清理通过主管部门验收;竣工验收另需资金财务决算编毕并通过审计、档案归档、后期扶持工作已开展。

验收组织与程序

自验由县级人民政府组织,初验由地市级以上人民政府或其移民管理机构组织,终验按工程验收层级由国务院水行政主管部门会同省级人民政府或省级移民管理机构主持。验收委员会须三分之二以上成员同意方可通过,异议须记录签字。未通过验收的,整改后重新申请。

验收方法与评定

自验逐户逐项全面检查,初验、终验采取随机抽样与典型抽样结合。初验乡镇抽查不低于80%,集中安置点不低于40%,企事业单位不低于50%;终验相应降至40%、20%、30%。验收评定分合格、不合格两级,各类别均达标方为合格。

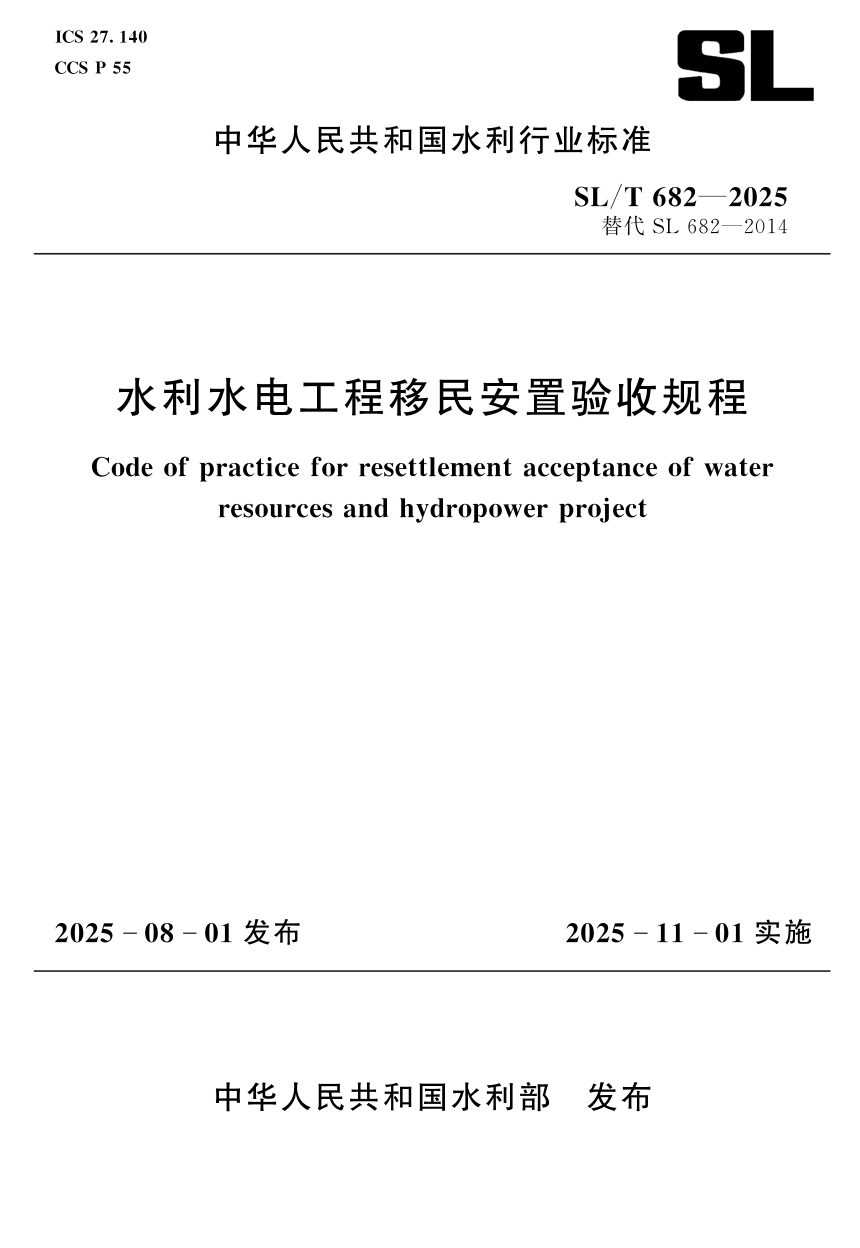

《水利水电工程移民安置验收规程》SL/T 682-2025第1页
第 1 页

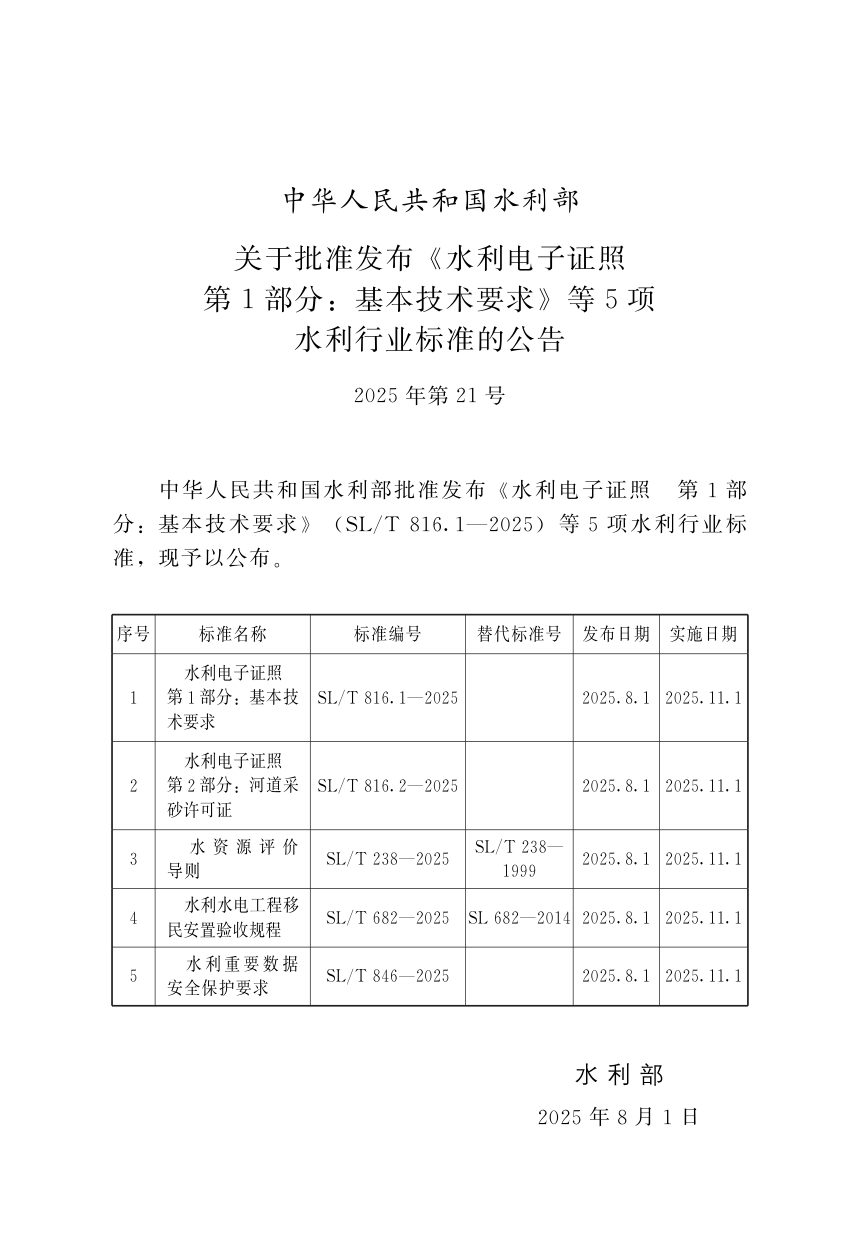

《水利水电工程移民安置验收规程》SL/T 682-2025第2页
第 2 页
《水利水电工程移民安置验收规程》SL/T 682-2025第3页
第 3 页
可免费试读【3页/共142页】

下载本地,更方便阅读

免责声明: 本站文档均来自互联网及网友上传分享,本站只负责收集和整理,文档内容版权归原创作者所有,其原创性及文中陈述文字和内容仅代表作者个人观点,仅供个人学习研究,严禁用于商业用途,下载后请于24小时内删除。转载是为传递及宣传国家与地方政府规划、建设与管理等相关政策和经验;本站部分资源采取捐赠下载,本站不以此盈利,所获捐赠将支付分享者及网站服务器和带宽支出。如果您对原创归属及转载有异议,或涉及版权问题,请点击"举报",我们将补齐出处或者删除;转载本站内容请注明出处。
提问
