2026年8月14日,《海洋浅层气灾害防治技术标准》行业标准现已完成标准征求意见稿。
PDF文档信息
免费
本标准面向海洋工程中海底浅层气灾害的全过程防治,覆盖勘察、室内试验、灾害评价、风险预处理、施工控制、防护与监测七个环节,以“分类防治、动态调整”为主线,将浅层气风险划分为高、中、低三级,针对不同风险等级给出差异化的勘察精度、预处理工艺、施工参数与防护检验指标,核心是建立从识别、评价到治理闭环的技术依据。

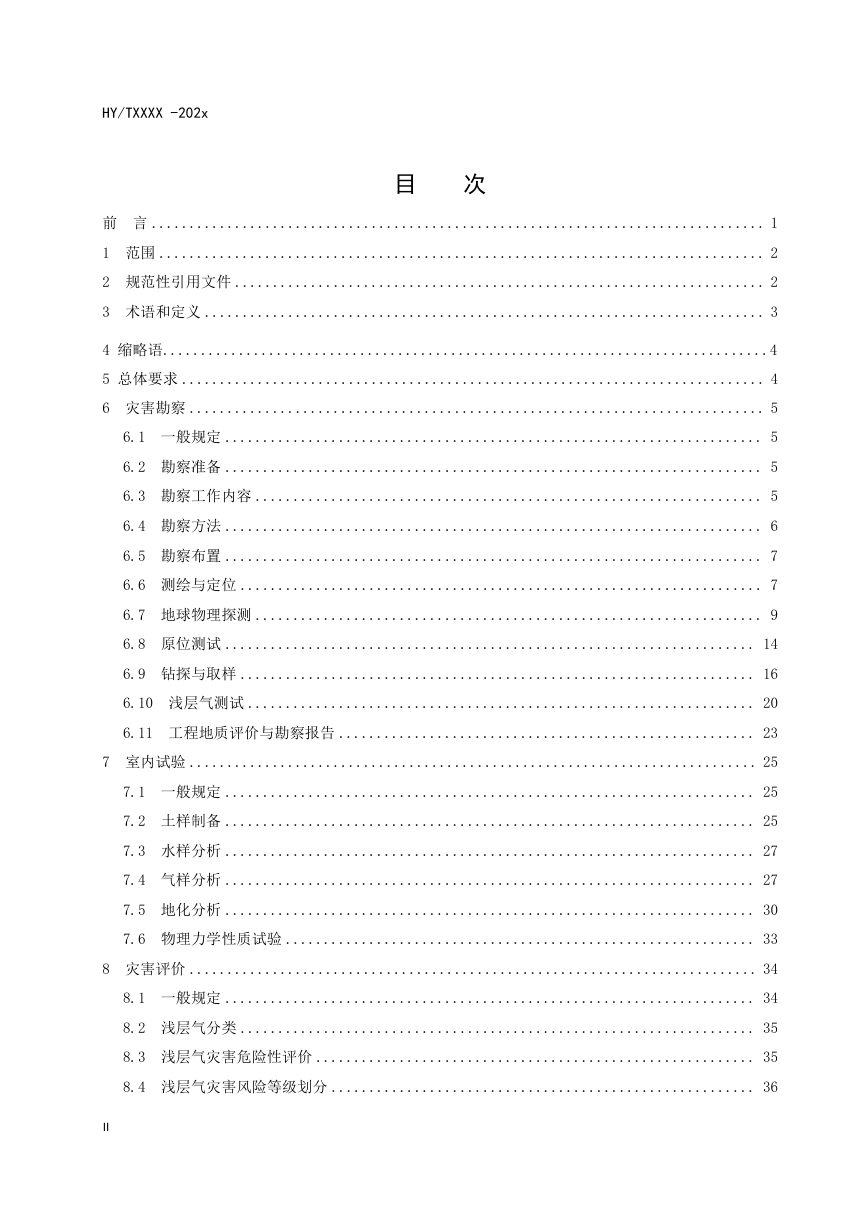

勘察与室内试验的要求
勘察采用物探为先导、钻探取样和原位测试相结合的多手段联合路线,明确测绘基准、测线布设、定位精度及各类地球物理方法的判识特征。静力触探、孔压消散、十字板剪切、波速测试等原位手段用于获取含气地层的力学参数与边界条件。室内试验覆盖土样制备、水样分析、气样分析、地化分析与物理力学性质试验,其中含气砂土试样通过溶气仪与应力路径三轴仪制备不同饱和度样品,气样分析包括组分、碳氢同位素、溶解量与吸附量测定,地化分析以有机碳、热解参数、镜质体反射率和干酪根类型判定生气条件与产气类型。
灾害评价与风险分级
灾害评价采用层次分析法,以气层条件、断层条件、盖层条件为准则层计算危险性指数,结合气体压力、甲烷含量、受威胁人员和经济损失划分危害程度,由危险性与危害程度综合确定高、中、低三级风险。工程场景可对风险等级进行修正,切穿盖层或进入含气层且未采取有效控制时,修正后风险等级不应低于高风险。

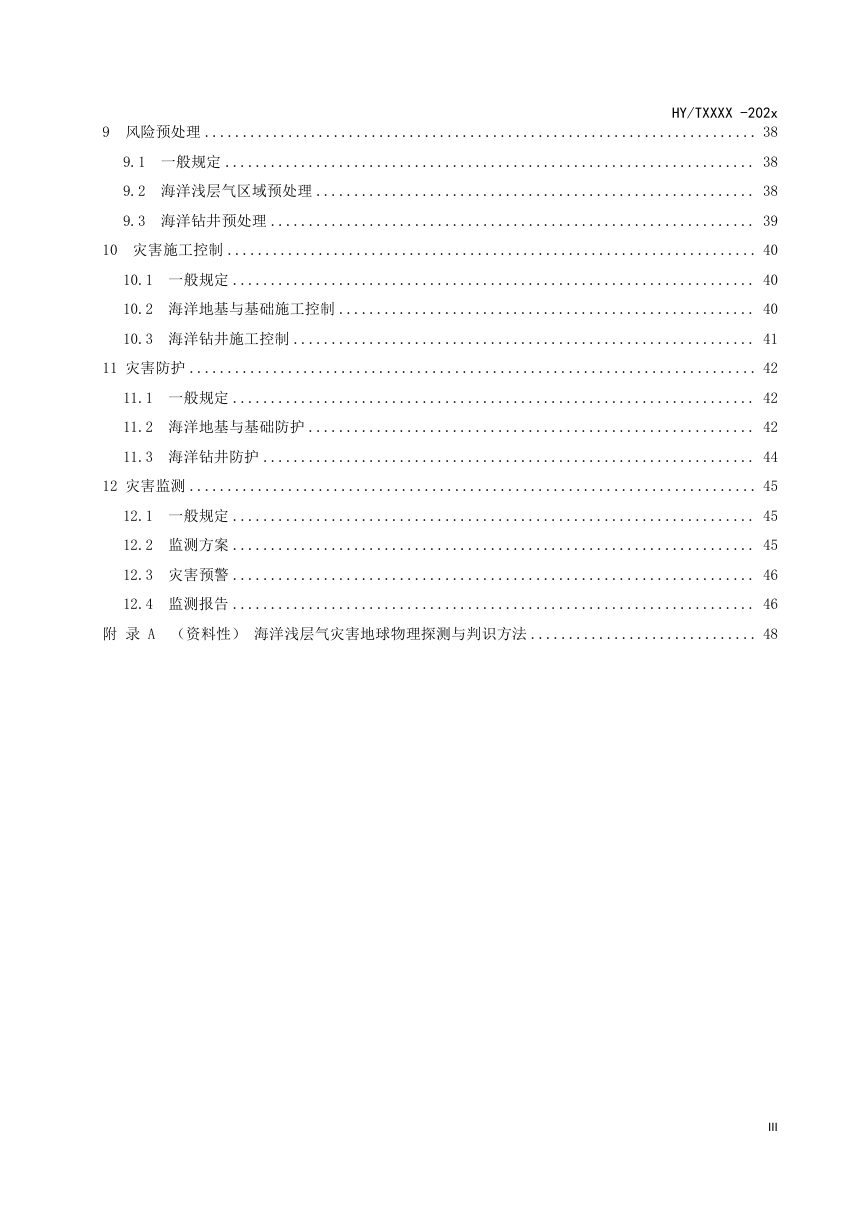

风险预处理与施工控制
高风险区域浅水区采用多孔负压定向排气,深水区采用水下定向排气结合压力动态平衡,排气孔深度须穿透气层且不小于气层顶面以下3m。中风险以控制排气为主,低风险以探测和监测为主。钻井预处理涉及井场避让、井身结构、钻井液密度附加安全余量、固井全封及防气窜水泥浆体系。施工控制按风险等级细化打桩速率、成孔工艺、负压参数、浇筑速度等指标,高风险桩基打桩每1m需停顿30s监测地层附加气压力,深水区吸力筒安装限定了初始负压与下沉速率。
防护与监测
防护分高、中、低风险对应全项、抽检和简易三级检验标准。高风险浅水区须浇筑环形防渗墙并做气密性检测,钻井完钻后24h内对气层段及上下各30m进行水泥胶结测井,相对幅度超标时48h内补注。监测体系按风险等级设定探测频率与点位密度,中风险区域每年2次、高风险区域每年3次,预警分三级以可燃气体浓度和逸出状态为判据,最高级别一级对应浓度≥50%LEL或气体剧烈喷发。
