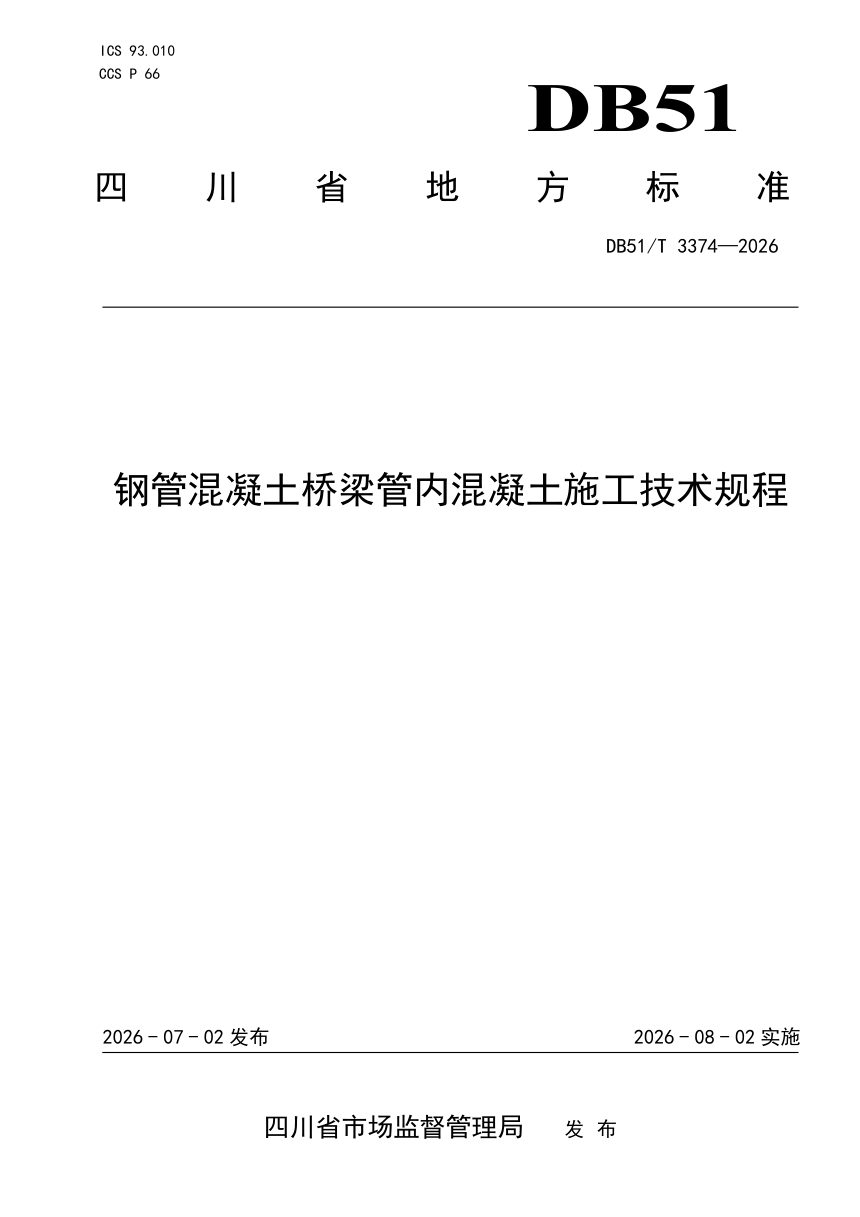

四川省《钢管混凝土桥梁管内混凝土施工技术规程》DB51/T3374-2026,自2026年08月02日起实施。
本文件规定了钢管混凝土桥梁管内混凝土施工的混凝土原材料、混凝土配合比设计与制备、灌注施工设备、灌注施工工艺、泵送压力计算、质量检查与验收等要求。本文件适用于钢管混凝土桥梁结构中的管内混凝土施工,钢管混凝土桥梁结构包括钢管混凝土拱桥、钢管混凝土强劲骨架成拱的钢筋混凝土拱桥、钢管混凝土桁梁桥、钢管混凝土桥墩(塔)。
本规程系统规定了钢管混凝土桥梁管内混凝土施工全过程的技术要求,涵盖从原材料选择、配合比设计与制备,到灌注设备配置、施工工艺实施、泵送压力计算以及质量检查验收的完整技术链条。本规程适用于钢管混凝土拱桥、桁梁桥及桥墩(塔)等结构,在原材料方面强调了级配、含泥量及外加剂性能等关键指标控制;在配合比设计上采用密实骨架堆积理论,突出工作性能、力学性能与体积稳定性的协调统一;在施工工艺上对泵送灌注和高抛灌注两种方法分别提出了对称均衡、连续供应及防离析等精细化操作要求,并通过泵送压力理论计算为设备选型提供依据,最终以敲击法、超声波法等多手段检测确保管内混凝土的密实度与灌注质量。
本规程从源头把控工程质量,对砂石、水泥、矿物掺合料及外加剂等原材料的物理化学稳定性、贮存条件及进场检验均作出详细规定,并要求材料储备量不低于单次灌注方量的1.2倍。配合比设计以密实骨架堆积理论为基础,规定最大水胶比不超过0.35、胶凝材料总用量不低于400kg/m³,并明确了混凝土自由膨胀率应控制在2×10⁻⁴至6×10⁻⁴之间、含气量宜小于2.5%等具体性能指标,同时要求室内试验、工地验证与拌合站施工三种配合比协调一致,形成完整的质量控制闭环。
本规程根据桥梁类型和现场条件,分别提出了泵送灌注与高抛灌注两种工艺的精细化施工要求。泵送灌注强调两岸对称均衡、压力实时监测和分级接力泵送等控制要点,规定进度偏差不宜大于5m³;高抛灌注则限定自由抛落高度不宜超过6m,并宜采用单点中心投料方式以保证混凝土径向扩散。在设备配置上,本规程要求混凝土泵机额定工作压力不低于理论计算值的1.5倍,输送管布设减少水平弯头并加强固定,拌合站按一站双机配置并确保净搅拌时间不少于3分钟,确保施工连续性与安全性。
本规程建立了从施工前模拟灌注试验到施工后长期跟踪检测的全过程质量检验体系。施工前要求开展专项施工组织设计论证,施工中实时监测泵送压力与混凝土工作性能,施工完成后采用敲击法进行全面初筛,并在第14天进行超声波检测评价,对疑似脱空区域将测点间距加密至不超过10cm。当非破坏性检测结果异常时,允许以不大于6mm的孔径进行钻孔验证,形成“初步普检—精细复查—局部钻孔”三级递进的密实度评定模式,为管内混凝土施工质量提供了可靠的技术保障。
