湖北省《双向搅拌粉喷桩智能化施工技术规程》DB42/T2484-2025,自2026年02月28日起实施。
本文件规定了双向搅拌粉喷桩设计、智能化系统、施工质量控制以及质量检验与验收。本文件适用于湖北省内采用双向搅拌粉喷桩处理的软弱地基。

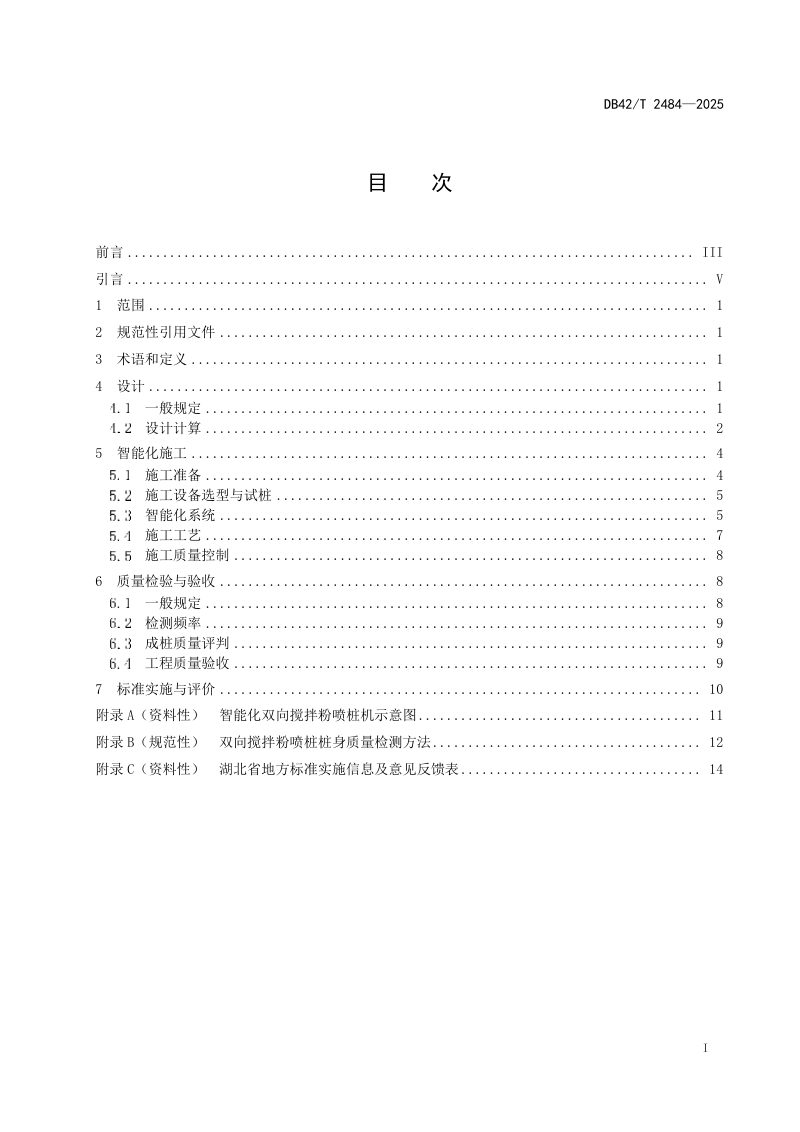

本规程规定了双向搅拌粉喷桩智能化施工的全流程技术要求,适用于湖北省内软弱地基处理工程。本规程以同心双轴钻杆结构为核心,通过内外钻杆同步反向旋转搅拌与喷粉形成水泥加固土桩,并深度融合物联网技术构建智能化施工控制系统,实现施工数据的实时采集、远程监控与动态调控。本规程明确了设计、智能化施工、质量检验与验收三大板块内容,涵盖地质适用条件、设计计算方法、设备选型、试桩要求、智能化系统功能配置、施工工艺流程、质量控制标准及成桩质量评判体系,系统性地将机械化施工与数字化管控相结合,为双向搅拌粉喷桩施工的科学性、高效性及质量可靠性提供了技术依据。
本规程规定双向搅拌粉喷桩适用于十字板抗剪强度不小于10kPa、有机质含量不大于10%的淤泥及软塑黏土等软弱地基,水泥掺入比宜取12%至20%。设计时须通过沉降、承载力及稳定性计算合理确定桩径、桩长和桩间距,复合地基承载力特征值与单桩承载力特征值均应通过现场载荷试验确定,并依据所列公式进行估算。此外,规程对桩长不宜大于22米、桩径宜为500毫米、褥垫层设置及固化剂选用等均作出了具体规定。
本规程要求智能化施工控制系统集成重量传感器、电流互感器、深度传感器等数据采集设备,配合自动加送料装置与远程监控平台,实现喷粉量控制、数据传输存储及异常自动报警停机。施工工艺遵循桩位放样、双向搅拌下钻、喷粉搅拌、双向搅拌提升至成桩的标准化流程,并强调实时监测底盘水平度和导向架垂直度,确保桩身任意一点搅拌次数不少于20次。施工准备阶段须完成水泥土配合比试验及不少于5根的代表性试桩,以确定工艺参数。
本规程建立了成桩后7日开挖检查桩头、28日钻孔取芯进行无侧限抗压强度检测和标准贯入试验的检验程序。成桩质量依据芯样硬度、完整性、强度及标贯击数进行分层计分评判,上部综合得分不低于75分、下部不低于60分,并据此划分整桩质量等级。工程验收须由监理组织,施工单位自检合格并提交完整施工记录、检测报告等资料后方可申请。
